吉兰太500千伏变电站扩建工程进入验收阶段

吉兰太500千伏变电站扩建工程进入验收阶段 内蒙古送变电公司
2022-11-04
2

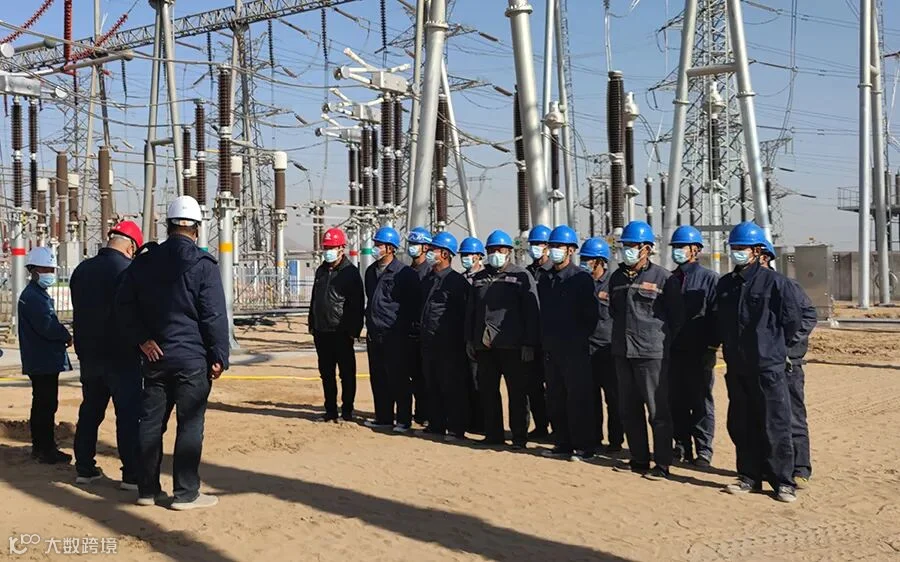

       日前,吉兰太500千伏变电站中盐二站220千伏出线间隔扩建工程进入最后的调试及验收阶段,停电切改准备工作已完成,等待启动送电。

       该工程分为南北两个区域扩建,220千伏母线从南北两侧延长并扩建2个间隔,新建2座预制舱小室。土建包括围墙、道路、预制舱基础、设备基础施工;电气包括一次设备安装、母线拆除改造及安装、二次电缆敷设及接线、调试施工;信通包括光缆敷设、熔接及调试。工程涉及5个间隔,目前已启动4个间隔。最后一个间隔预计11月17日至20日完成停电切改并启动送电。
       工程于2021年10月开工,期间由于征地问题导致项目部施工人员三进三出。2022年8月24日复工后,项目部克服了重新组织人员、短时间内材料准备、停电切改准备等投产压力,从2022年9月13日至30日先后完成5次停电切改,将4个间隔启动送电,全面消除了吉兰太变电站的五级风险并给中盐二站顺利供电。
       下一步,项目部将一手抓防疫,一手抓生产,激励全体施工人员以更加昂扬的斗志、更加饱满的热情投入到最后的冲刺中,保证安全质量、保障按期投产,为乌海超高压供电公司提交一份满意答卷。

文 图:王 晶
