榆,指榆林;当,指大保当;神,指神木,是陕西榆林地区的3座330千伏变电站。串接榆、当、神的榆当双回、神当双回330千伏线路,是榆林北部电网与主网连接的唯一通道。
11月12日至12月10日,陕西电网有史以来方案最复杂、辅助投入最多、施工难度最大的一场线路迁改及新站接入工程在这条通道上展开。国网陕西省电力公司以及下属的陕西送变电工程有限公司、榆林供电公司,以300余人的强大阵容,在这条通道所经的陕北清水工业园区——这块正希冀电力的强劲注入而腾飞的土地上,策划组织并胜利完成了一场叹为观止的强网改造攻坚战,风雪中淬炼铁军魂。
要把“不可能” 变成“必须行”
清水工业园区是榆神工业区的中心园区,位于榆神工业区东北部的大保当镇,地处毛乌素沙漠东南部边缘,地貌类型为典型的风积沙梁、峁地貌。重点发展煤基烯烃产业链、煤炭低温干馏制油、煤焦油深加工和煤液化,以及高技术含量、高附加值、耗水量低和环境影响小的精细化工产品和新能源、新材料相关产品。目前,已入园项目19个,正在做前期工作的项目30个,总投资规模2500亿元。

清水工业园区内多为化工项目,供电可靠性要求很高,目前主要为清水工业园区供电的330千伏大保当变电站将难以满足园区内项目的用电需求,新建330千伏清水变电站是保障清水工业园区电力供应的重要项目。
自清水变电站规划之初,榆、当、神、清之间的网络连接计划就逐步引起了陕西省电力公司各相关部门和单位的特别关注。

大保当变电站即在清水工业园区范围内,2012年投运。其进出站的榆当双回、神当双回330千伏线路即是有原330千伏榆林-神木线路开π而成。随工业园区近年来的各项规划的逐步推进,一条园区专用铁路的建设对大保当π接区段线路的安全运行造成了影响。神当I、II线117~120号区段,铁路从线下穿过。榆当I、II 线131~135号及神当I、II线111~115号区段为铁路装卸规划区。两处线路都需要迁改增高,以保证与下方铁路设施的安全距离,保障线路的安全运行。

2018年,330千伏清水变电站项目规划通过审批,计划断开神当双回,将清水变电站π接其中,从而形成榆、当、清、神串接的330千伏通道新结构。

为什么这两项看似平常的迁改和接入工程会引起陕西电力的特别关注呢?
“极端情况下可能造成榆林以北大保当、神木、郝家、麟州、上郡5座330千伏变电站失压,神木市、府谷县域内全部停电。”榆林供电公司副总工程师杨拯说。本次迁改及接入每项任务的实施,都需要同塔双回的线路全部停电,也就是需要同时断开榆林北部电网和主网的全部连接,榆林北部电网将转入极不稳定的孤网运行状态。极端情况下会损失398万千瓦负荷,造成巨大的经济损失和严重的社会影响。这对陕西电网来说——不可接受!
仅有这一条通道,既要施工区段同塔双回全部停电,还要维持通道电力传输不断,这天然就是个悖论。要实现“停电不断流”的目标,根本就是一项不可能完成的任务

然而,为了电网的安全、系统的稳定、陕北人民的用电保障和社会需要,陕西省电力公司董事长梁旭要求公司相关部门及单位,要“不忘初心,牢记使命,勇于担当”,将“不可能”变成“必须行”。
跳出固有思维 突破存量意识
2019年4月起,陕西省电力公司就多次组织运行及基建管理部门、陕西送变电公司、榆林供电公司专家组实地踏勘,专题研究。“确保电网安全”的要求已雷打不动,带着镣铐跳舞也要跳的精彩。设计、施工、运行、调度、保电、应急等专业人员展开头脑风暴,跳出固有思维,突破存量意识,纷纷献计献策。有没有先例无所谓,需要多大投入先不考虑,施工难度太大咱有陕送……

6个月后,经过反复研讨推敲之后的第三版总方案通过审批。但在即将部署落实前,陕西省电力公司党委指出,方案所需的长达26天的特级保电时间太长,系统风险太大,要求继续发掘潜能,优化措施,降低系统风险。专家组再次踏勘现场,重新评估措施风险,再次优化方案细节。终于,一个月后,陕西电网有史以来最复杂、辅助投入最多、施工难度最大的电网改造方案出炉了。

原大保当变电站π接入原榆神线时形成的榆当双回、神当双回线路4回并行的走径布置,本次迁改及接入的所有项目均在这段并行区域内,脑洞大开的陕西电力人正是充分利用这段并行区域的特点,巧妙地实现了“停电不断流”目标。
方案规划在原π接处桥接榆当II线和神当II线,重构一条榆林至神木的直连通道,且该通道在迁改过程中无相关作业,无施工风险。
方案又将并行区段内的4回线路看作由铁塔分割成的诸多独立小段,大胆采用多线“混搭”,来回“桥接”,不但避开了需要停电迁改的塔位,开辟了施工作业窗口,而且在4条线路间“百折”迂回地构建了连接榆、当、神的过渡通道。
依此方案,迁改及接入施工期间,榆林至神木将继续保持双回路潮流畅通。特级保电只需8天。

方案需拆除铁塔11基,新立12基,导地线展放3.016千米。
方案需新立2座330千伏铁塔作为过渡设施以架设临时桥接导线。
方案需先后在10处断开引流线,在6处进行桥接,通道连接形式改变12次。主要施工作业点26处。

方案分8个阶段,需6轮停电,12轮大范围、大规模倒闸操作和继电保护调整。
方案涉及保电线路9条,特巡特保线路5条。
方案计划历时30日。全程施工作业风险不低于三级,其中四级风险12处,先后经历18次。
复杂完善的方案,将电网的系统风险降低、转化为施工风险和保电风险。
“施工、保电,有咱陕送!”
蓝图在手,使命在肩。凝结了陕西电力人智慧与魄力的方案目标就要靠陕送公司来精准实现。
陕西省电力公司指出,本次迁改接入施工,将是陕西电力“打赢安全生产翻身仗”的决胜之战。国网看陕西,陕西看陕送。

“公司将全力满足现场一切需要,保障本次任务圆满完成。” 10月24日,陕送公司成立本项目施工专项领导小组,公司总经理蔡新军任组长。设立现场指挥部,公司副总经理史欢学任现场总指挥。确定由下属输电施工第一、第二分公司、机具分公司、土建、变电分公司、输电运检分公司、电力安装公司、应急抢修中心等8家基层单位参与本次任务。“这是坚强陕西电网、服务地方经济的使命之战,这是打赢安全生产翻身仗的荣誉之战。”陕送公司大规模集团军重装待发,志在必胜。
陕送公司根据总方案制定分步分项方案16套,明确细化具体作业流程。停电计划启动前一个月,各项准备工作就已积极着手。

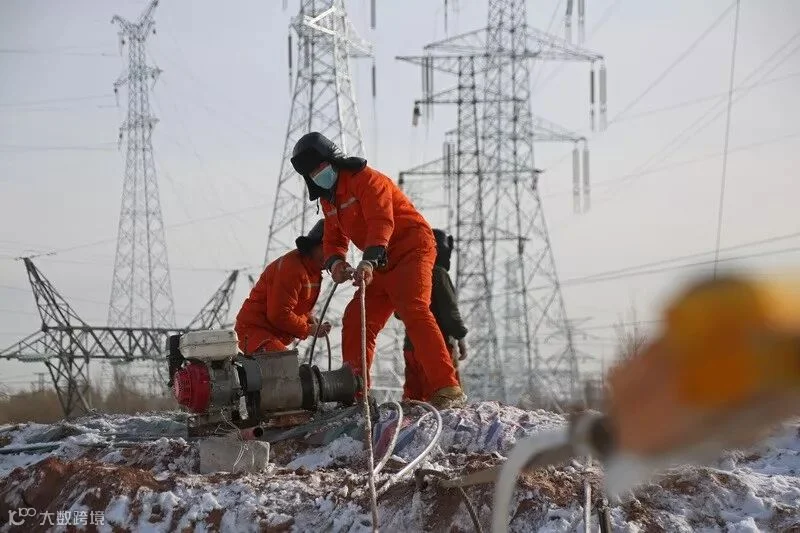

电第一分公司黄鸿斌项目部负责的G1、G1两基过渡铁塔停电前准备就绪。杨朝辉项目部负责的132、112号等10基新建铁塔基础的地下水位不足1.5米,基础施工必须先降水。每个基础设2台发电机、6台水泵、每台水泵8根管,24小时不停抽水,从开挖前持续到基础拆模回填。

输电第二分公司金清林带队负责的迁改区段中有两基铁塔不受运行线路影响,提前完成了铁塔组立、导地线展放。

输电运检分公司谢立军带领榆林保线站、电力安装公司保电人员,对施工期间电网存在的薄弱环节组织学习交底,提前对保电线路进行隐患排查并及时消除、登记、蹲守。确保线路以最健康可靠的状态进入非常运行时期。

清水变电站内,土建分公司雷建国带人正在扫尾消缺,变电分公司付彬带人正在传动验收,信息对点。展望工期目标,他们正在大漠沙地里创造着6个月建成一座330千伏变电站的效率纪录。
而此时榆林供电公司也在积极进行清水变电站的验收及投运生产准备,相关各站每一轮停电操作的详细流程,系统每个阶段的系统应急预案。几百页的倒闸操作票以及应急预案,每一页每一条都要精心编制,仔细核对……

近年来纵横1000千伏、1100千伏特高压电网建设主阵地,330千伏电压等级的项目说起来已经不算什么。但陕西电力人还是严阵以待、精心准备,他们是要——干得安全,干得漂亮,干出国网公司基建改革配套政策落实以来陕电铁军的新风采。

11月12日,计划正式开始实施。
正如《徒手攀岩》中Alex对他徒手攀爬酋长岩的描述:在经过近60次带绳索的刻意练习之后,徒手攀岩“虽后果很严重,但风险很低”。在完善的技术方案措施、施工组织措施、现场管控措施的三重保障下,在榆林供电公司的全程监护、密切配合、大力协助下,300余名身经百战的陕送人严格落实方案措施,一切风险都精准可控,各项计划顺利推进。

平均气温零下十度,每天都是从天不亮开始,项目管控的微信群里,各班组就把班前会“三交三查”的照片发上来。

场9个线路作业班组,全部按照“班组骨干+核心分包队伍”的标准化模式组建,真正实现从“看着干”到“领着干”。作业负责人、安全员、质量员分别着红、黄、绿三色马甲,是每个作业点铁塔下标配的亮点。

陕送公司安全监察部、施工管理部、工程技术部均有专人循环在各个作业点巡察,监督安全,检查措施,提供支持。相关各分公司均有到位干部全过程现场蹲守。

4G移动布控球已经是基建改革措施落实后陕送公司施工现场管控的标配。作业人员已经习惯了在“第三只眼”的监督下规范作业,远离违章。

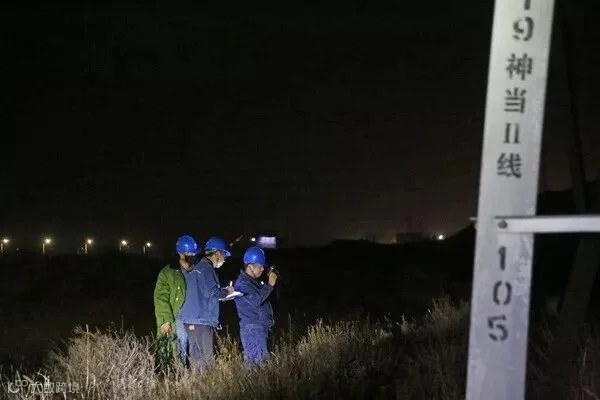

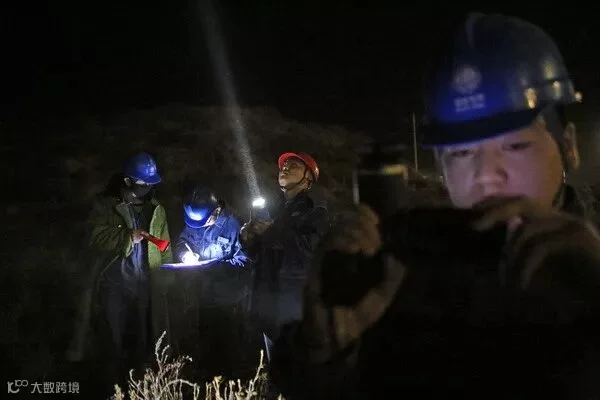

每日收工总是到天黑,各区段每日碰头会的照片和工作汇报就会陆续上传。其间唯一不同的是保线站的照片,保电人员正在工作前的交底,他们正要去夜间特巡,重车拥堵、灯光迷离的大路,黄沙枯草、漆黑一片的大漠,他们都得倍加小心。

兄弟合力大格局 老少传承大课堂

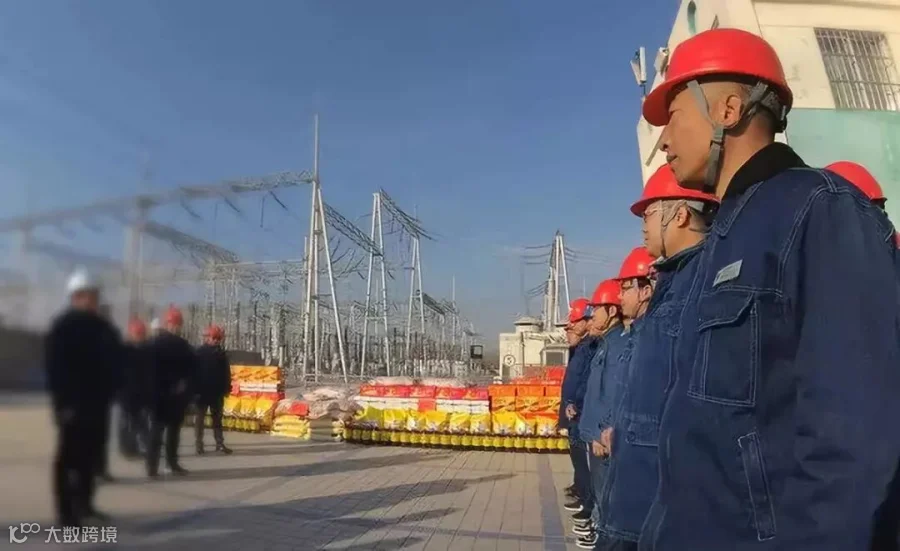

与陕送人同在现场始终坚守的,还有榆林供电公司副总工程师杨拯、输电运检中心主任张翔等人。史欢学说:“没有榆林公司的兄弟们现场指挥协调,提供作业条件,督导安全措施,咱这工作就不可能顺利进行。”但是,当陕西省电力公司总经理张薛鸿11月28日到现场检查时,杨拯在汇报完复杂的方案及现场的进度后,却补充说;“活儿都是陕送在干。有陕送,没问题。”而当省公司党委送来米面油以及大量羊肉等慰问品时,杨拯又对榆林公司的同事们说:“陕送的兄弟们最辛苦,羊都给他们!”

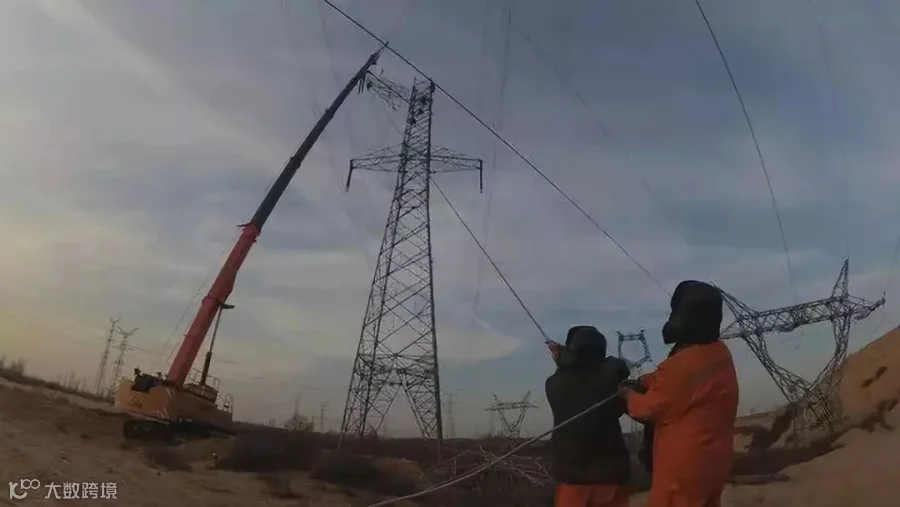

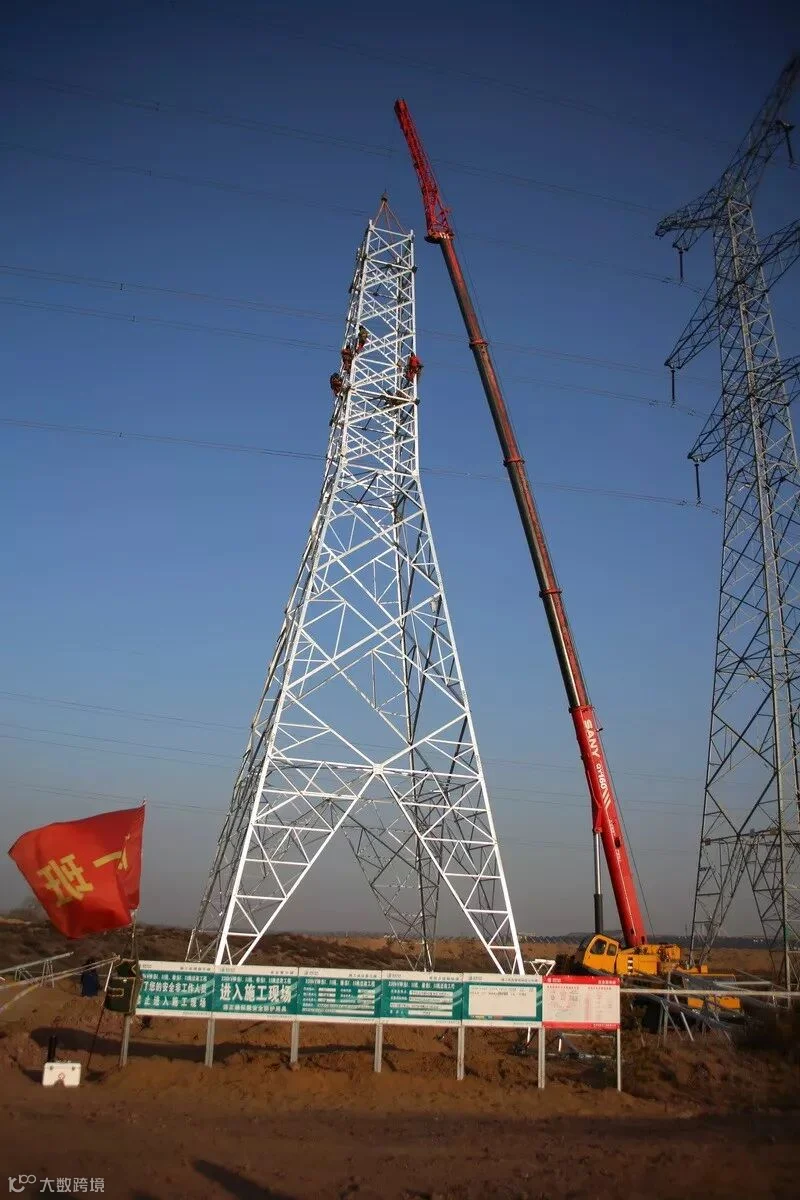

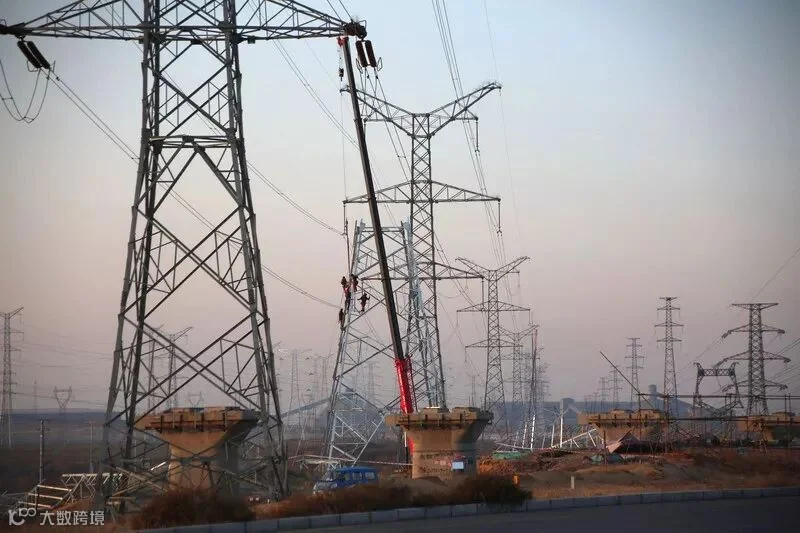

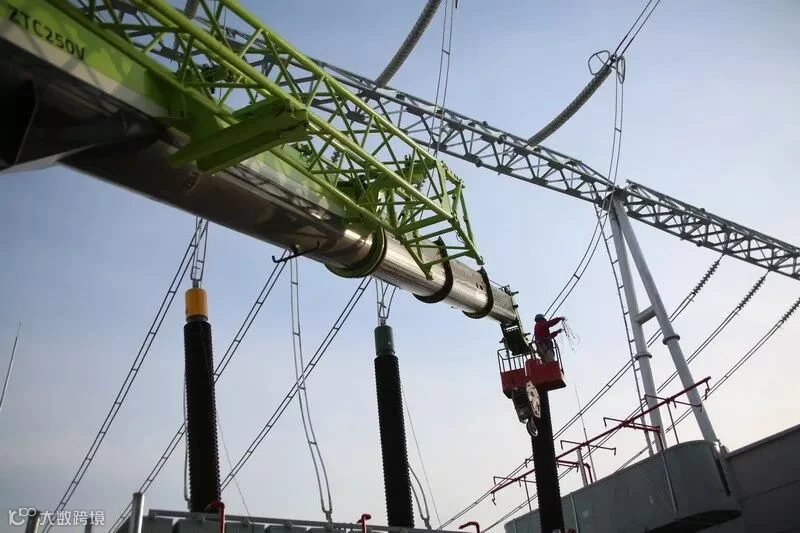

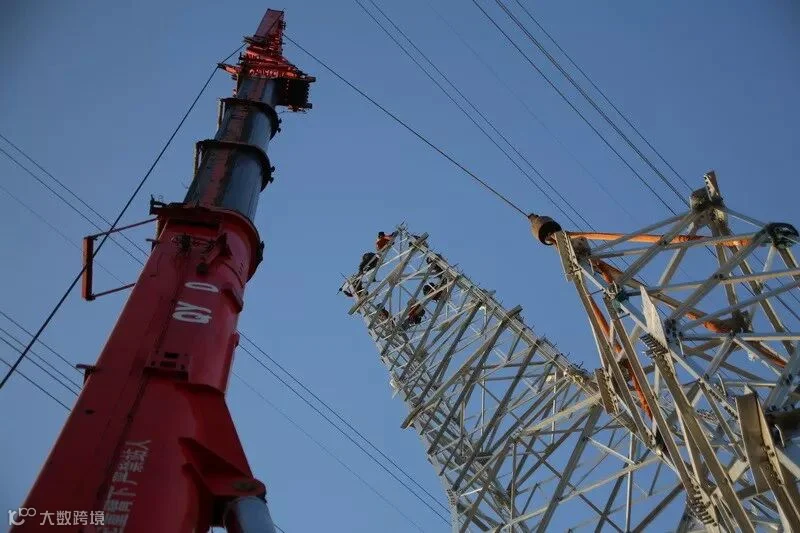

大格局才有大气魄。为提高效率,降低风险,现场广泛推行机械化施工,无论拆旧立新,均采用吊车作业。高峰期现场50吨吊车10台,80吨吊车6台,以大裕度设备参数提升本质安全,保证施工效率。部分沙漠地质无法满足大型机械通行的,就先期黄土铺路,创造条件。117号塔位地形受限,不但黄土铺路,还采用60吨履带吊1台,以确保在两回110千伏线路间的回转安全。

按照基建改革措施,施工所用张牵机械、机动绞磨、钢丝绳、卡具,乃至电动扳手等均由陕送公司机具公司配备,并设专人随时检查工器具状况。施工人员所使用的安全绳、速差保护器等个人防护用品也都由项目部配发。铁塔高处不胜寒,施工人员有棉安全帽包裹抵御。

大会战就是大课堂。罕见如此方案复杂、措施复杂、协作面广、技术密集、工序完整的大会战,不仅是开阔新人眼界,培养新人技术、管理等综合能力的绝佳课堂,也是传承铁军精神的难得机遇。

金清林、姚定立、杨朝辉、黄鸿斌、雷建国、付彬等铮铮铁骨打过无数硬仗的老党员老师傅,带领着王智、马旗、贾帆、张盼、贺涛、边程等朝气蓬勃、锐意进取的年轻人,引导他们在极端复杂、紧张、受限的状况下保持坚强的意志,迅速判断局面,理清思路,果断操作,激发他们在难以避免的艰辛感受与舍我其谁的使命召唤中,迸发出陕电铁军应有的本色豪情。

11月29日大早一出门,看到了榆林大漠今冬的第一场雪。薄薄的,细细的,如沙粒,如小米,就像对寒风中坚持了十几天的陕电铁军又一次考验的升级,又像一次温柔的试探。考验着他们的钢铁意志,试探着他们的承受底线。

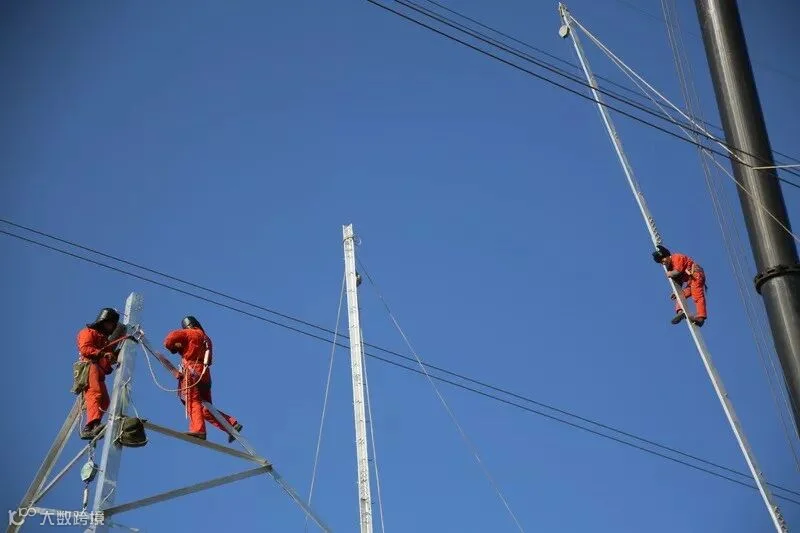

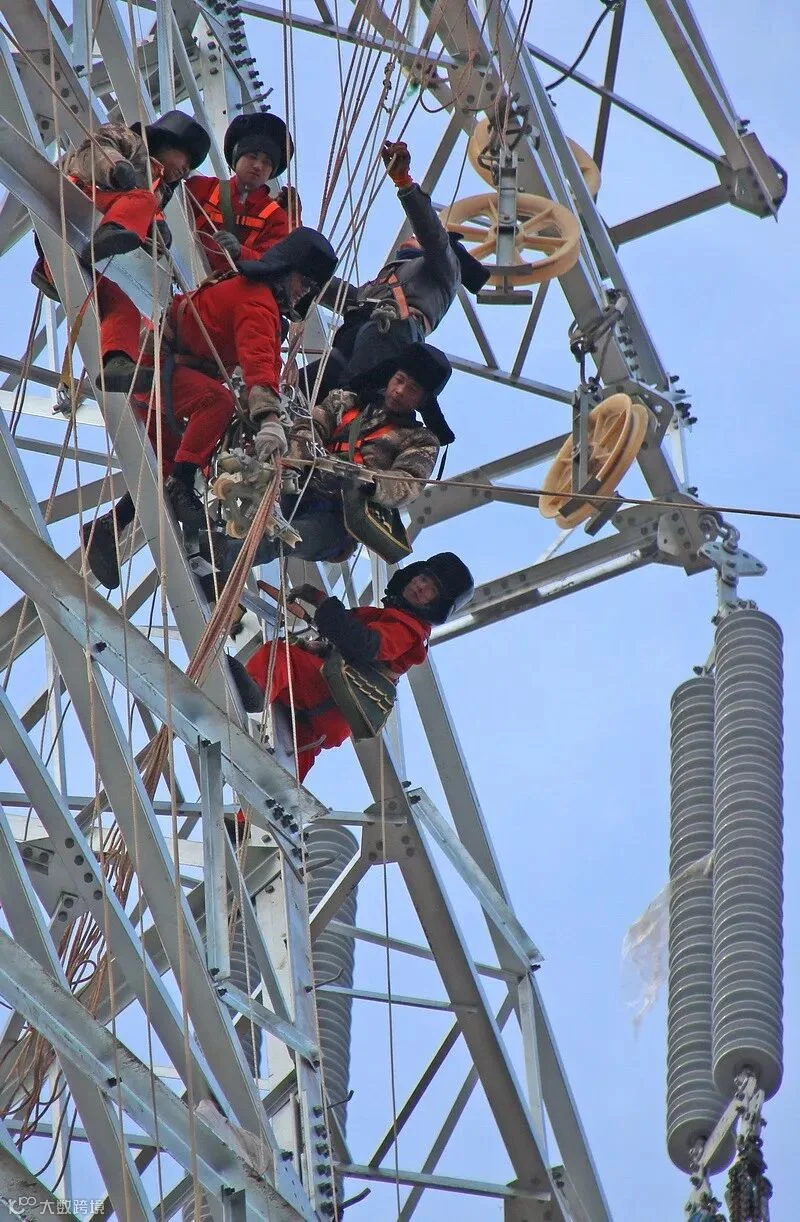

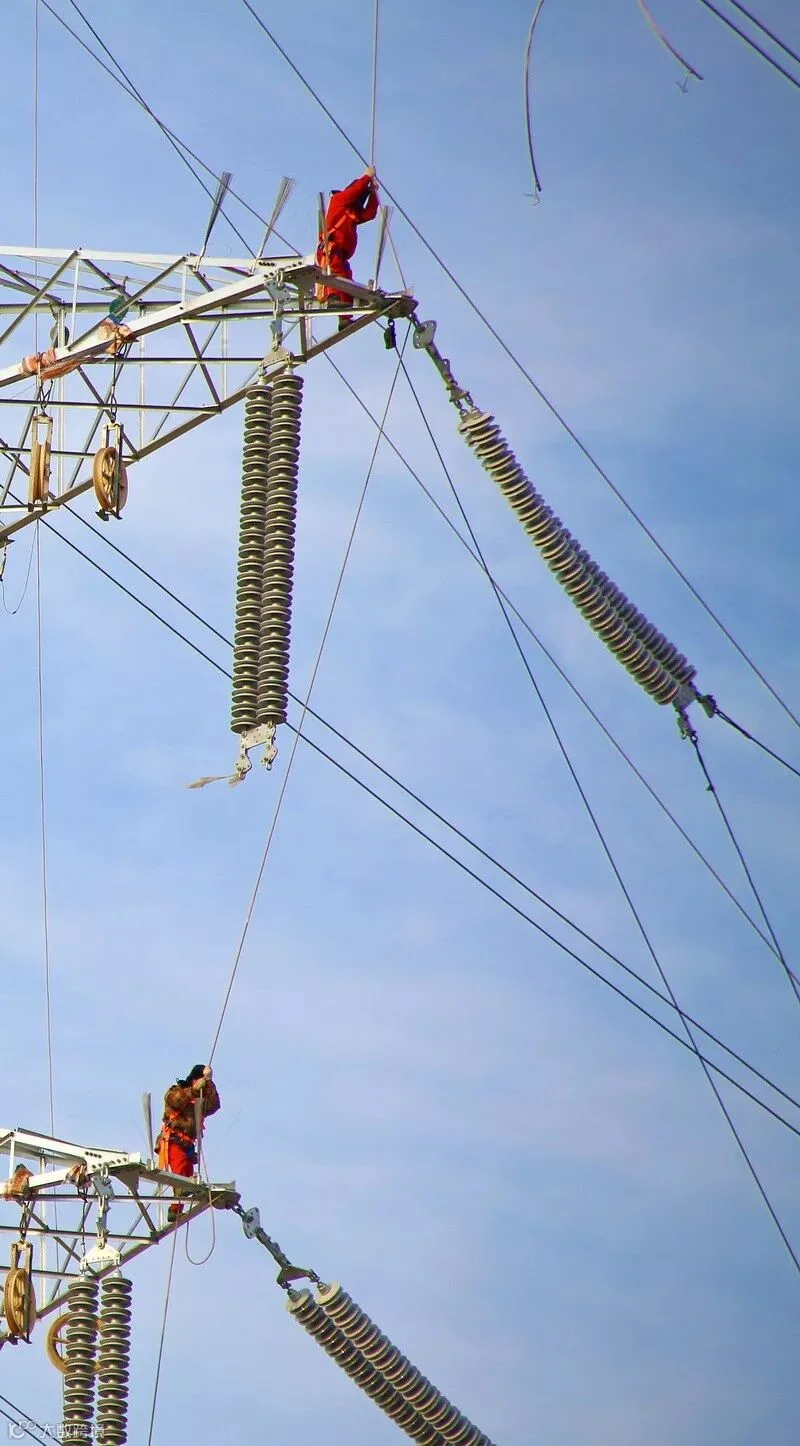

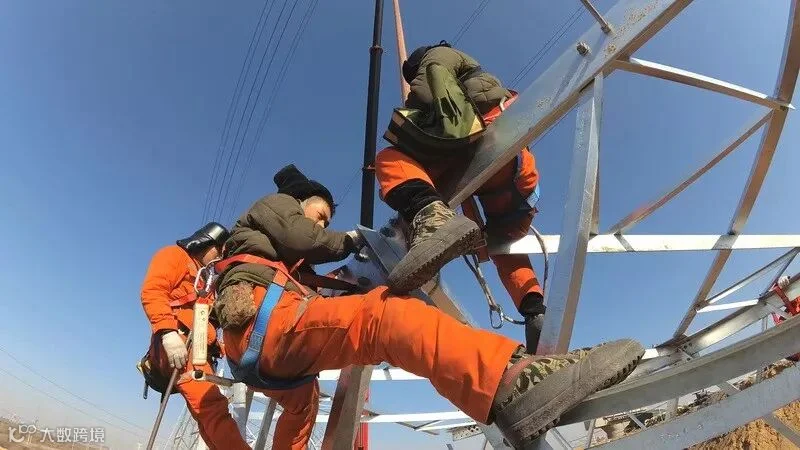

铁塔未落住雪,诱骗着高空人员继续登上七八十米高的塔顶,爬上晶莹如冰的玻璃绝缘子,凛冽的寒风这才夹杂着雪粒想要穿透他们的棉袄,淬炼他们的肌骨。

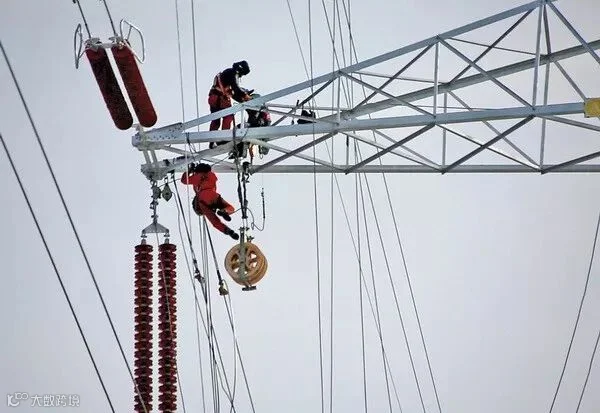

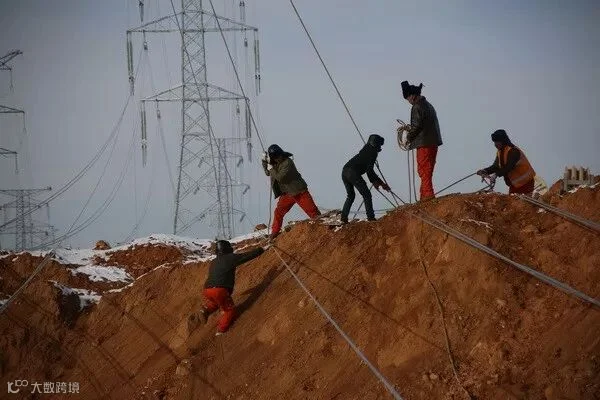

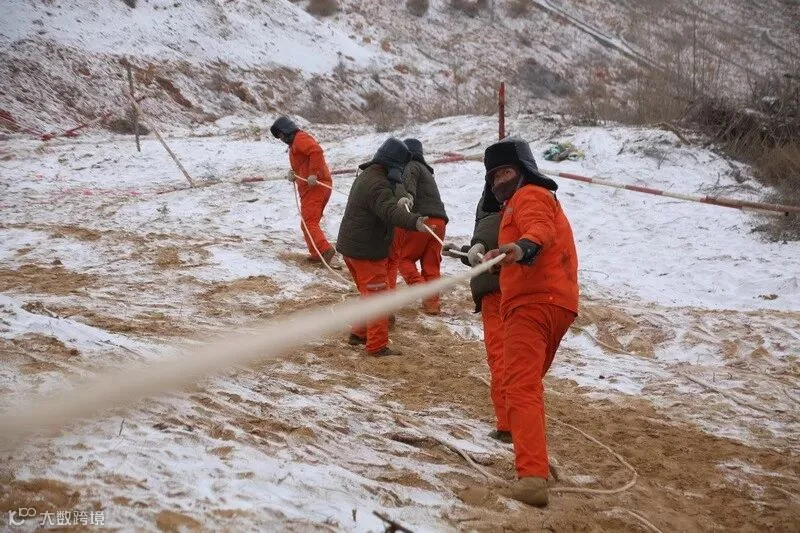

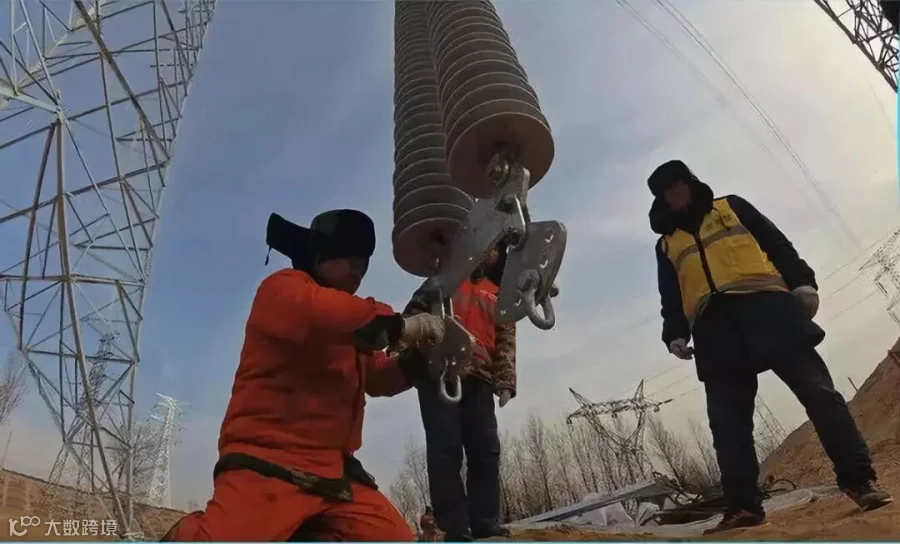

上午11时,覆盖牵张机械的彩条布揭开,111号至115号间的导地线展放按计划进行。

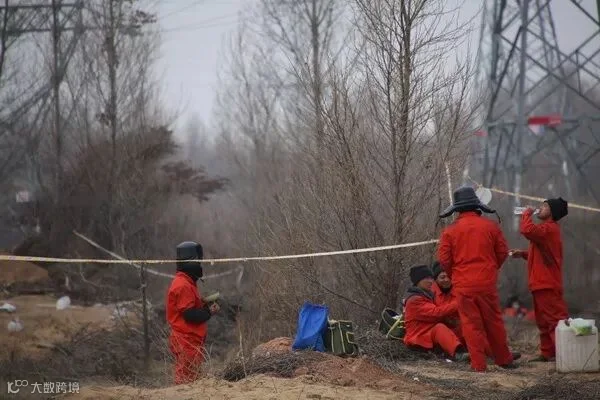

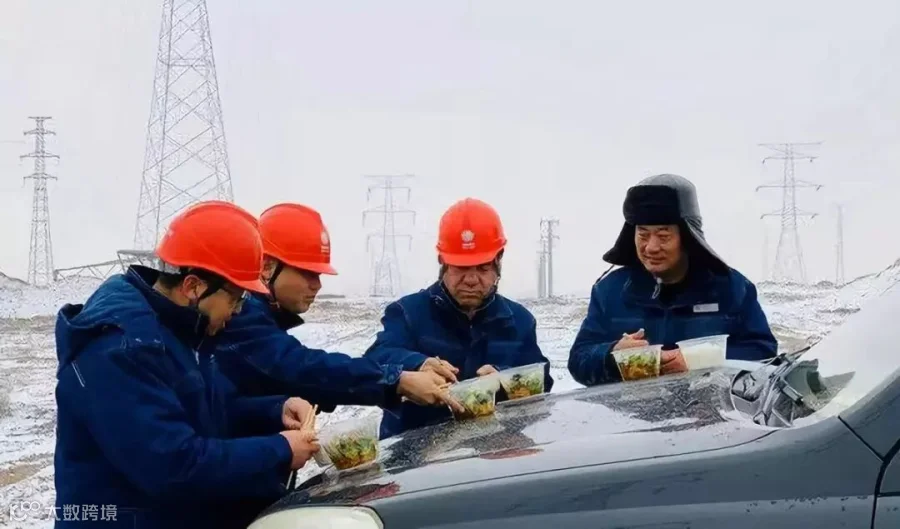

12时,给力的后勤保障团队把热饭准时送到每一个作业点。10个班组施工人员,陕送公司以及榆林供电公司各层级各部门现场巡察管控人员,共230余人,一起在几公里的大漠天然与铁塔人文的风景中,露天共享家常菜,豪情同抿漠北雪。而此刻,分散在百公里特巡线路下,80多名孤独的保电巡线员,也风雪中放下望远镜,打开保温桶,喝一口黎明时注入的温度。

下午5时许,考验继续升级,鹅毛大雪遮蔽了天色。带电跨越110千伏当湾线的又一组绝缘软索平安架通。111号的张力机继续旋转,放出的导线不到位就不能停机。铁塔上,茫茫中,高空人员看不清手脚,仿佛凝固在天空。铁塔下,雪地上,地勤人员以及红、黄、绿那3个亮点儿呼喊奔忙,仿佛燃烧在雪地。红色的班组大旗在雪中呼啦啦满风招展,如低沉浑厚的战鼓,为铁军的豪迈助威。

12月10日18时,清水变电站本期两台主变压器冲击成功,清水变电站正式投运。随后,“百折”桥接措施全部拆除,连接榆林北部与主网的榆-当-清-神新通道平安贯通,榆林电网坚强运行。
至此,陕西电网历史上一座独特的丰碑,竖起在这片腾飞中的黄土地上。陕西省电力公司及榆林供电公司、陕送公司用一次果敢、胜利的大规模攻坚行动,诠释了“不忘初心,牢记使命,勇于担当”这一红色信念所蕴藏、所能激发的巨大能量——为了电力的发展,为了人民的福祉,为了实现“中国梦”的神圣使命,陕电铁军克服一切困难——皆有可能。

- end -
图文|高浪舟
