330千伏渭南热电跨越任务顺利完成
11月23日到25日,330千伏渭南热电跨越大西、西郑铁路高铁架线施工。由于铁路部门规定的停电跨越“窗口时间”是在凌晨24:00-4:00,为保证本次施工安全有序进行,放线施工班安排骨干人员到达现场,开机前反复检查、运转牵张设备,确保设备安全可靠。
现场负责人张雷锋刚刚带队完成330千伏高新架线施工任务,便马不停蹄前往渭南进行牵张设备进场就位工作。
郗英刚原本打算22日领结婚证,接到任务后毫不犹豫将领证推后,等到完成本次四级风险施工作业后再领证。

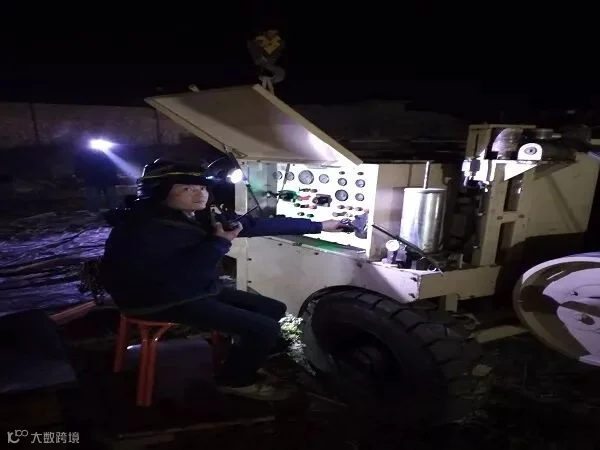

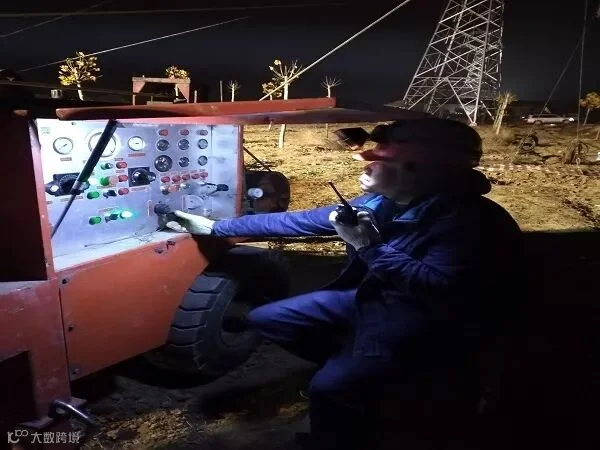

为保证安全施工,开机前李松再次对设备进行检查,并停机悬挂接地滑车。

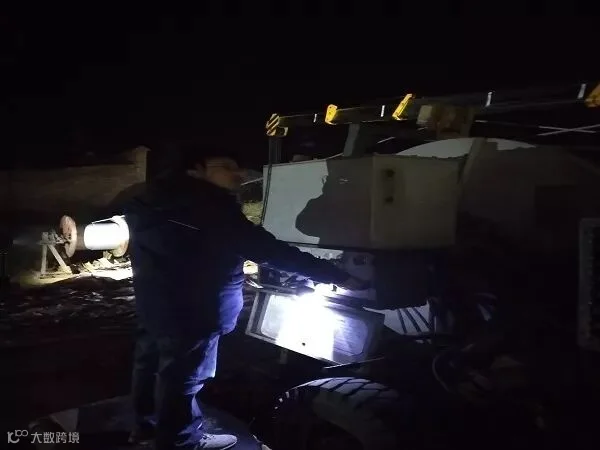

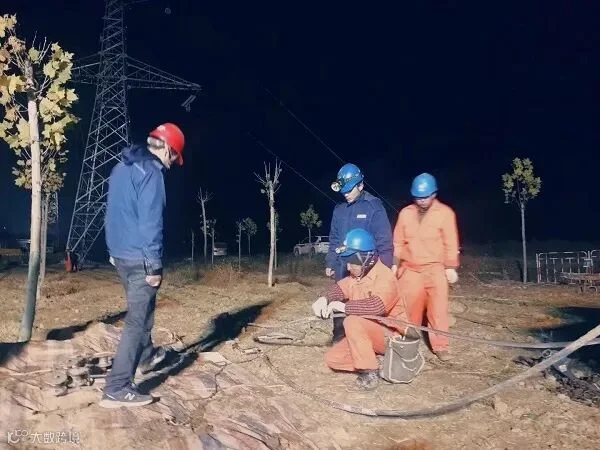

白天王川对施工现场进行勘察,重新摆放设备,确保牵张机滚筒对准铁塔滑车。晚上开工前为保证放线施工顺利进行,再次对设备摆放进行检查。
经过三天的忙碌,在大家的共同努力下,25日凌晨2点15分,渭南热电330千伏联产项目,122#-119#跨越高铁导线、地线贯通。
“总算顺利完成了,终于可以好好休息一下了。”
“想的美,没看群里发的汇报?明天就要去新的‘战场’了!”
【感谢机具分公司宋文哲供稿】
