在集团公司与内蒙古电力集团交流对接工作期间,内蒙古电力集团对双方合作的三峡新一代电网友好绿色电站示范项目和英华500千伏输变电工程实现输电线路、变电站工程的“双突破”给予了高度评价。作为承建“主角”,送变电公司在一项项工程的攻坚磨砺和一次次挑战的“浴火”锻造中,深化自身改革,促进产业升级,持续增强企业核心竞争力和创新效能,书写改革发展新篇,大展“蒙电铁军”雄风。
践宗旨创纪录 以实干诠释忠诚
集团公司重组整合之初,送变电公司正在三峡乌兰察布新一代电网友好绿色电站示范项目(一期)接网工程鏖战。

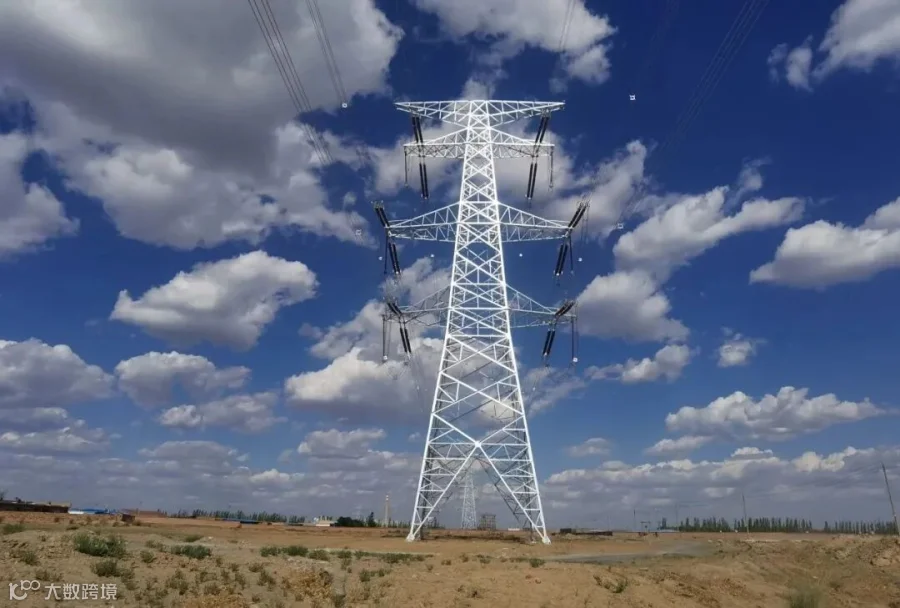

该工程线路全长106.544公里,地处高山草原腹地,平均海拔在1300至1400米之间。面对安全、质量、进度管控尚无“先例”可循的情况,面对施工期仅为95天且多半工期处于冬季施工状态,面对铁塔加工、线路架设、变电站间隔扩建等多项复杂的生产任务,送变电公司接到中标通知书后,立即召开动员会,精选三个综合实力强、施工经验丰富、业绩突出的尖刀队伍,在四子王旗和察右中旗分两段承担线路施工任务和察右中旗500千伏变电站间隔扩建施工任务,全力调动铁塔厂46天完成5000余吨塔材加工如期交付现场,为线路施工创造条件、赢得时间、确立先机。
参建单位凝聚起开工即决战、起步就冲刺的信心与斗志,充分发挥各自优势,你追我赶比安全、比质量、比进度,以强攻的姿态攻克了特殊地段铁塔基础开挖等多道难关。2021年9月14日首基基础开始浇筑,9月30日首基铁塔组立完成,11月1日首个区段导线展放,三大工序均在50天内完成,到最后一组导线离地全线贯通,实际工期比合同工期缩短了11天。在铁塔组立、导线展放的关键时刻,乌兰察布地区遭遇强寒流天气,连续数日风雪交加、气温骤降。多处山顶铁塔吊装因风力太大而被迫停工。为了迎接更加严峻的考验,送变电公司党委实施党建“融合·引领”工程,以项目化党建为载体,开展“党建+基建”活动,施工现场的3个党员突击队队旗像冬天里燃烧的火炬,引领“蒙电铁军”开启攻坚模式。
2021年12月4日,历经84天挂图作战,一条全长106.544公里、由264基铁塔联接的线路全线贯通。“蒙电铁军”安全高效、不辱使命,用铮铮誓言和实际行动诠释了胸怀大局、善打硬仗、履职践诺的勇毅风采,“特别能吃苦、特别能战斗、特别能奉献”的企业品格在踏冰卧雪、战天斗地的鏖战中熠熠生辉。
作为自治区重点项目,包头英华500千伏输变电工程需跨越或穿越20条不同高压等级的线路、若干铁路和公路,建设4台主变、22回出线、全站GIS电气设备,涉及道路及大量混凝土浇筑量,工期紧、任务重、施工难度大,工程目标要创行优争国优。
送变电公司果断调集精兵强将和施工机械投入现场,标准化建设项目部和材料站,规范施工场地布置,强化监督检查和日常管理。同时,线上线下齐步走,“刷脸”进出施工现场,确保现场安全可控在控。项目督导小组执行“日调度”制度,构建起全覆盖、无死角、全过程的多级联动管理体系,为工程按期推进保驾护航。
与此同时,各工程项目部倒排进度计划,全力克服疫情期间人员机具调动不便、单基铁塔吨位重、跨越施工难度大等重重挑战,逐级实现了建设单位制定的里程碑节点计划。线路工程于2022年5月12日完成基础施工,40天内完成杆塔组立,项目部将全线划分为12个架线区段、4个独立档,采取“白加黑”工作模式,分专业、分班组梯次推进施工进度,于6月18日顺利实现全线贯通。
面对英华500千伏变电站GIS户外设备安装工序复杂、交叉作业面多、作业空间受限等多重困难,项目部现场一次性投入370余人、大型吊车12台、装载机8台,其余各类施工机械20余台。工程处创新工作方式,采取从中间开始向两边同时安装、主母线分支母线同时安装、主体安装和抽真空同时作业的施工方式,将实操精度严格控制在毫米范围内。
2022年12月9日,英华500千伏输变电工程正式投运。作为承建方,送变电公司又一次完成了史无前例的挑战,压缩了近三分之二的建设工期,265天的建设速度,书写了内蒙古电网500千伏变电站“当年开工、当年投产”的新纪录,也创造了国内同等级变电站建设的新速度,交付了非同寻常的“答卷”。英华线路工程作为送变电公司首个开工的“揭榜挂帅”项目,也载入了企业史册。
作为有着64年发展历史的国有企业,送变电公司深度剖析企业所处的形势、任务,从立足电网施工、发展新能源运维和拓展应急抢修新型业务入手,充分审视自身存在的短板和弱点,针对长、短期矛盾点、盲点进行研判,反复斟酌“定盘”,有条不紊实施了一系列改革举措。
精简部门设置,分支机构“瘦身”;打破选人用人常规,分子公司经理层公开选聘;工程项目经理“揭榜挂帅”,推行“2233”超额利润分配机制;推进薪酬体制改革,有效调动员工到艰苦一线工作的积极性;全面推进减亏增盈“一号工程”和经理层任期制契约化管理,优化内部管控,激发内生活力,提升企业市场化、现代化经营水平;提前完成“三供一业”分离移交,聚焦主责主业,实现轻装上阵……一条条举措、一系列措施,彰显着送变电公司深化改革的必胜信心!
该公司抢抓机遇、乘势而上。市场开发中标总额实现新突破,提前完成年度利润,所属恒润风电场提前22天完成年度发电任务,恒鑫铁塔公司全面完成减亏增盈目标,金山二期升压站扩建、集宁热电厂送出等多项重点工程顺利达标投产。
建一项工程,树一座丰碑——这是送变电人的承诺和担当,是“蒙电铁军”精神的生动体现,更是苦干实干、永攀高峰的真实写照。
