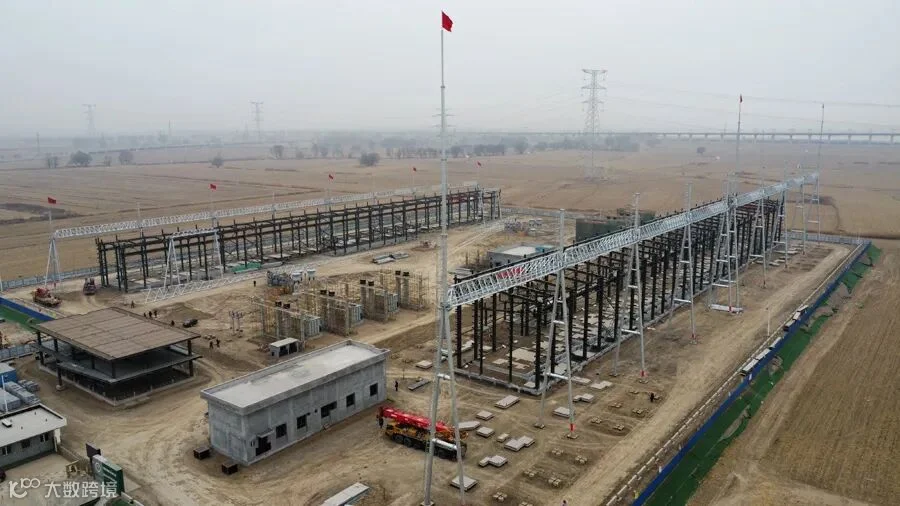

1月11日,随着500千伏设备区最后一榀架构主梁吊装完成,标志着金山500千伏输变电工程的关键节点-构架吊装全部完毕。

工程于2022年5月30日开工。架构组立前,项目部从吊装区域警戒及标识、起重信号指挥、吊车支腿接地、高处作业等方面开展深入技术交底、安全交底,于12月4日完成220千伏架构组立,于2023年1月11日完成500千伏架构组立。在架构组立阶段,现场单次吊装的最大重量为7.5吨,钢梁高度24米,最大跨度26米,避雷针柱最大高度52米。
工程建成后,将有力促进呼和浩特地区形成500千伏电网环网结构,满足蒙西电网东西互供的需求,同时为呼和浩特城西地区及伊利现代智慧健康谷项目提供强有力的电源支撑,缓解“十四五”期间地区负荷的增长压力。
