3月19日,风携花香,绿润南山。“春天来了,不能辜负这大好时光!”陕西送变电工程有限公司379名电网建设者凝心聚力,顺利完成宝鸡-西安南-信义Ⅱ回750千伏线路工程3处跨越封网作业,为该公司今年首次四级风险作业,即该线路157号-169号区段架线作业做好了准备。




宝鸡-西安南-信义Ⅱ回750千伏线路工程将进一步加强关中750千伏网架结构,对服务国家级新区西咸新区建设和推动陕西东南部经济发展具有重要意义。2月下旬,陕送公司认真贯彻党中央及省委省政府疫情防控要求,严格落实国网公司、国网陕西电力复工复产措施,负责该项目施工的第五分公司项目部按照“满足疫情可控和复工五项条件”进行复工策划,一手抓疫情防控,一手抓复工复产,“两手抓、两不误”,于2月24日成为陕西首个实质性复工的750千伏电网建设项目。




施工项目经理张轲介绍,157号-169号架线区段长度5.1公里,跨越国道1处、35千伏线路1处、110千伏线路2处。对所跨越的道路、电力线路采取跨越封网隔离安全措施,是展开该区段架线施工的先决条件。项目部在春节前就完成了跨越施工计划的编制审批,计划相关的停电及封路手续就开始办理。复工复产后,项目人员迅速进入状态,各项准备稳步推进。



3月18日,陕送公司第五分公司与为本次架线及封网施工提供设备及技术支持的机具设备分公司党支部在157号铁塔附近的牵引场地开展党支部联建,启动党员双带头活动。46名党员职工列队整齐,“战疫情,保安全,促生产”的标语简练坚决,两家分公司在鲜红的党旗下凝心聚力。第五分公司党支部书记赵凯说:“春天还是势不可挡地来了,我们不能辜负这大好时光!”

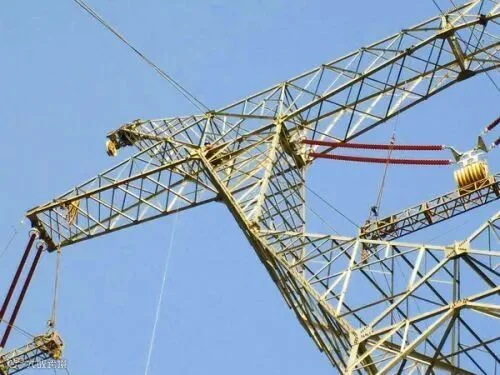

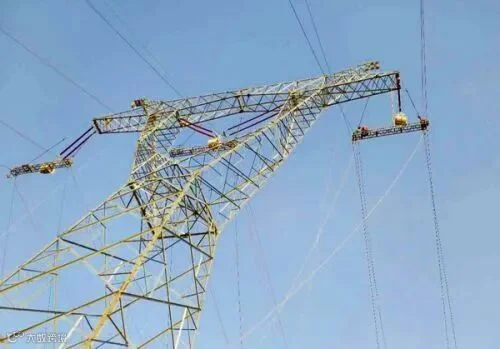

截止3月19日,项目部现场共有参建人员379人,其中项目管理人员38人、自有组塔班组43人、劳务人员273人,机具设备分公司特殊跨越技术人员及牵张机械手11人。连续两天,他们先后完成G108国道、110千伏周洋线、35千伏周黑线、110千伏周汤线跨越点安全措施架设施工。17时58分,最后一个作业点,即110千伏周汤线跨越点封网作业顺利完成。

此后,35千伏周黑线、110千伏周汤线将退出重合闸恢复供电,157号-169号导地线架设施工任务将进入四级安全风险状态下紧张展开。近四百名陕送铁军将凝心聚力,不负春光,迎战750千伏电网建设今年的首次四级风险作业。









图文|高浪舟

编辑|赵家萱




官方微博



微信订阅号



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
