包风1线路施工掀起大干“加速度” 内蒙古送变电公司
2023-07-05
1

      七月的鹿城,骄阳似火。由送电第一工程处承建的包风1(后山风电汇集一期)500千伏线路工程奋战正酣,全线二百多名施工人员争分夺秒抢抓基础施工进度,向组塔节点火速推进。截至目前,基础浇筑32基。
     该标段起于包风1变电站,止于威俊变电站,在包头市境内。全长53.671公里,共计131基铁塔。基础混凝土方量为9882.82立方米。工程计划2023年10月30日竣工。

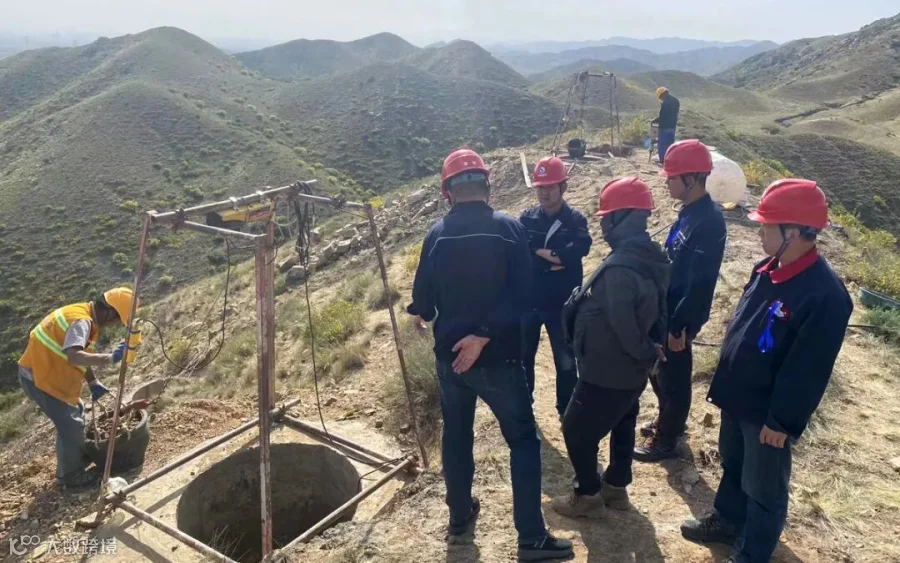

      开工以来,面对工期紧、任务重、施工难度大、风险等级高等严峻考验,项目部多措并举保安全抓质量赶进度。山区作业是最大的施工难点,126基桩位处于高山峻岭,施工环境恶劣、地质条件复杂,交通运输极其困难。其中96基桩位需架设32条索道进行材料和工器具运输。N300-N358区段是整个工程的关键路径,也是影响整个工程的关键节点。该区段进场道路全在河槽内,大部分桩位在山脊,更有11基桩位处于悬崖峭壁。
      针对山区作业,项目部本着“安全可靠,经济合理,技术可行,方便施工”的原则,加大人力、物资和机械投入。35套索道成套设备、45套空压机及凿岩风镐、65套基坑开挖电动吊装设备及各种施工机械开足马力、多点施工。现场热度不减、劲头不松,一线建设人员翻山越岭、战酷暑、防汛涝,始终保持大干快干势头,全力向基础、组塔、架线“三个90天”攻坚目标发起冲刺。

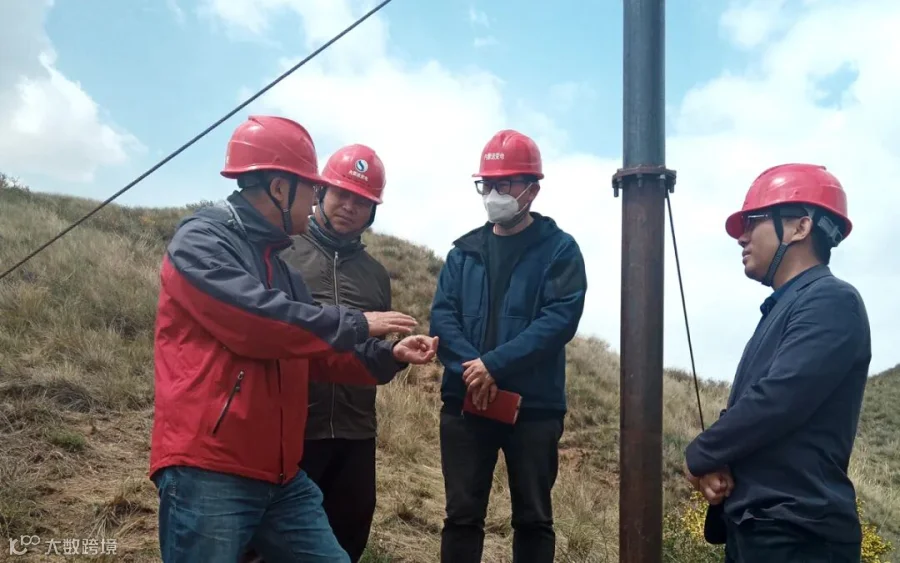

      施工过程中,公司党委委员、副总经理、总工程师赵俊文多次深入现场检查指导。送电第一工程处前移各项职能关口,及时解决施工问题。项目部科学倒排工期,优化施工工序,对图纸审核、技术交底、方案落实、三级检验、索道运输、深基坑开挖等高风险作业进行全过程监督盯防。防洪防汛提级管控,安全态势良好。
      下一步,项目部将锚定工期目标,加班加点快速完成施工计划,以务期必成的决心掀起大干“加速度”,用铁军宗旨向业主递交满意答卷。

撰稿:韩志
图片:宋杨  刘麟
初审:李国平
编辑:高永明
