凤凰750千伏变电站扩建工程完成两项重要停电工作

凤凰750千伏变电站扩建工程完成两项重要停电工作 内蒙古送变电公司
2023-04-14
2

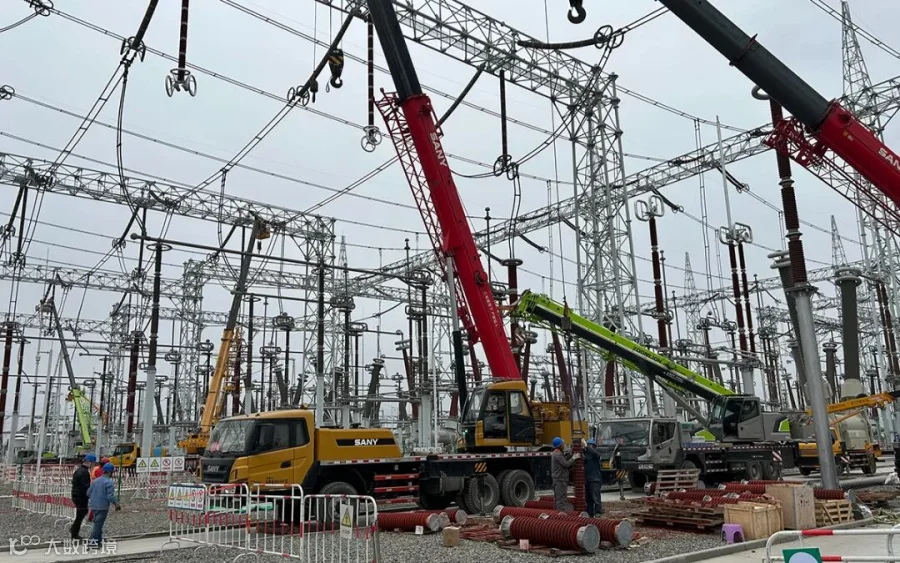

       4月12日,经过科学管控与紧张施工,由变电第二工程处承建的凤凰750千伏变电站扩建工程完成两项重要停电工作,顺利实现了建设单位的停电切改计划,为整个工程按期投运奠定了坚实基础。
       本次750千伏Ⅱ母停电工作主要配合葛洲坝电力有限责任公司完成凤乌二间隔基建接火,连通750千伏Ⅰ、Ⅱ母。凤亚二线不带电,同时将该线路保护改为7540、7542断路器短引线保护。此次停电有效缓解了北疆地区供电的紧张形势,切实保障了电网安全稳定运行和供电可靠性。
       自工程开工以来,项目部严格执行国网新疆电力公司“四个管住”要求,在人、机、料、法、环五个层面高效落实“双标准化”的配置要求,有力保证了施工任务有序推进,并再次证明了蒙送铁军有能力完成更高标准、更高要求的国网基建任务。


撰稿:刘睿勇

图片:付杰

初审:李高俊

编辑:高永明
