330千伏硖汉I线π入凤州变线路工程顺利带电投运

330千伏硖汉I线π入凤州变线路工程顺利带电投运 陕西送变电工程有限公司
2020-04-15
2
导读:330千伏硖汉I线π入凤州变线路工程顺利带电投运

4月11日9时10分,栖硖I线、 汉栖I线一次充电成功!由输电施工第五分公司承建的硖汉 I 线π接入凤州变330千伏线路工程,地处秦岭腹地的宝鸡市凤县凤州镇。该工程的建成会极大的优化宝鸡地区结构,为宝成铁路提供可靠电力供应,可强力拉动宝鸡地区经济,有效带动凤县区域经济发展。

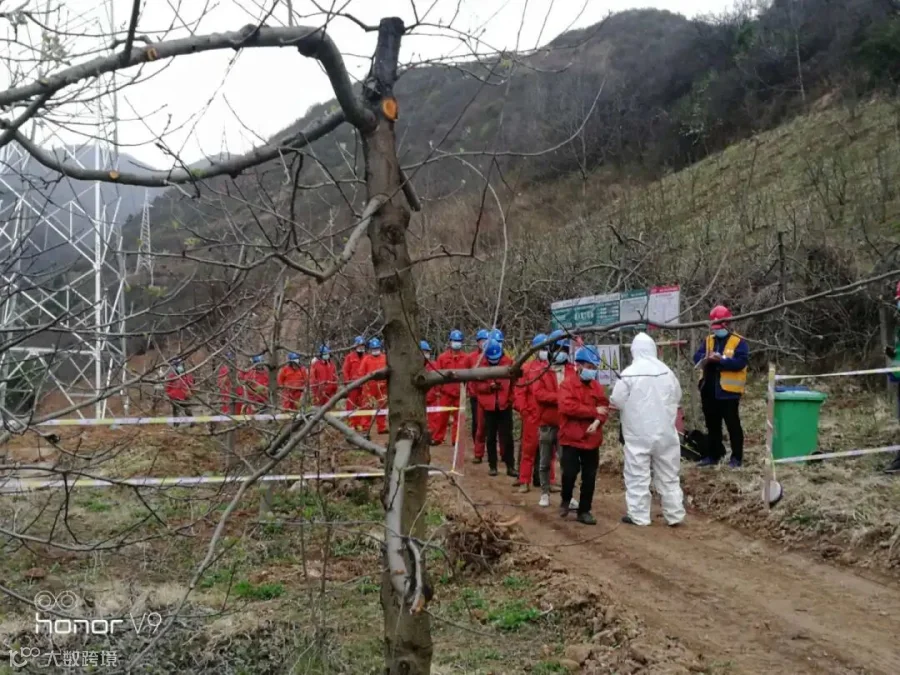

4月1日早上9时5分,运检单位下达了线路停电的指令,随着“验电、挂接地线、站班会、消杀、测温”等一系列安全措施的落实。三个专业化自有班组的70余名施工人员,在项目部骨干人员的带领下,按照前一天布置的工作步骤和程序开始有条不紊的施工作业。

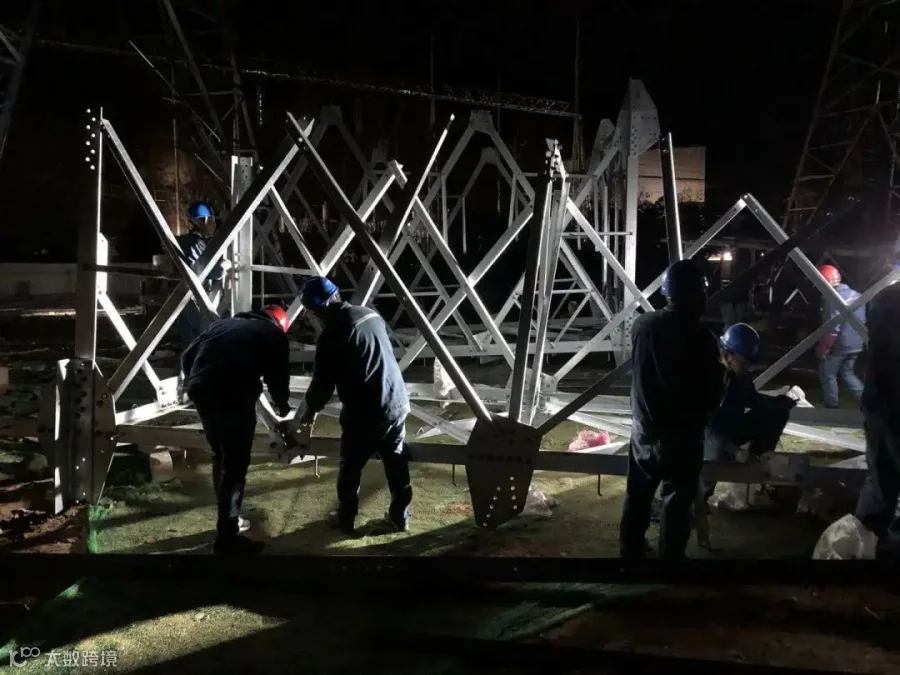

根据安排4月1日至4日需要完成B3、A3、A4三基铁塔的组立施工。但天公不作美,在停电的第二天,清明时节的雨又与330千伏硖汉I线停电时间不期而遇,似乎每次停电施工都与恶劣的天气有着不解之缘。雨虽然不大,但由于该工程地处秦岭腹地,在乍暖还寒的春天里,因下雨而气温骤降,使工人们穿上了久违的冬装,披上了雨衣。连续三天的小雨对施工进度有了一定的影响,A3、A4铁塔虽未能按计划完成消缺工作,但是三基铁塔全部组立完成。


4月5日为保证设备及施工安全,需拆除330千伏硖汉I线178#~179#老线路下方跨越的35千伏线路“退重”,项目部及时调整,对铁塔消缺和拆除旧线路人员进行了严密的分工。随着天气转晴,在35千伏“退出重合闸”后,拆除工作按照方案一丝不苟的执行,使原计划8小时的旧线拆除,在5个小时就完成了。为后续施工争取了宝贵的时间。

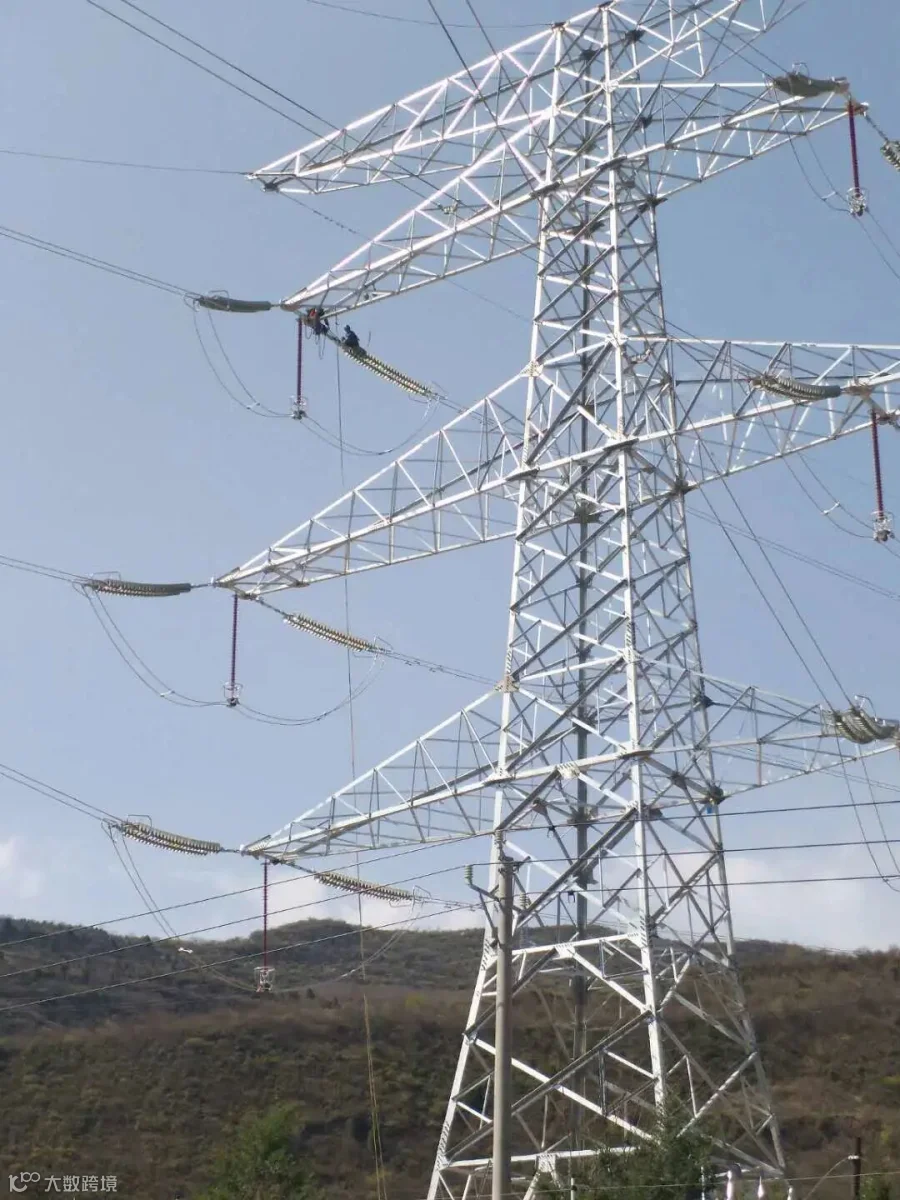

4月8日,全部铁塔和导地线、光缆架设施工及验收消缺工作全部完成,晚上10时20分线路参数测试完成,具备带电投运条件。


-END-


【感谢第五分公司李祥供稿】

编辑|赵家萱



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
