奋战生产高峰期

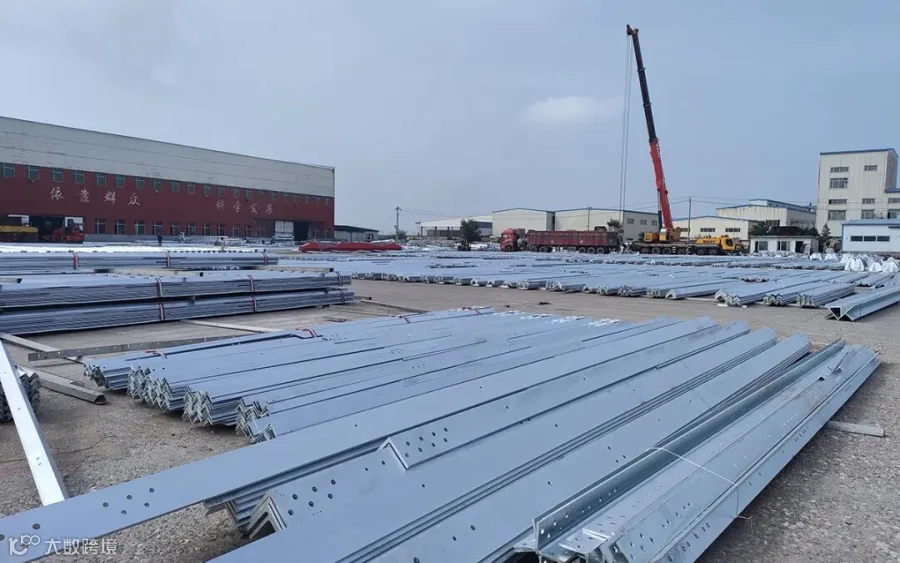

进入三季度,恒鑫铁塔公司先后承接了英华至包北、包风线、四子王旗、化德、东苏巴彦乌拉五项线路工程的地脚螺栓和铁塔加工任务。10384根地脚螺栓、17800吨铁塔使各车间全面进入生产高峰期。厂区全体工人发扬蒙送铁军精神火力全开,奋战高温天全力供货。

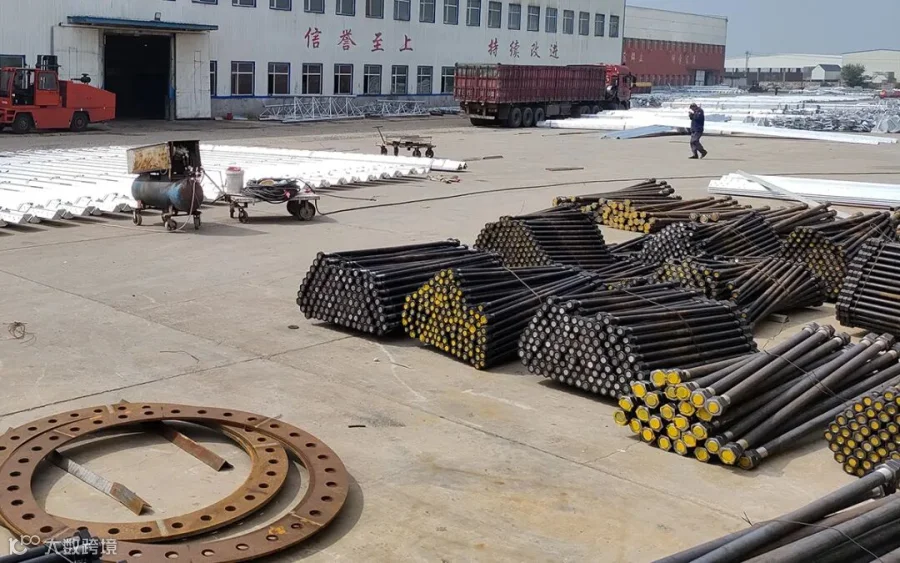

按照合同工期,五项工程的地脚螺栓、铁塔必须在十月初全部交货,并运抵施工现场。接到任务后,恒鑫铁塔公司立即召开专项生产动员会,与各施工项目部实时沟通,依据现场施工情况对生产工作进行统筹安排,从材料采购、绘图放样、生产加工、镀锌打包等工序,全面制定排产计划。
由于工期紧、任务重,恒鑫铁塔公司果断启动“两班倒”作业模式,推动各生产工序快速流转。镀锌车间人停设备不停,通过提高助镀液中亚铁离子的过滤频次,保证镀锌质量和锌耗控制。目前,工人们加班加点正在抢先收料,打包英华至包北双回500千伏线路工程的63基铁塔。随着激光切割投入应用,板材日产量达到25吨左右。
此次生产任务不但加工量大而且工艺复杂。其中英华至包北双回500千伏线路工程塔材规格大、倒角工艺复杂,对生产工艺和技能水平提出了新的要求。面对这道难关,技术部加大车间工人的培训力度,全面达标工艺要求。同时对连接角钢的火曲工艺进行了改进,将原来的下料、打号、铲背、制弯、划线、制孔六道工序改为了三道。工人们经受住“烤”验,在三伏天的炎热天气里用高频炉为钢板加热后再进行火曲操作。面对生产高峰期,维修班每日在正常检修设备的基础上,趁操作工休息时间对设备进行维护保养,确保设备正常使用。
当前,五项工程的地脚螺栓即将加工完成。恒鑫铁塔公司将继续锚定工期目标,在保证安全的前提下全力推进生产进度,为蒙西电网通道规划完成布局创造先决条件。
