程广通就蒙西基地托克托200万千瓦外送项目配套工程全速推进展开全面调度

程广通就蒙西基地托克托200万千瓦外送项目配套工程全速推进展开全面调度 内蒙古送变电公司
2023-11-18
2

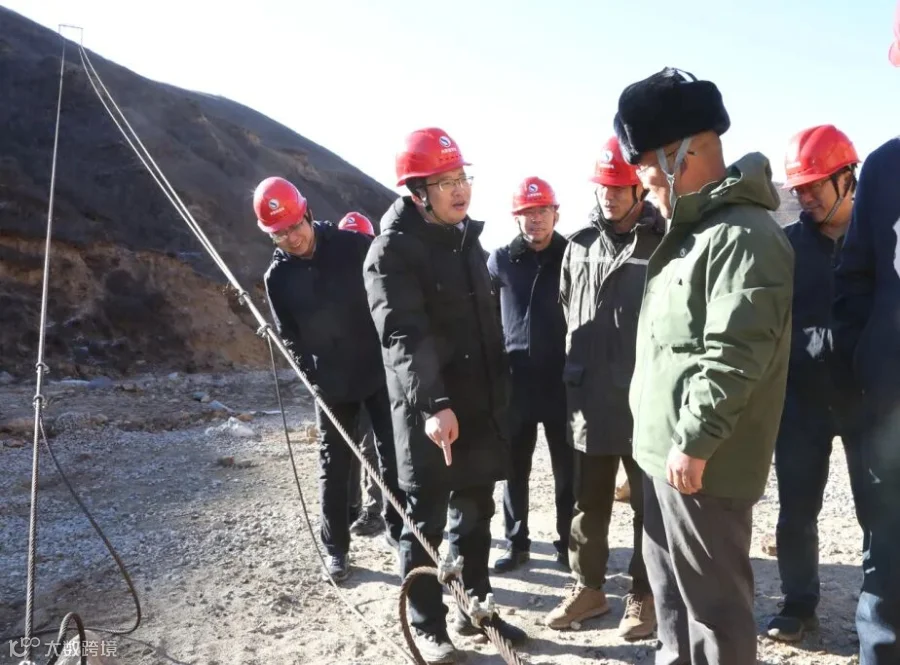

11月17日,送变电公司党委委员、总经理程广通深入蒙西基地托克托200万千瓦外送项目配套工程,就全速推进施工进度展开全面调度、发起投运冲锋。副总经理、总会计师王爽,副总工程师韩志军,相关职能部门负责同志随行。送电第二工程处经理姚哲文会同项目经理汇报工作。

据了解,蒙西基地托克托200万千瓦外送项目是国家大型风电光伏基地项目。送变电公司承建其配套线路的三个标段,于2022年12月20日开工。施工地点位于托克托县、和林格尔县及清水河县境内。线路分为城关段、韭菜庄段和黑老夭段,长度合计101.6公里,铁塔共计307基。山地丘陵占到全线地形的95%。截至目前,包含43.047公里线路、137基铁塔的城关段基本贯通;包含17.75公里线路、50基铁塔的韭菜庄段工程量过半;包含40.803公里线路、120基铁塔的黑老夭段基础施工接近尾声、组塔20基。

应建设单位要求,送变电公司务必克服一切困难完成剩余工程量,于2023年12月25日具备送电条件。作为蒙西电网建设主力军,送变电公司毅然接令、火速落实,尽管年底前相继有十余项工程处于这样的紧急攻坚状态。为确保任务顺利推进,程广通率队做出全盘部署,直击问题本身出实招,总结历年经验提意见,从资金保障、合同签订、安全管控、技术支持、方案执行等方面为项目部出谋划策、指明方向。期间王爽作专题发言。

程广通在讲话中强调,一是要对照建设单位设定的“关门”期限倒排工期,及时关注天气预报,综合考虑雪天路滑对塔料运输的影响,坚持“分部工程齐头并进、各项工序无缝衔接”的施工理念与时间赛跑,全力服务电网规划;二是要跳出思维定势调整施工方法,切实做到“提前”安排,将准备工作做精做细。立塔时提前计划哪些桩位采用内拉线或是外拉线,架线时根据地形提前做好区段划分,跨越时提前办理工作票、配齐工器具及防护用品,确保关键时刻“拿得出、顶得上、打得赢”;三是要加强新增施工人员的安全培训与生活管理,最大程度地创造便利条件,使其快速融入施工环境、全面了解施工要求,在任务攻坚过程中发挥积极作用,必要时将抽调其他工程的撤场队伍给予应急支援;四是要保证农民工工资支付到位,通过合作建立战略互信,为年末和谐稳定奠定坚实基础。同时扩大蒙送品牌美誉度,为送变电公司打硬仗储备核心队伍。

文图:高永明

审核:张 超
