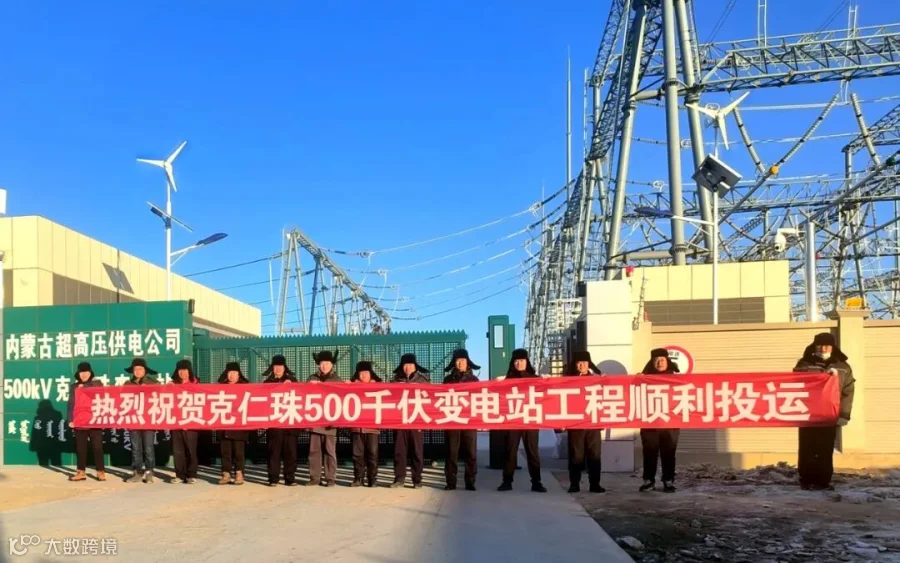

后山风电汇集(包风1)500千伏输变电工程投运

后山风电汇集(包风1)500千伏输变电工程投运 内蒙古送变电公司
2023-12-28
1


“克俊一线供电设备现场检查完毕,可以送电!”随着操作指令准确下达,12月27日,由送电第一工程处负责线路施工、变电第四工程处负责变电施工、调试工程处负责调试的后山风电汇集(包风1)500千伏输变电工程顺利投运。

克仁珠(包风1)500千伏变电站本期新建1200兆伏安主变压器2台、500千伏出线1回、220千伏出线3回。500千伏系统向南通过克俊一线与威俊500千伏变电站连接。220千伏出线3回均为新能源间隔。开工伊始,项目部就面临着站址地质全部为安山岩的重大挑战。基坑开挖均需先破碎再清理施工,破碎开挖方量为29830立方米,施工难度大。

工程线路部分起于克仁珠(包风1)500千伏变电站,止于威俊500千伏变电站,全长53.6公里,共计131基铁塔,全线96%的桩号分布在高山大岭,更有36基桩号设计在悬崖峭壁。沿线地形地貌复杂,只能通过架设索道运输材料,因岩石密布须运用爆破作业,山顶作业空间狭小须按高空作业规范加强管控,基础施工异常艰难。

面对工期紧、任务重的严峻考验,线路项目部锚定投运期限倒排工期,着重加强深基坑开挖、爆破作业、临近带电体施工、索道运输、山区组塔、重要跨越等危大工程的风险管控,针对险峻地势对地面作业、人员上下山、雨季防洪等进行提级管控。施工期间,项目部投入800多人及各种机械设备全速推进,高效跨越500千伏及以下电力线路、铁路、高速公路及国道共计94处。

面对工期紧、任务重的严峻考验,变电项目部以“安全+质量”为核心积极展开施工,执行月上报、周安排、日计划制度,严格落实“十不准”、“十不干”等各项工作要求。开工以来,项目部力战恶劣气候、极寒天气等不利因素,制定详实合理的施工方案,统筹协调人员、机械、材料高效施工。现场人员分工明确,全过程高效协同,直至胜利完工。

面对工期紧、任务重的严峻考验,调试班组在有效工期不足一个月的情况下,对人员配置及所需资源认真组织分析策划,从单体调试、高压试验到验收消缺各环节合理安排,以务期必成的实际行动保障调试工作有序推进。调试过程中,各专业人员直面包头后山地区极寒天气,以半天为时间节点对整个调试工作进行分解,加班加点抢工期,最终以29天调试工期再一次刷新了500千伏变电站调试纪录。

在整体施工过程中,各参建单位齐心协力、砥砺奋进,生动展现了蒙送人“不讲条件、不畏艰辛”服务国家重要能源和战略资源基地建设的大局观和“特别能吃苦、特别能战斗、特别能奉献”的企业精神。

工程投运后,将打通包头市山北至山南的输电通道,有力解决山北地区富集新能源的送出问题,加速山南工业园区早日实现“绿能减碳”,为包头市的经济发展及产业转型提供坚强的绿电保障。


作者:乔永刚  韩 志  书 宇
编辑:高永明
审核:张 超
