友好500千伏输变电工程投运

友好500千伏输变电工程投运 内蒙古送变电公司
2024-03-29
1

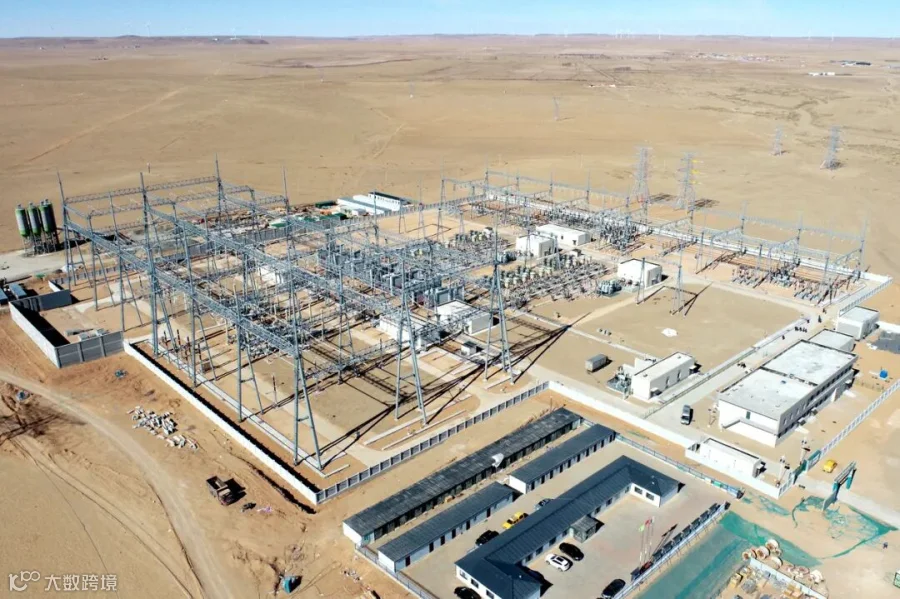

3月29日,随着变电站500千伏设备区带电启动,由变电第一工程处、调试工程处、送电第一工程处联合承建的友好500千伏输变电工程顺利投运,为内蒙古电网圆满完成2024年基建规划开了好头。

该工程是自治区重点项目,包括变电站和线路两部分。其中,变电部分的施工内容为新建1200兆伏安主变压器 2 组、500千伏出线1回、220千伏出线4回,每组主变66千伏侧装设5组并联电容器和1组SVG动态无功补偿装置。线路施工共分三段,其中友好变至峡察线、察右中变至峡察线 500千伏线路长度合计6.962公里,友好变至峡察线220千伏线路长度为5.821公里,新建铁塔40基,拆除峡察线单回路4.656公里、铁塔13基,重新紧放线2.241公里。

变电施工过程中,项目部各级管理人员认真履行职责,直面层出不穷的新问题和新挑战,集思广益、团结协作,确保工程安全推进。由于工期紧张且设备没有按顺序到货,项目部遇到了施工倒装的难题。500千伏设备构架于今年1月份到场,而500千伏HGlS设备已在去年12月安装完成。面对刻不容缓的投运期限,全体技术骨干群策群力,充分发挥各自的专业知识和施工经验,共同研究出了一套可行的解决方案,最终安全完成了所有高空施工任务。

线路施工过程中,项目部锚定投运期限科学策划、倒排工期,着重加强板式基础基坑开挖、掏挖基础孔壁防护、高塔吊装、临近带电体施工、大型机械进场、重要跨越和切改、拆旧施工的风险管控,做好基坑围护、塔腿保护、导线防磨、施工现场防尘等措施。自2023年6月26日开工以来,项目部积极克服高温、严寒、连续降雪、大风等恶劣天气影响持续攻坚,先后跨越四条220千伏带电线路,于2024年3月13日顺利贯通。

现场调试过程中,班组人员分工明确,仔细核对设计图纸,认真开展高压试验、调试、传动等工作,对场站内一、二次设备的相关参数严格把关,遇到问题及时协调,用最优方案确保每个环节准确无误。在单体调试和分系统联调传动过程中,调试技术人员加班加点配合兄弟单位,为加快与华北网调、中调、局调、地调对点争取了宝贵时间,也为变电站早日投运打通了“最后一公里”。

工程投运后,将满足三峡四子王旗250万千瓦风光储新能源项目的送出需求,全面推动乌兰察布地区新能源产业发展,进而为自治区能源高质量发展发挥积极作用。

作者:王维韬 韩志 白鑫

编辑:高永明

审核:张 超
