近日,各在建项目已全面复工,掀起了大干、快干的施工热潮。

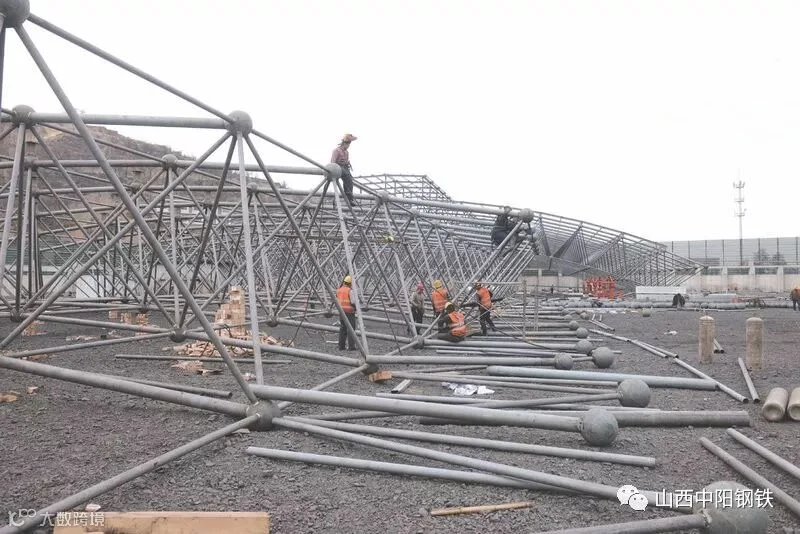

在焦化原煤大棚封闭项目施工现场,记者了解到,该项目进展顺利,设计院技术人员正分成拼装、焊接、顶升三个小组,各司其责、紧锣密鼓地推进着大棚网架的制作安装。预计,20天内可完成第一片网架的制作安装。
干熄焦项目作为公司2018年度的重点环保提升项目。节后,焦化厂迅速组建了项目攻关组,明确分工、细化职责、强化保障措施,确保项目快速推进。目前,针对影响项目进度的问题,焦化厂已抽调精干力量赶赴设计院,催促出图。同时,紧紧盯住现场施工过程,及时将现场实际情况反馈至设计院,从技术角度提出合理化建议,促进一步优化设计方案,减少设计流程,方便现场施工。
80MW煤气热电联产项目自正月初九复工以来,进度明显,施工现场呈现出一派热火朝天的景象。节前,数九寒天大干抢工期的热潮一波接一波,顺利完成了主厂房屋面封闭、电缆隧道浇筑等既定的目标任务。复工后随即对电缆隧道进行拆模、回填土作业,以保证厂区道路畅通,方便机械大范围地开展作业。目前,除盐水站正进行厂房封闭,为锅炉水压试验做准备。与此同时,各系统设备安装如火如荼,锅炉系统的管道已完成安装焊接,各系统对空排汽管及消音器已完成安装,系统堵阀正在安装中,烟风系统管道已安装50%。汽轮机安装工作正按计划稳步推进,发电机转子正策划做试验,随着这两大核心部件安装工程的展开,标志着该项目将进入设备安装攻坚阶段。据介绍,当前较滞后的工程是空冷系统,眼下已完成空冷立柱、空冷楼梯的安装,下一步将进行空冷平台及设备的安装,根据计划,空冷设备可于4月底完成安装。
“3月15日,锅炉进行水压试验,这是该项目阶段性调试的第一步。”为快速推进80MW煤气热电联产项目的建设进度,中钰热电厂要求各参建单位强化时间意识,倒排工期,按照时间节点挂表作战。按照计划,锅炉系统将于4月份进行单体调试及局部联动调试,5月份则开展机组联动调试及72小时机组试运行。
