布乌开关站500千伏变电工程进入架构组立阶段
内蒙古送变电公司

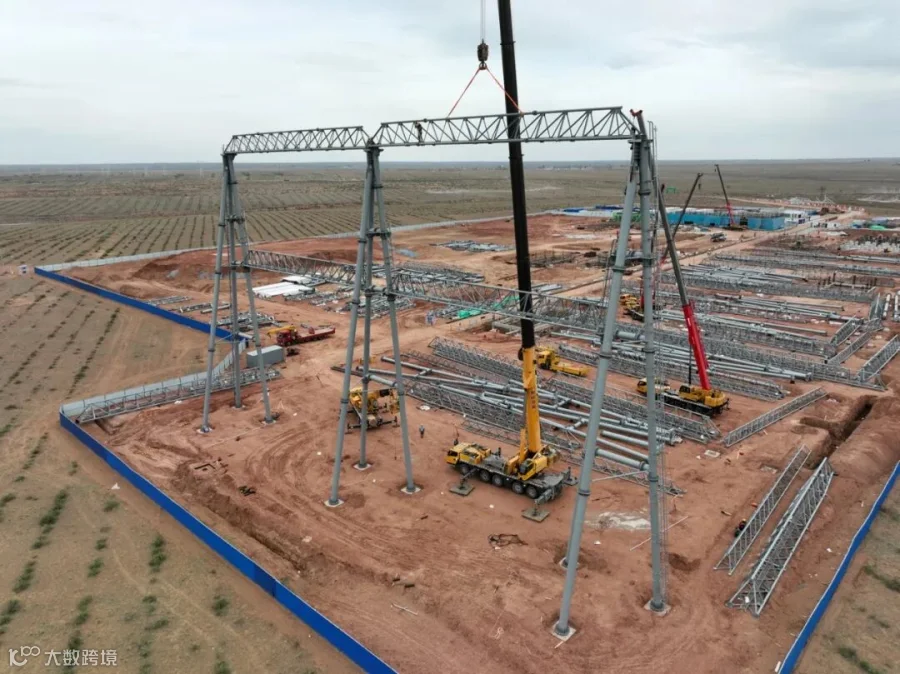

5月3日,随着第一组500千伏架构出线横梁顺利吊装完成,标志着由变电第二工程处承建的布乌开关站500千伏变电工程正式进入架构组立阶段。

作为新建500千伏开关站,该工程包含主控及运维楼、车库、消防泵房、继保小室、站用电及配电室、6回500千伏出线、1组母线高抗等,计划于2024年8月底竣工投运。截至目前,500千伏架构基础全部完成;主控及运维楼一层主体、车库主体浇筑完成;3个500千伏继保小室已出零米。各项工作均按进度计划顺利进行。
开工以来,面对杭锦旗经常性的大风降温沙尘天气,项目部精心策划,合理规划施工区域,有针对性的制定施工方案及安全质量管控措施,按期推进施工进度。吊装施工前,项目部多次组织业主、监理、施工班组参加方案讨论、安全技术交底工作;吊装过程中,现场明确职责分工及吊装注意事项,每一道工序均做到严格把关,确保吊装作业顺利进行。
下一步,项目部将严把安全、质量和进度目标,秉持“协作、奉献、求实、创新”的蒙送铁军精神,锚定创国优精品工程的目标,凝心聚力抓安全、抢工期、保质量,确保工程按期投运,为公司高质量发展实现新跨越贡献力量。
