蒙送铁军攻坚克难送绿能 内蒙古送变电公司
2024-08-23
1

八月的鄂尔多斯草木丰茂、牛羊成群。乘着自治区加快推进国家重要能源和战略资源基地建设的号角,内蒙古能源集团杭锦风光火储热生态治理项目进入发力冲刺阶段。作为三标段和五标段的承建方,送变电公司锚定风机、集电线路、升压站三项目标任务,紧抓风和日丽的施工黄金期奋勇争先,开启了一场绿能与草原的“双向奔赴”。
为全面适应新时代的改革发展要求和能源建设形势,送变电公司果断拓展所属单位的业务覆盖面,持续提升其施工水平和市场竞争力。其中,送电第二工程处由传统输电专业兼顾风电新能源施工,2023年以新手身份圆满移交化德县100万千瓦风光储项目(标段二),2024年以能手形象掀起杭锦风光火储热生态治理项目(三标段、五标段)建设高潮。

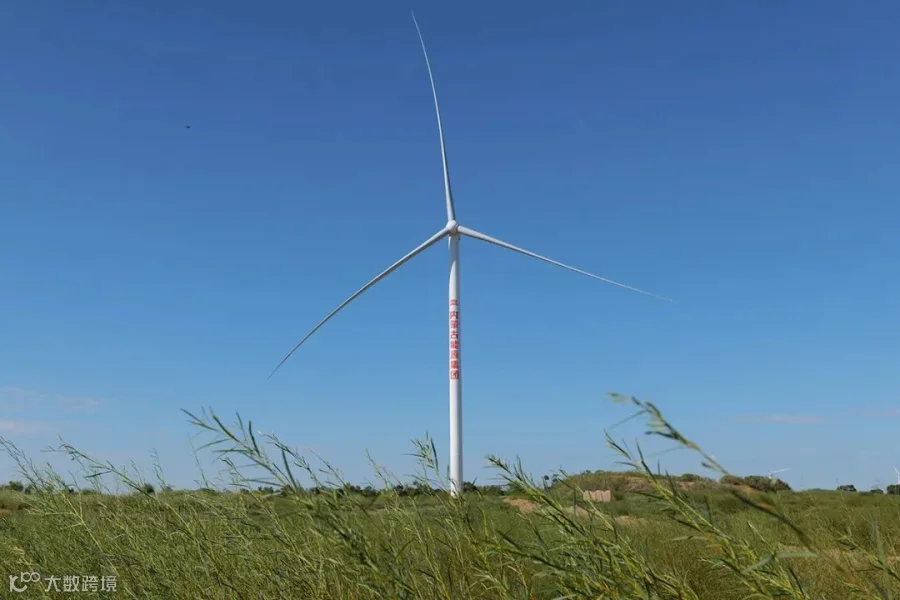

该工程本期新建风机80台。单机容量均为7.5兆瓦,风机高度111米,叶片长98米。另开挖140公里电缆沟,敷设1048公里直埋电缆,新建两座220千伏无人值守升压站。每个分项工程的进度协同不一致将直接影响全盘并网。项目部知难而进,再次挑战包括变电在内的大体量高强度施工,在全面协调、科学调度的基础上,统筹资金、人员、材料、机械、设备、管理六个方面,向新能源高地发起攻坚。
面对地下水位高、沙土密实度不够的地质条件,项目部在基础开挖、风机吊装、进场道路修筑等工序环节可谓历尽艰辛。据项目经理冯志华介绍,“2024年1月1日至1月31日,正值冬季最冷的时候,项目部高效完成了10台风机基础浇筑,得到了建设单位的高度评价。地基土层换填是压力最大的,其中7台风机全部涉及这个问题。同时还要搭设直径40米的暖棚保证混凝土凝固质量
换填是指按照设计图纸开挖到指定深度,如地基密实度不够,则要继续深挖直至满足设计要求。二次挖出的土方量须进行等量混凝土回填。这一“填”少则几百吨多则上千吨。“S71号风机基础的设计开挖深度是4.5米,后因地基承重力不够继续向下深挖了3.4米,换填的混凝土量就达到1800吨。此外,春节前修好的进场道路,也因天气热胀冷缩的原因在开春后返浆,经重新整修后才恢复重型车辆运输,对工期造成了一定程度的影响。”项目总工李辉补充说明。

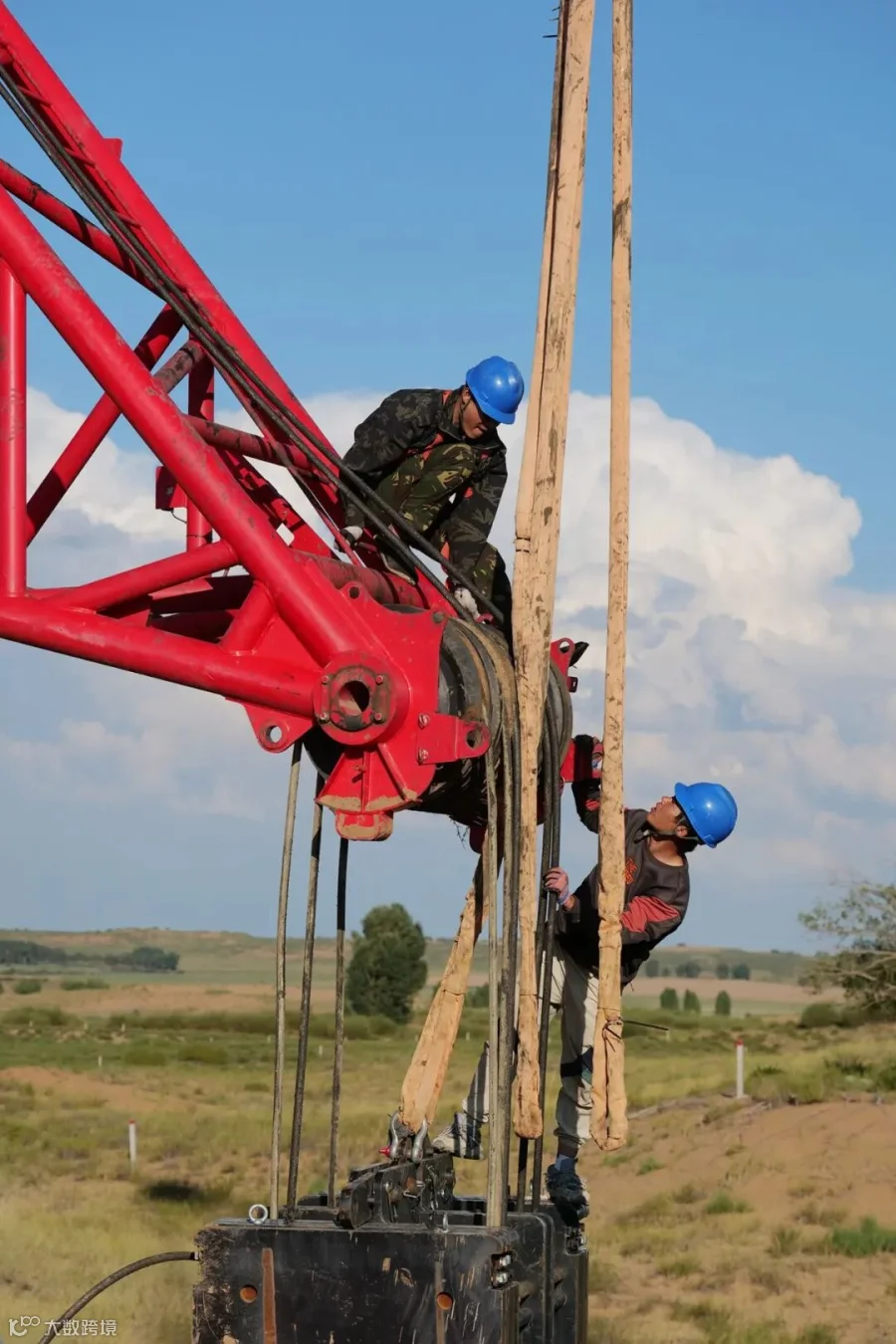

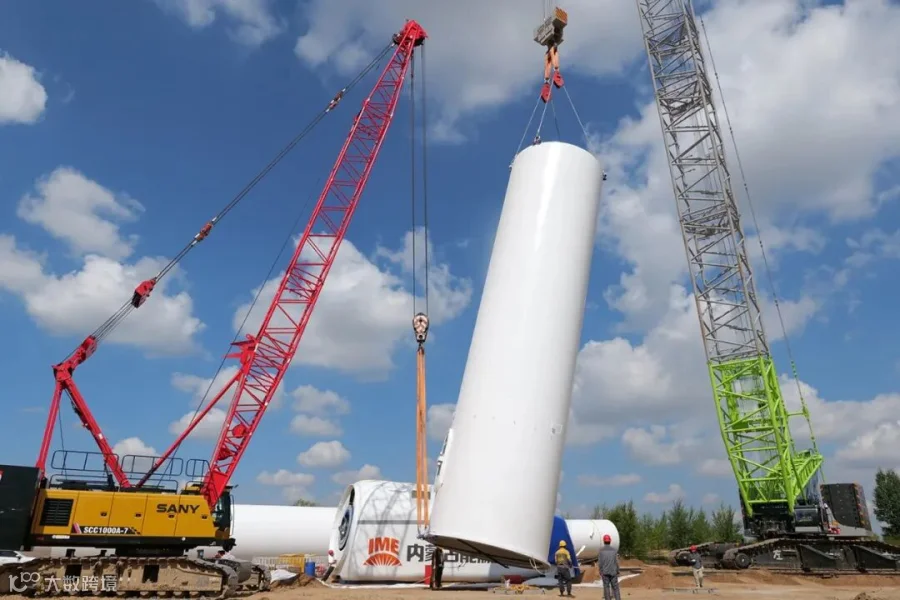

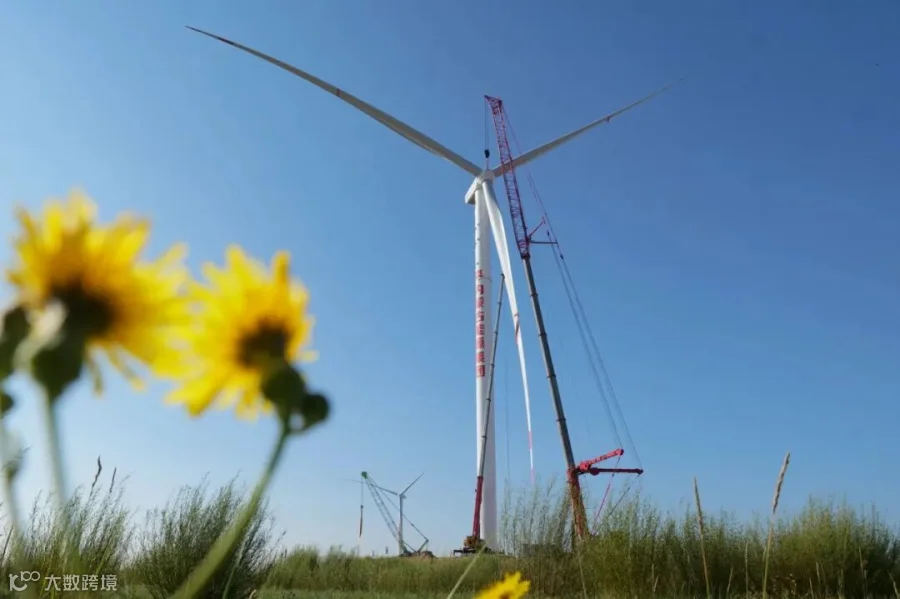

施工总会被各种问题和困难牵绊,却又也因为不断克服变得荣耀与充实。随着S50号风机最后一吊—轮毂与叶片的组合体安装就位,施工队长王建光急忙赶赴FJ08号风机,为另一个施工点办理塔筒吊装作业票。“按照项目部的任务分工,我负责风机吊装的安全监督和现场协调,每天与施工队同进同出,早晨六点左右到现场,全天保证在8米每秒的风速下安全作业。风大的时候只能等,遇到进度紧张的情况就等到夜间风小的时候接着干。”王建光坦然道出工作常态。
在杭锦风光火储热生态治理项目,送变电公司先后投入1250吨履带吊、2400吨汽车吊及辅吊若干。两台主吊各自为战,交替活跃在风电建设现场。防洪防火防雷击、深基坑开挖作业、交通运输、高空失保、人身伤害、临时用电、吊车倾覆、工器具维保、钢丝绳应用场景拉力测算、安全帽安全带防护用品使用等千头万绪的风险点都是现场管控重点。一切尽在精细的施工计划和技术交底中被逐个点明又被主动规避,进而降低安全风险保证了安全生产。
不经意间,清晨的碧空如洗早已幻化出蓬勃的云层,形似书中的阿勒泰,却是蒙送铁军挥汗如雨、团结协作的主战场。在烈日骄阳下,现场施工团队保持“抢抓时机、务期必成”的工作状态,用责任与担当通关一次又一次考验,向着胜利交付跨步前行。下一步,项目部将全力迎战低温寒潮天气来袭,为风电场早日投运贡献蒙送力量。

文 图:高永明
