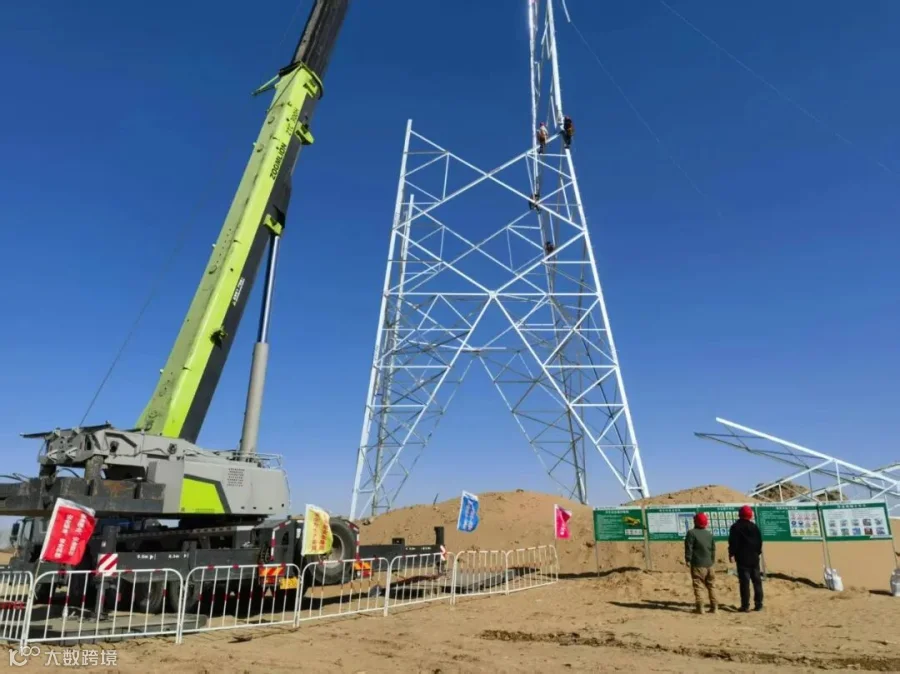

3月21日,随着首基铁塔组立完成,由送电第三工程处承建的河套–祥泰–千里山Ⅱ、Ⅲ回500千伏线路工程(河套变至祥泰变双回500千伏线路工程祥泰侧)正式进入铁塔组立阶段。项目部计划抢在春耕前完成71基农田区铁塔组立。
为按期实现既定计划,项目部不仅要实时关注施工进度表,更要紧盯二十四节气表。线路穿越的部分农田目前已进入春灌期,传统施工模式面临着“耕地保护与建设进度”的双重考验。该工程于2024年9月10日开工,计划于2025年10月31日竣工,线路长度为35.075公里,切改换光缆11.9公里,新建铁塔89基。截至目前,基础开挖全部完成,浇筑80基,地面组装24基。
自2月18日复工以来,项目部认真执行安全规程规范,并及时按照公司要求开展春季安全检查,做到自查自纠、举一反三。铁塔组立开始前,项目经理王祥针对关键环节进行了全面梳理,并组织开展安全交底、隐患排查,切实提升全体施工人员的安全生产意识和应急处置能力。项目部与村镇、农户积极沟通、错峰施工,协调春灌时间与地块灌溉顺序,为塔材进场和铁塔组立争取宝贵时间。同时在进场道路铺设钢板、传送带,尽量减少大型机械对已灌溉农田的碾压面积。一场工忙与农忙的“争夺战”悄然打响。
下一步,项目部将做细做实各项工作,坚持“保民生、促进度”两手抓两不误,在希望的田野上书写“不负农时不负春”的奋进篇章,为提升地区电网安全稳定运行能力和新能源送出能力贡献蒙送力量。
