4月11日17时43分,随着各项设备参数显示正常,由能源规划院总承包,送电第四工程处、变电第四工程处、调试工程处参与施工的乌兰察布商都晔兆110千伏供电工程顺利投运。

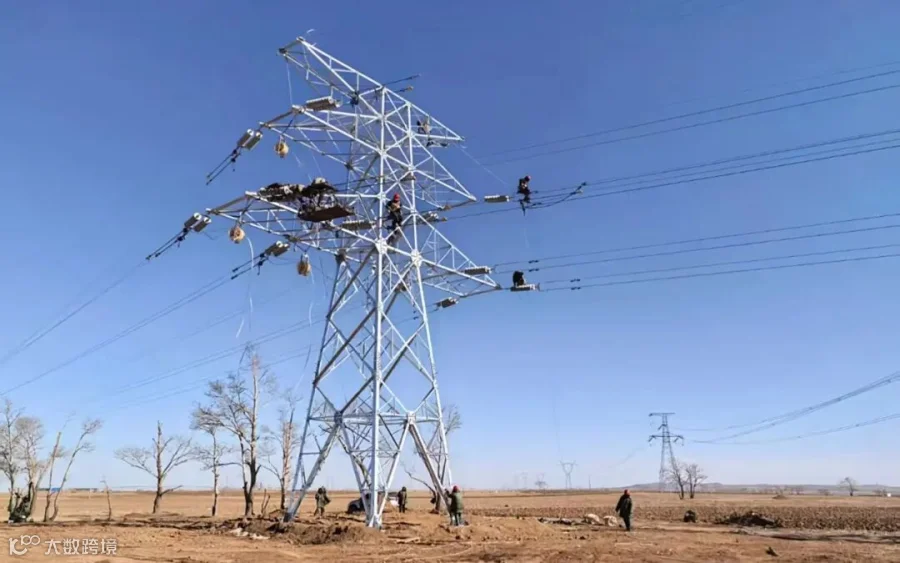

该工程分为线路和变电两部分。线路部分起于长盛(禄安)220千伏变电站110千伏侧,止于晔兆110千伏变电站。线路长度19.098公里,铁塔78基,采用单回路和双回路分段架设。变电部分是在长盛(禄安)220千伏变电站扩建两个110千伏出线间隔。
自2024年7月30日开工以来,项目部始终坚持“安全第一、质量至上、按期投运”的施工理念,克服大风、寒潮等恶劣天气影响,及时调整施工计划,灵活调配人力和设备资源,严格把控每一个施工环节,最终经过近九个月的精心施工,圆满完成了建设任务。
项目建成后,将进一步满足更大范围的供电需求,有效助力当地经济社会发展。
