近日,由送电第一工程处承建的扎兰屯100万千瓦风储项目标段二基础施工、风机吊装呈现“两旺”态势。项目部正组织全体参建人员铆足干劲,锚定竣工目标奋力攻坚。
该标段的施工内容为安装34台10兆瓦风电机组、新建529.77公里35千伏集电线路(架空线路部分20.924公里,电缆部分508.846公里)、组立97基铁塔,混凝土方量达42358.4立方米。工程计划于2025年12月30日竣工。截至目前,基础浇筑17基,风机混塔段吊装6台。
开工以来,送电第一工程处统筹协调各方资源全力支持项目建设。项目部提前谋划、精心组织、合理分工,强化现场安全管控与质量、环保监督,按照规范要求和设计标准进行施工。施工过程中,项目管理团队针对交通运输制定切实可行的方案,多措并举保证施工物资运抵现场,同时加快风场道路修建速度,为后续大件设备运输做好准备。此外,项目部为每一个作业点配足安全质量监管人员全程盯控,从基坑开挖、验槽、电缆管埋设到垫层浇筑,再到钢筋绑扎、模板支设、混凝土浇筑,保证各环节施工符合规范、达到标准。

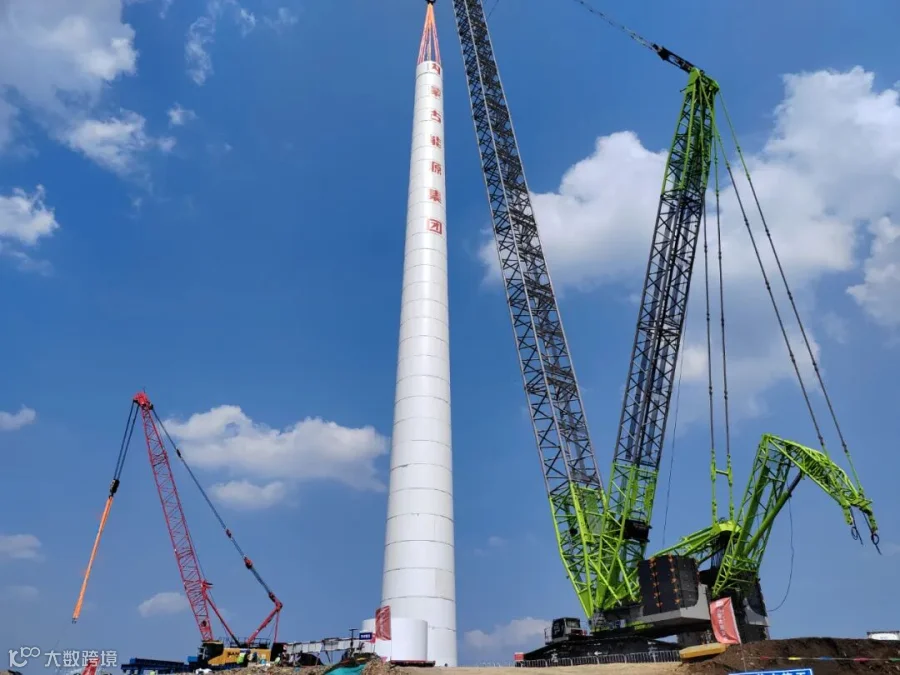

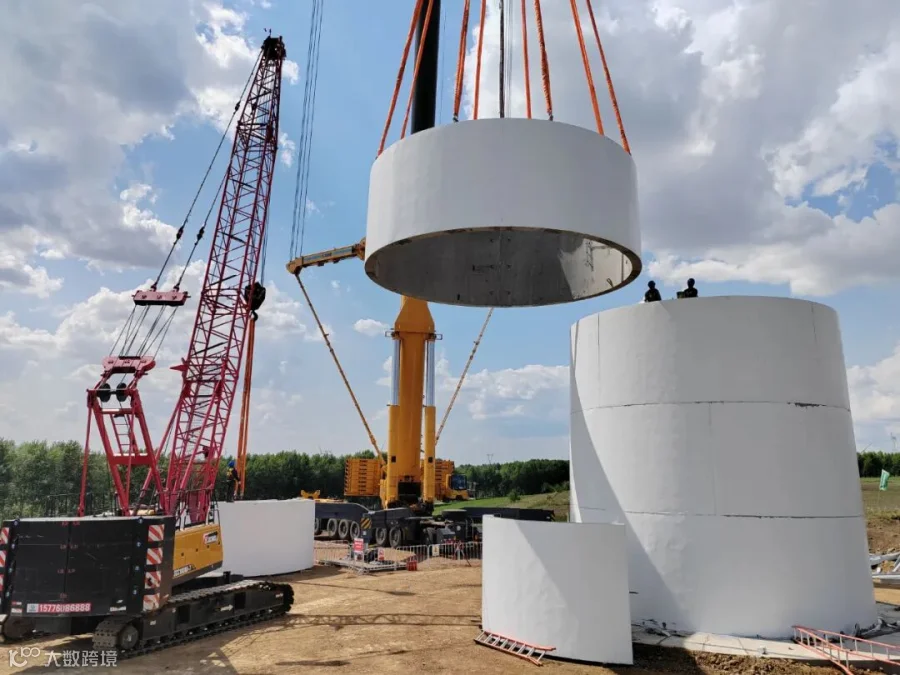

混塔段吊装期间,项目管理人员严格执行起重作业安全规范,密切关注天气变化,合理安排吊装时机,并严格检查每一次吊装的安全性与塔片组合的稳固性,确保吊装各环节安全高效推进。为了提升施工效率,施工人员事先在组装平台完成塔片组装,再根据起吊重量和高度选择吊车类别、起重等级,进而一环一环吊装就位。
下一步,项目部将积极克服天气因素带来的不利影响,加快推进基础施工、风机吊装进度,发挥党员突击队的先锋模范作用,再接再厉、攻坚克难,全力奋战各阶段计划目标。
