金秋时节,由送电第一工程处承建的各项工程奋战正酣,近五百名施工人员双节不停歇、昼夜赶工忙。

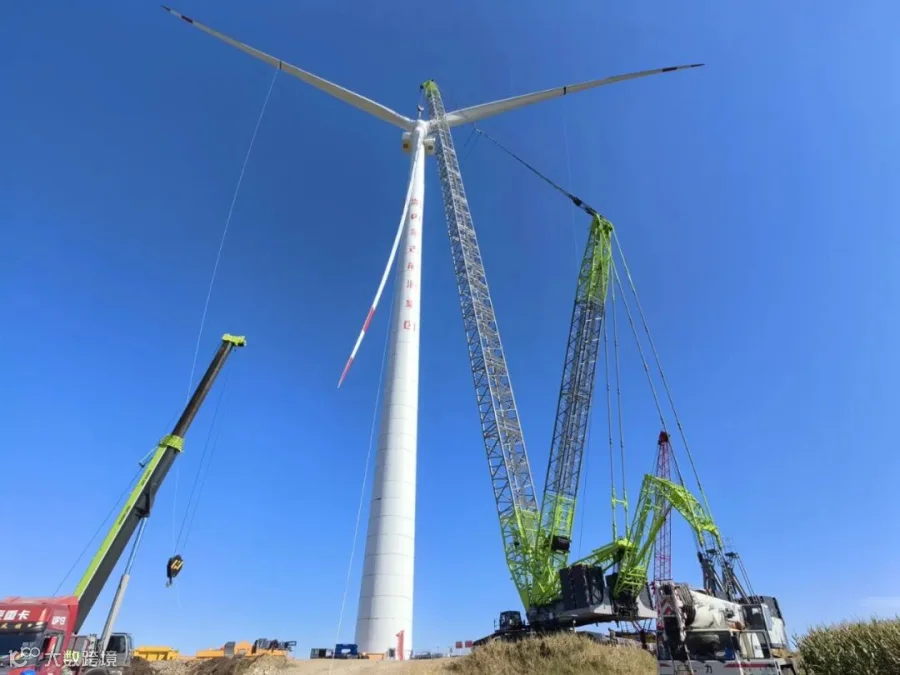

扎兰屯100万千瓦风储项目北区70万千瓦风储工程标段二共计安装34台10兆瓦风力发电机组,新建529.77公里35千伏集电线路。施工中,项目部在“礼让”当地秋收的同时,积极克服青赔受阻、秋季频繁阵风干扰、大件进场道路转弯半径限制等影响,制定有效应对措施,按计划推进施工。管理人员全部到岗到位,切实抓好基础施工质量和风机吊装安全。截至目前,基础浇筑23基,塔筒吊装15台,整机吊装3台,集电线路施工全面铺开。
内蒙古通威绿色基材新能源项目220千伏送出工程全长64.35公里,新建铁塔182基。施工中,项目部积极克服材料运输距离长及雨水影响,重点加强高空作业的安全管控及牧区的安全文明施工,向既定目标全速推进。截至目前,基础浇筑149基,铁塔组立135基,架线37.624公里。

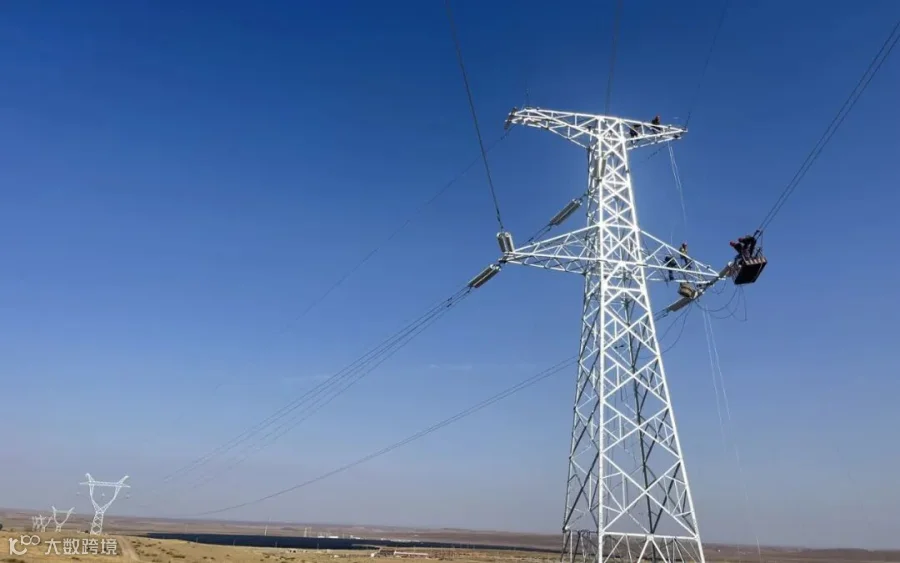

包北至春坤山500千伏线路加强工程全长26.432公里,新建铁塔67基。施工中,项目部积极克服山区运输困难和坚硬岩石地质的影响,着重做好高山组塔的安全防护,紧锣密鼓迈向节点目标。截至目前,基础浇筑52基,铁塔组立33基,架线施工加紧准备中。
庆云至巨宝庄第二回500千伏线路工程包括新建及改造两部分,长度合计71.675公里,涉及铁塔168基。施工中,项目部积极克服雨水影响,针对道路泥泞翻浆,采取排水、翻晒土壤、矿渣筑路和铺垫钢板的方法保障施工机械、材料按期进场,确保基础和组塔施工有序推进。截至目前,基础浇筑122基,铁塔组立3基。
下一步,各项目部将锚定合同工期,严格落实“一保、两抓、两到位”要求,全力以赴、攻坚克难,向业主交付满意工程。
