庆云至巨宝庄第二回500千伏线路工程完成2025年施工计划

庆云至巨宝庄第二回500千伏线路工程完成2025年施工计划 内蒙古送变电公司
2025-12-25
1

近日,由送电第一工程处承建的庆云至巨宝庄第二回500千伏线路工程圆满完成2025年施工计划,按照建设单位要求正式停工。截至目前,该工程基础施工、海万线改造全部完成,铁塔组立62%。

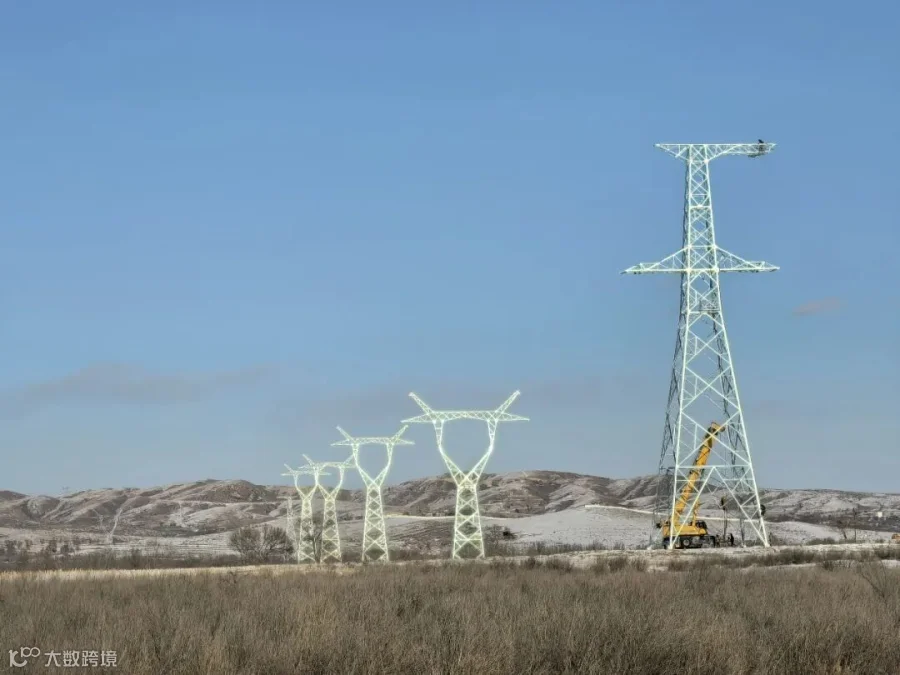

该标段线路长70.645公里,新建铁塔168基,其中耐张塔38基、直线塔130基。铁塔总重4699.843吨。进入立塔工序以来,项目部严格落实安全文明施工要求,选用不同起重等级的吊车配合作业,在保证安全质量的同时按下现场施工“快进键”。

入冬后,项目所在地连续降雪,气温低至零下18℃。施工现场冰天雪地、寒风呼啸。但项目部仍然开足马力,统筹调配人员与机械,全力攻坚推进。组塔施工中,现场严格执行“一保、两抓、两到位”要求,重点落实防滑、防冻、防风、防高处坠落等安全措施,以施工队长分片负责、专兼职安全员巡查监护的方式,保障施工安全有序推进。

2026年,项目部将调集精兵强将继续攻坚,力争早日推动项目竣工投运,为乌兰察布经济社会发展贡献力量。
