近日,经过全体项目管理人员紧张筹备,由变电第三工程处承建的黑河二站220千伏变电站新建工程正式开工。
该工程为半户内变电站,GIS配电装置布置于生产综合楼内,主变压器布置于户外。本期建设两台240兆伏安主变压器;220千伏出线6回,至赛罕500千伏变电站2回,备用4回;110千伏出线8回,10千伏出线16回。工程计划于2026年6月30日具备投运条件。

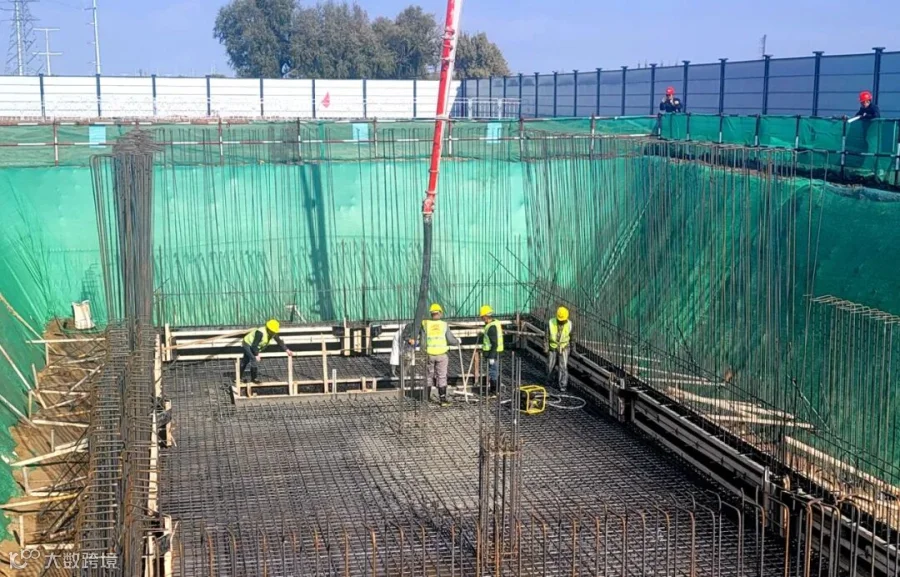

目前,现场已完成临建搭设、站区场地平整、市政围挡安装等工作。介于工期紧张、市区临时用地受限等问题,项目部积极联合业主、监理、设计三方共同成立临时党支部,切实发挥党支部的战斗堡垒作用和党员的模范先锋带头作用加强任务攻坚,严格执行安全文明施工要求,认真落实质量管控措施,按期完成里程碑节点计划,为早日交付满意答卷而努力奋斗。
项目投运后,将为周边新增中环半导体、鑫华半导体和合盛硅业等大用户提供用电接入点,对于推动呼和浩特市经济社会发展、提升用户供电可靠性具有重要意义。
