12月25日2时48分,历经50天攻坚,由能源规划院承建的谷山梁500千伏变电站电源侧独立储能电站配套接网工程正式投运。

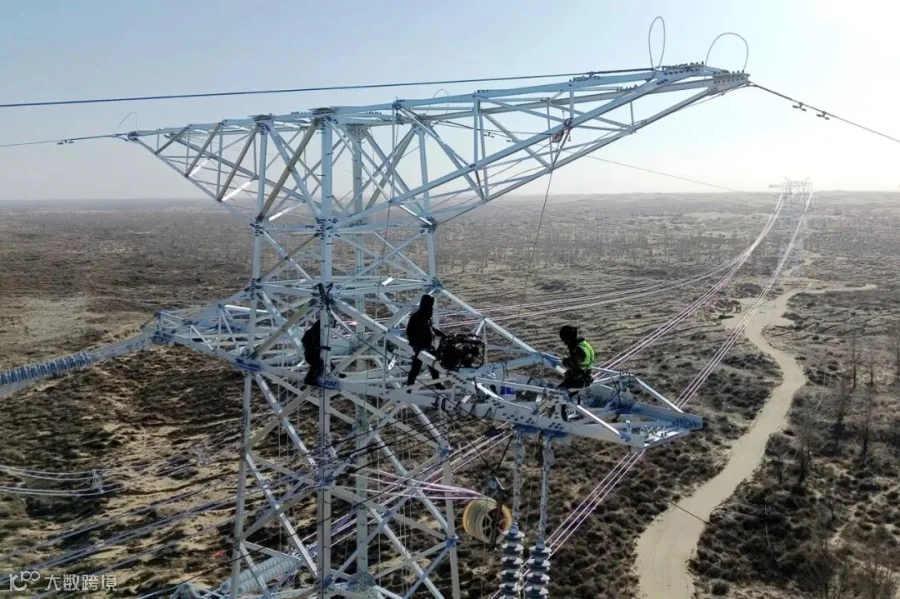

此次施工包括变电和线路两部分。其中,变电部分为谷山梁500千伏变电站扩建220千伏出线间隔;线路部分全长3.876公里,新建铁塔5基、利旧9基,采用单、双回路混合架设,涉及6次转角,其间还需钻越500千伏电力线路、跨越35千伏及10千伏电力线路。技术要求高,施工难度大,现场施工团队面临多重挑战。
施工过程中,项目部科学谋划、精准施策,提前办理停电手续、审定专项方案,并高效利用窗口期安全完成计划好的工作量。针对冬季对基础浇筑、设备安装造成的不利影响,现场团队强化全流程管控,紧密衔接征地协调、物资供应、土建施工、组塔架线、电气安装等各环节,严控安全质量,最终按期实现了各项节点目标,顺利通过电力质监站验收。
项目投运后,成功打通了谷山梁电源侧独立储能电站的并网送出通道,实现了达拉特旗裕昭、锐劲新能源有限公司储能电站与区域主网的稳定对接。
