简介
我公司承建巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程2、3标段,全线219.813km,共483基铁塔,其中2标115.965km,杆塔257基,基础采用大板基础、灌注桩基础,铁塔采用JP1、JP2、JP3、ZP1、ZP2、ZPT塔型,导线采用4×JL1/LHA1-800/500/54-37/4.35铝合金芯铝绞线,光缆采用OPGW-15-120-2/24芯。
2标大板基础施工231基,水坑施工36基,灌注桩水坑施工26基,合计水坑施工62基,占2标全线基础的24%。
2标铁塔257基,耐张塔29基,直线塔228基,整个标段地形复杂,主要处于沙漠中心,其中耕地35基,占比13.6%,沙漠222基,占比86.4%。
2标架线阶段主要跨越10kV及城市道路、乡村道路、民房为主,整个架线过程较为简易。

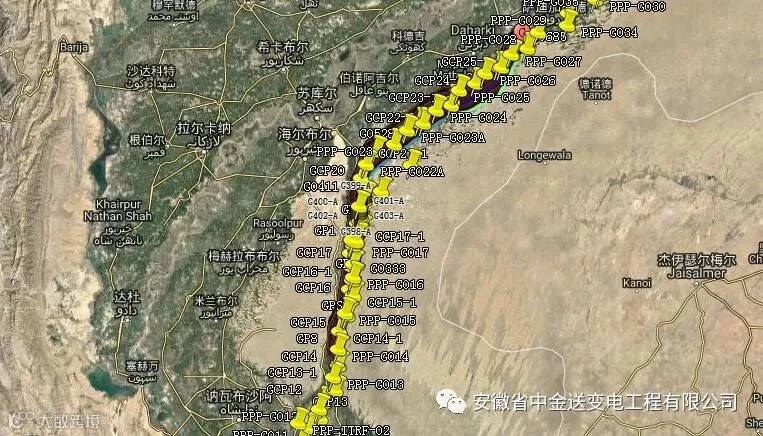

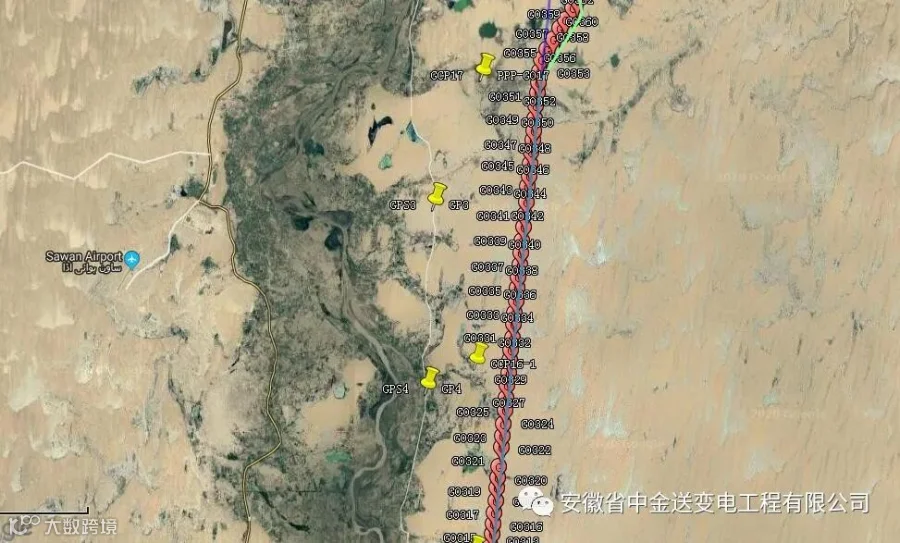

2、3标全线路径图

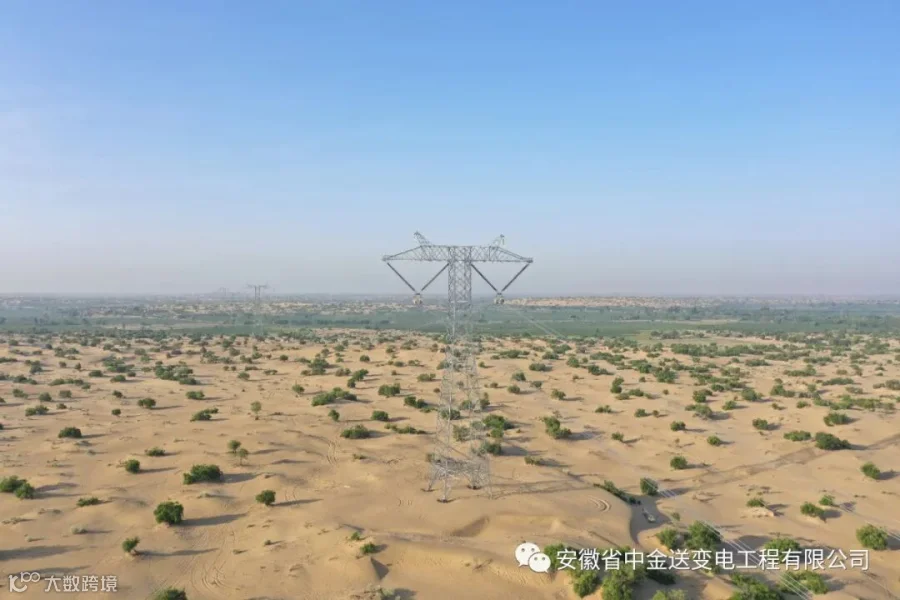

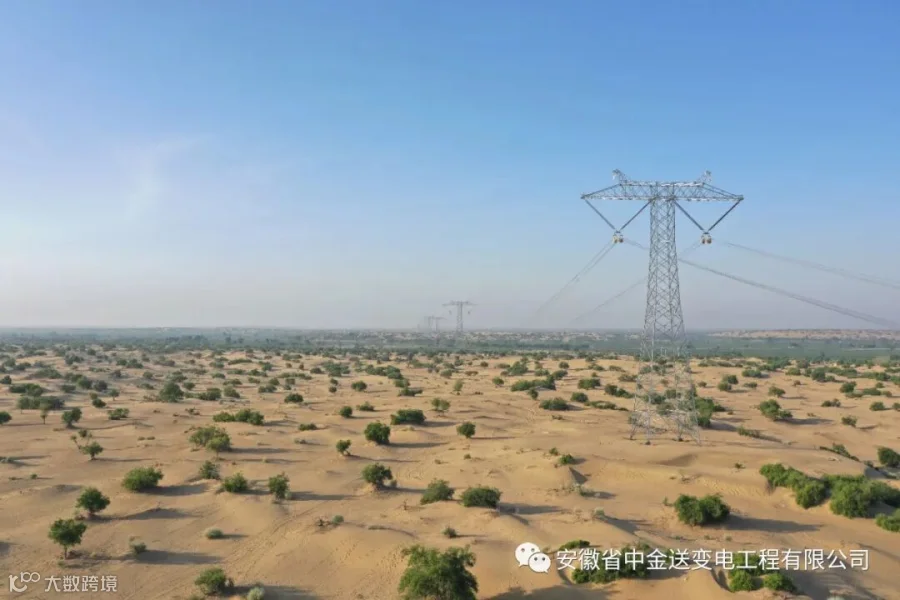

部分沙漠杆塔位置
结束语

“一份耕耘,一份收获”,“几许汗水、几许成果”, 带着家人的嘱托,公司的期望,2018年12月30日开工,2020年9月23日2、3标段实现全线贯通,历时3个年头,历经635个日日夜夜的奋战,换来今日的3标勇夺桂冠, 2标第2名的成绩,凝聚着整个团队的辛勤耕耘、挥汗如雨的汗水,更离不开公司科学的指导,可行性方案的决策,人机物料财的支持,才换取今天优异的成绩。

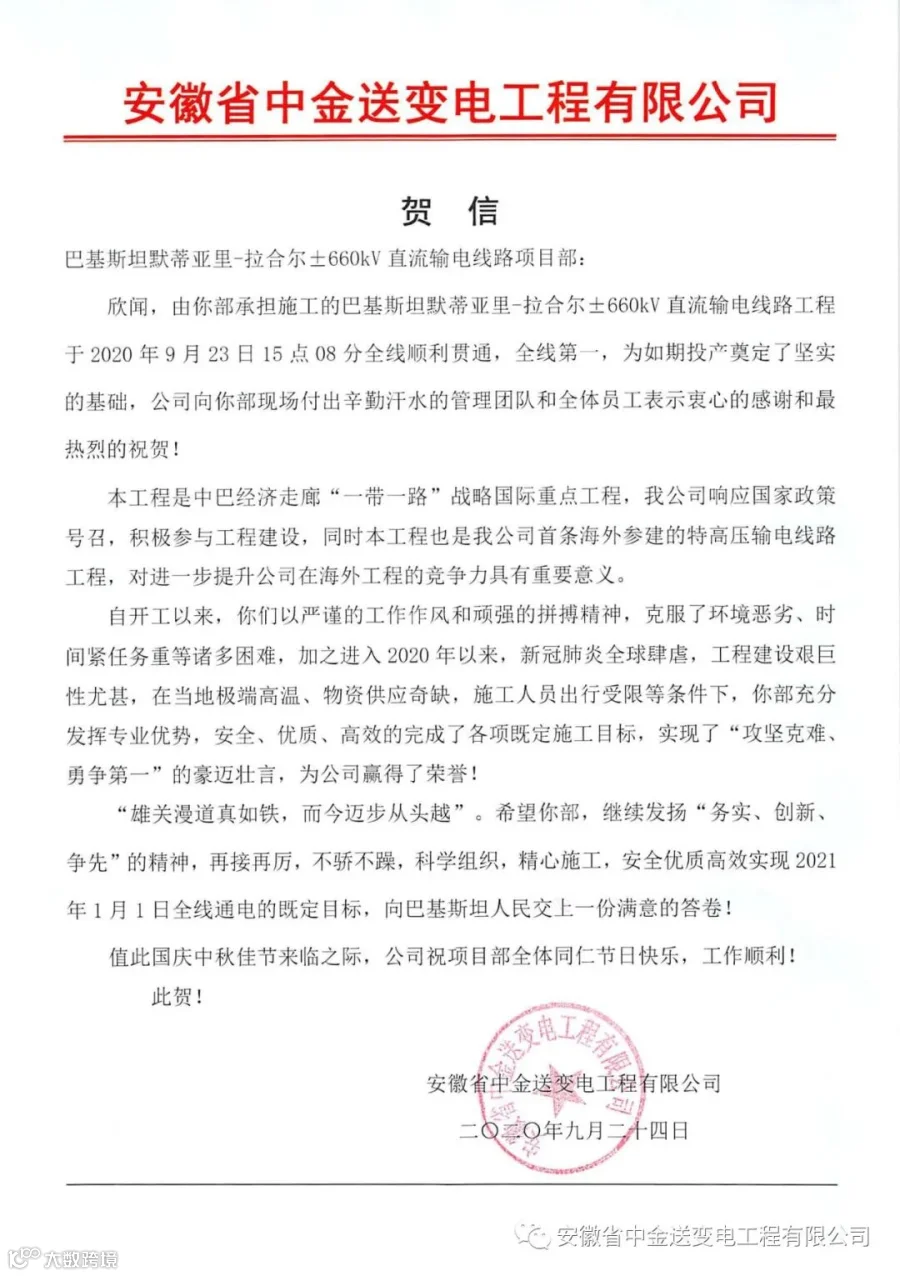

公司向项目部发出贺信

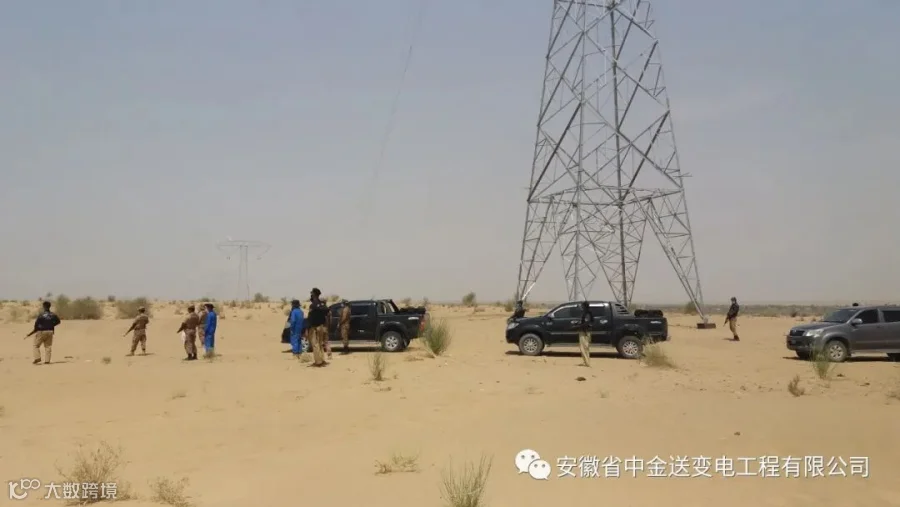

巴方安保为项目部员工保驾护航

无人机巡视在沙漠地区放线施工
(作者:王海)
