安徽中金巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程项目建设工作纪实

安徽中金巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程项目建设工作纪实 安徽省中金送变电工程有限公司
2020-03-06
1
导读:一、项目简介我公司施工的巴基斯坦黙蒂亚里-拉合尔±660kV直流输电线路工程是2015年5月国家领导人访问巴

一、项目简介

我公司施工的巴基斯坦黙蒂亚里-拉合尔±660kV直流输电线路工程是2015年5月国家领导人访问巴基斯坦期间签署中巴经济走廊项目中的优先实施项目,是“一带一路”战略重点工程,是巴基斯坦国内第一条高压直流输电线路,也是目前巴基斯坦国内电压等级最高、输电距离最长、输送容量最大的输电线路。

巴基斯坦默蒂亚里-拉合尔±660千伏直流输电线路,电压等级采用±660千伏直流,输送容量4000兆瓦,额定电流3030安,双极单回架设。为位于默蒂亚里线路起点东北约10千米处的默蒂亚里换流站,终点为位于拉合尔西南约40千米处的拉合尔换流站,线路自西南向东北走线,航空直线810千米,路径长度约878千米,曲折系数1.08。沿线海拔20-200米。公司承建本工程的第二、三标段,全长219.813公里,现浇混凝土基础483基(约43000方),其中直线杆塔435基,耐张(转角)杆塔48基。

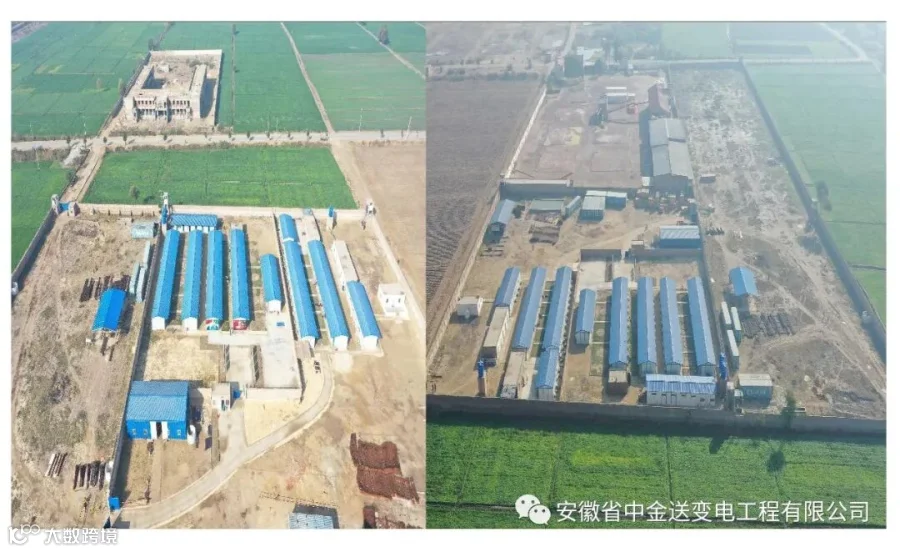

巴基斯坦项目部营地

二、施工进度

    2018年12月1日开工以来,截止目前,已完成基础累计浇制441基,铁塔组立累计完成201基,架线施工目前正在紧张有序的准备,计划2020年3月15日正机开机展放导线。

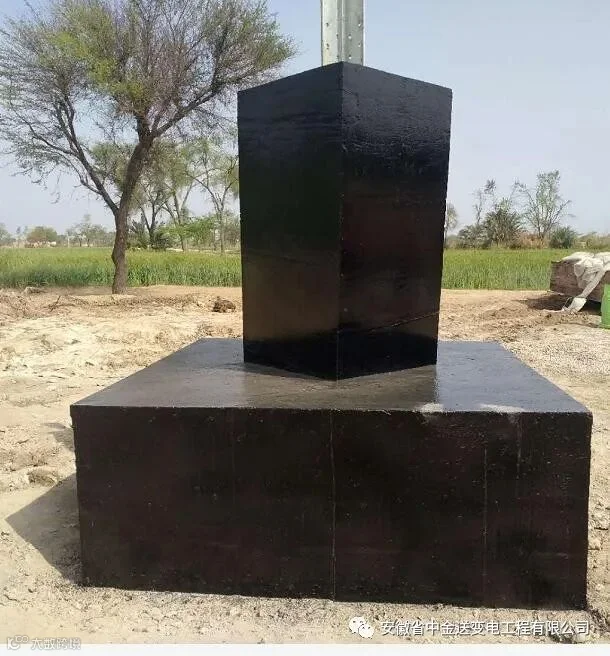

础(承)拆模

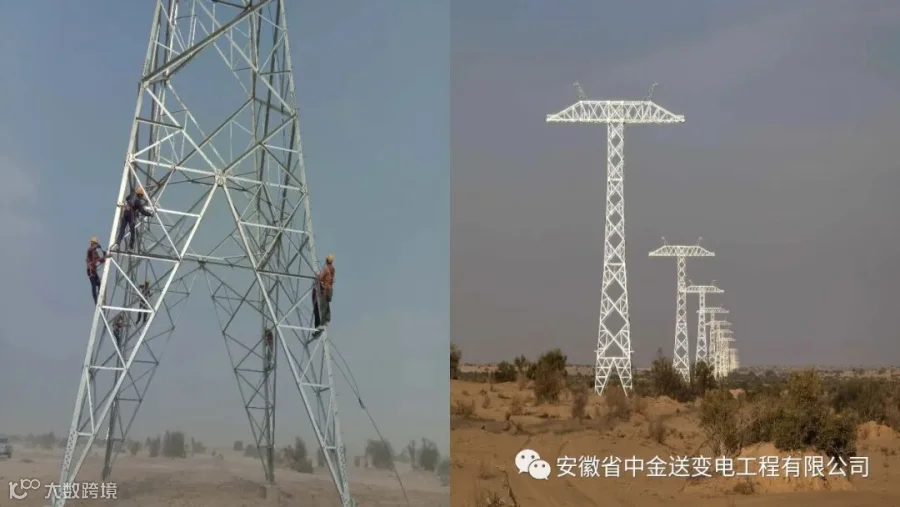

铁塔组立


三、防疫情、抓生产

国内新冠肺炎病毒爆发以后,施工项目部收到公司的紧急通知,严防疫情,强抓生产,以保证本工程工期。我项目部立即组织施工人员学习“新型冠状病毒”防范措施知识,通过“三查一休”等措施严控新冠疫情。

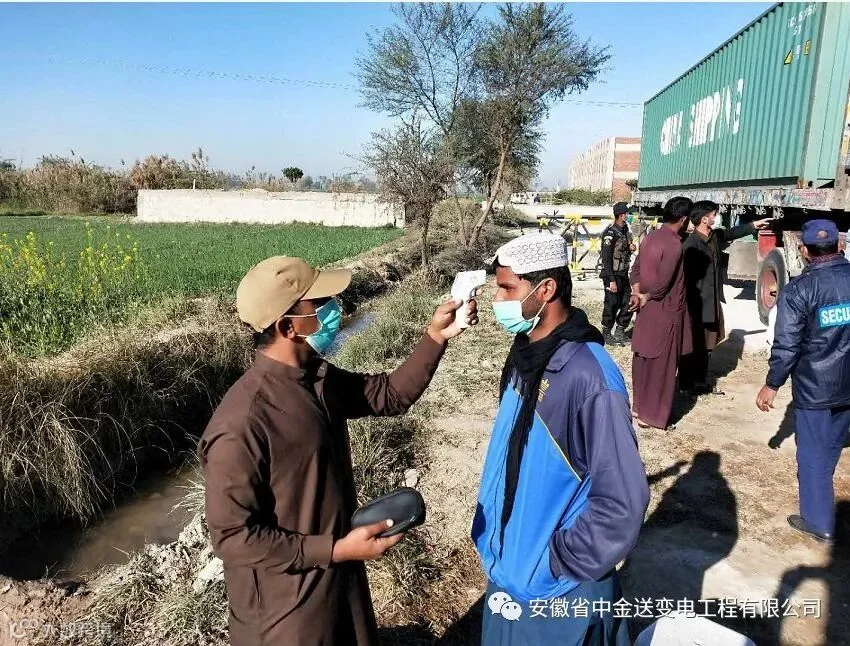

进入营区人员体温检查

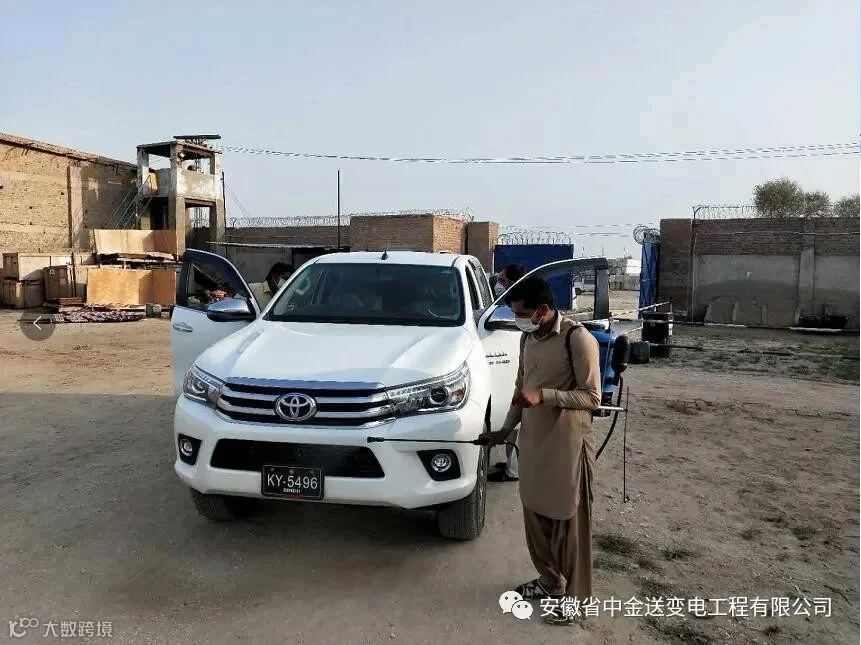

进入营区车辆消毒



入境人员医学检查

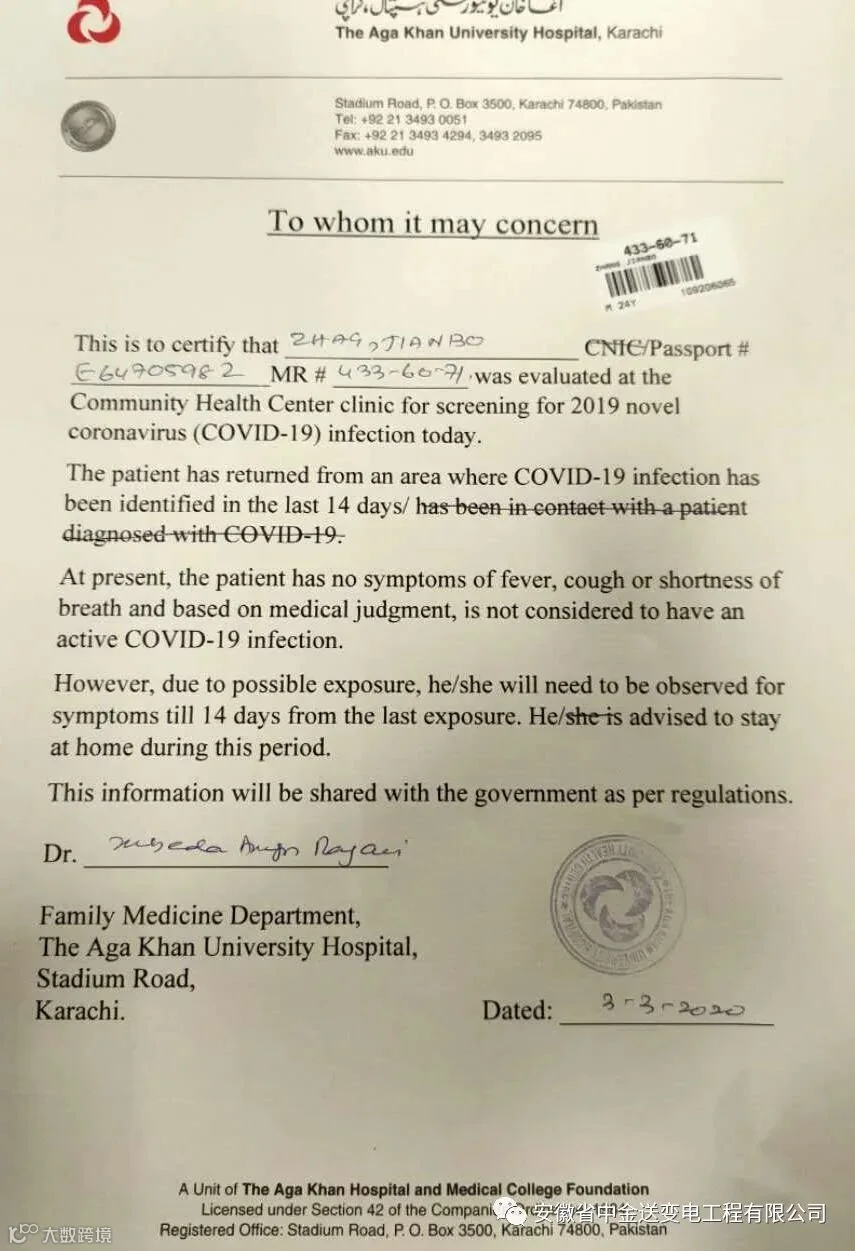

入境人员设立隔离室(离15日


该工程因处于沙漠地区,项目人员克服着高温气候、饮食生活习惯差异巨大、缺少机械化设备等诸多艰苦条件,工程施工有序开展。目前由于多工序交叉作业,架线工作即将开始,人员交替流动性而巴基斯坦境内目前也已发现3确诊病例,我公司领导高度重视,要求严抓防患疫情措施,加大力度组织当地人员进场施工。结合国内目前疫情情况,国内人员出境前必须进行胸部CT及核酸检查,以保证派遣人员安全有续出入境,保障施工工期。

(作者:王海)
