谁说抢修就能一路绿灯 陕西送变电工程有限公司
2016-01-19
0
导读:1月14日,通透的冬日阳光瞬间让人遗忘了曾经的飘雪。在陕西送变电工程公司负责抢修的西安南郊330千伏变电站施工现场,忌讳于风雪和湿度对变压器安装造成的制约立刻不成理由,高效率的施工进度是局内、局外每个

114日,通透的冬日阳光瞬间让人遗忘了曾经的飘雪。在陕西送变电工程公司负责抢修的西安南郊330千伏变电站施工现场,忌讳于风雪和湿度对变压器安装造成的制约立刻不成理由,高效率的施工进度是局内、局外每个人潜意识中的必然。

然而,事与愿违


“停摆了,不顺呀。”

吴涛见面就遗憾地直言相告,变压器配套附件制约了进度。

原来,临时调配到南郊变的这台新的240兆伏安330千伏变压器是为商州一座330千伏站生产的。应该站的设计要求,变压器是按照智能站模式生产的,变压器本身不带套管电流互感器,而南郊变是传统变电站,变压器本身必须配备套管电流互感器。为此,西安变压器厂是接到抢修临时合同变更才积极组织互感器的设计生产的。“设计生产总得个过程呀!”


到今天,互感器还没有出厂,国网陕西省电力公司正在厂家积极协调,促进生产进度。“估计明天下午能装车出厂。”

现场,用事实说话


看到满场比前两天还多了不少忙碌的工人时,

才觉得吴涛所说的“停摆了”实在谦虚。

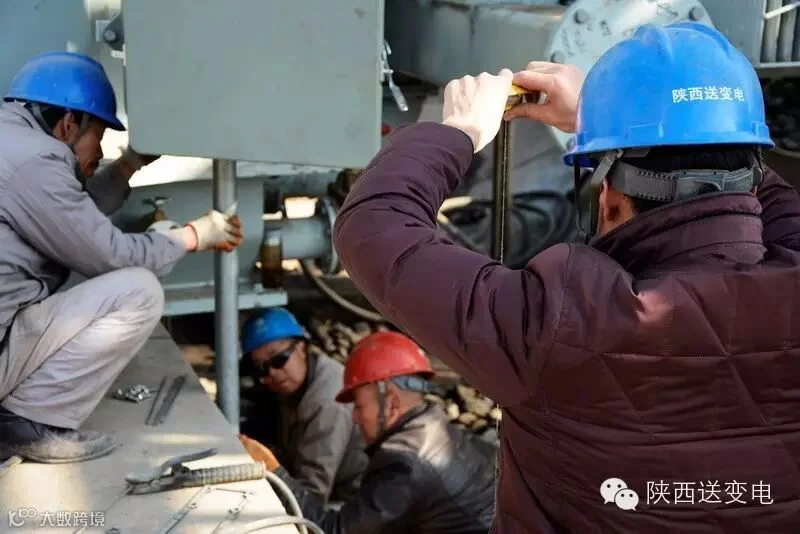

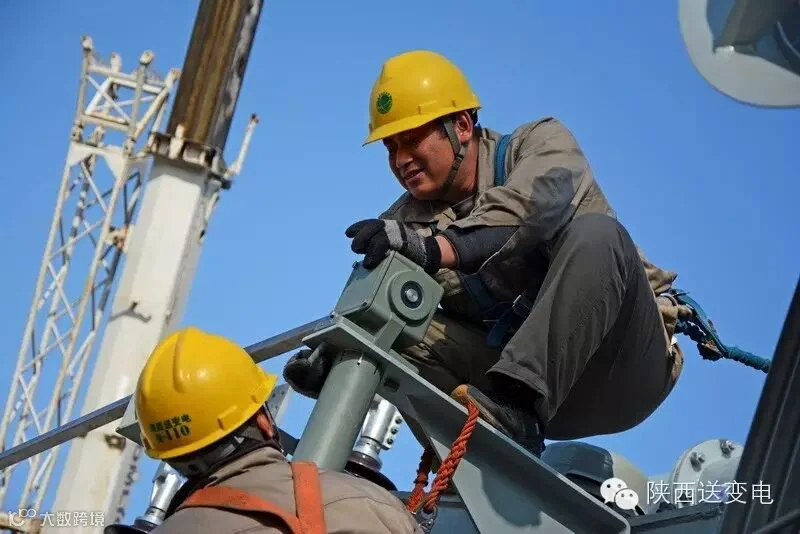

即使互感器这些关键部件不到,现场也一刻没闲着。16片组散热器及8台风机已经安装完毕。两名工人正在安装有载调压机构的最后一个环节。两名工人在制作接地母线排。变压器顶上,试验人员正在做试验。本体端子箱前,二次人员正在核查回路,准备电缆敷设。

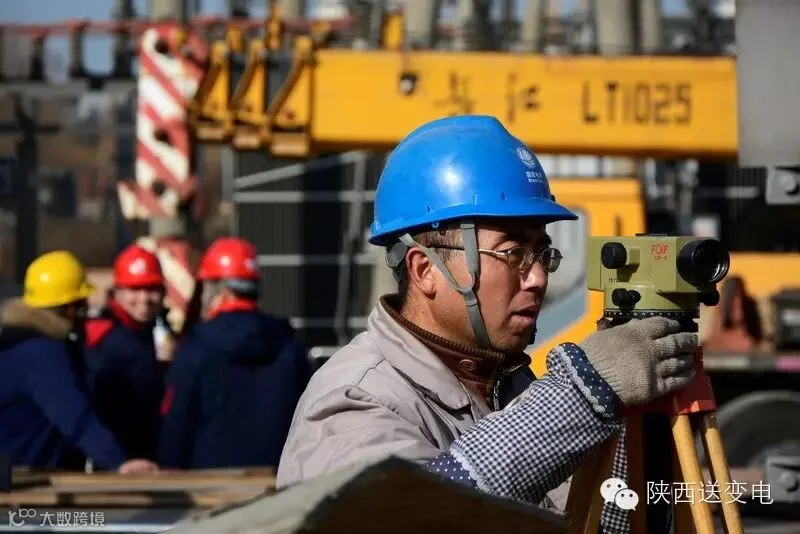

而那些无处不在见缝插针的建筑工程人员更是一如既往。端子箱下方,整齐笔直的十几根电缆管已经到位。几米外另一处,能看见工人连电缆埋管这样的工序都采用铅垂校准。变压器南侧,四根支撑变压器油枕的钢管杆已经立起,正在校准调整高差准备根部混凝土浇筑……

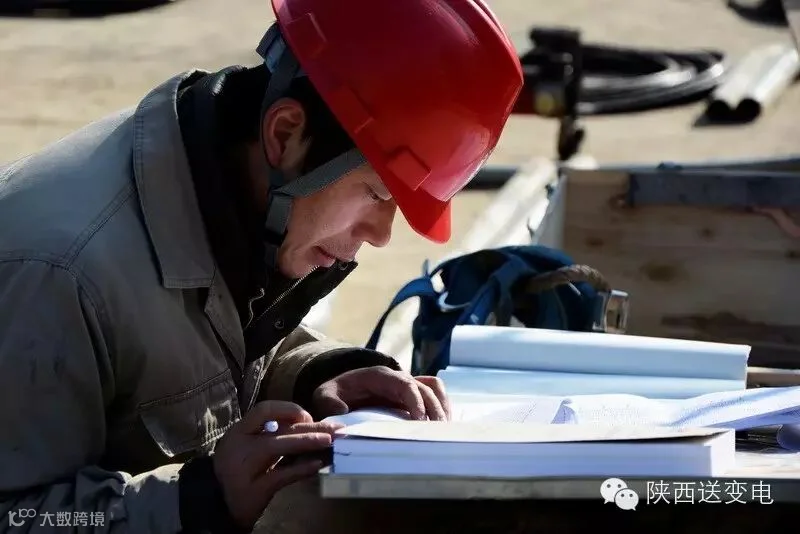

“端子箱也不能用呀,这个没考虑互感器二次接线位置。”负责二次调试的张三校无奈地说。“必须得换个更大的端子箱。来了还得重新配线。”



“换了端子箱电缆管可能还得返工。”别建生抢了一句,很有些毛躁


“那两根油管道还安不上,等着厂家拿方案处理,说是要重新焊接法兰。”石满刚说。显然,大家都在为所有制约进度的障碍而焦急。

图文:高浪舟

编辑:杜妍

想知道330千伏南郊变电站抢修现场的最新进展,请关注陕西送变电微信订阅号:

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
