再难也要安全推进 陕西送变电工程有限公司
2016-01-14
0
导读:1月10日11时25分,西安南郊330千伏变电站新的3号主变就位。这是陕送公司变压器运输史中,现场倒运耗费道木、钢板、精力最大的一项任务。移走故障变压器,就位新变压器总共历时5天。目前,新变压器已经交

1101125

西安南郊330千伏变电站

3号主变就位

这是陕送公司变压器运输史中,现场倒运耗费道木、钢板、精力最大的一项任务。移走故障变压器,就位新变压器总共历时5天。目前,新变压器已经交由陕送变电专业安装施工。


“并不顺利。”17日下午再到抢修现场时,旧变压器离开基础,经过了30多米道木和钢板铺成的运输通道,和停靠在站内道路上的平板车并列。然而这和张战生他们的计划还是有很大差距。按照计划,此刻应该已经开始在倒运新变压器。

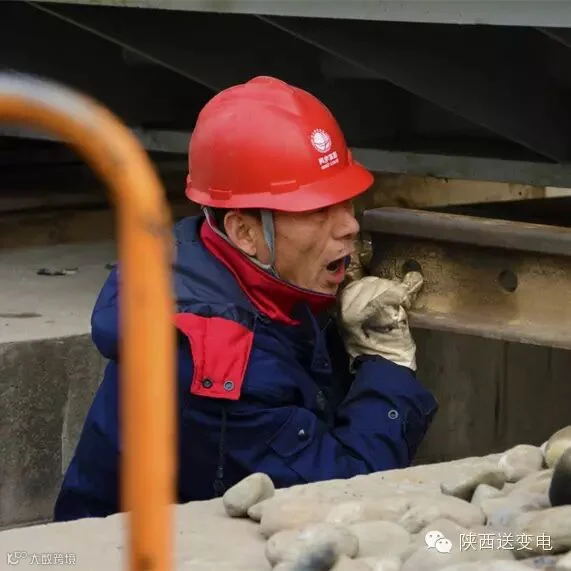

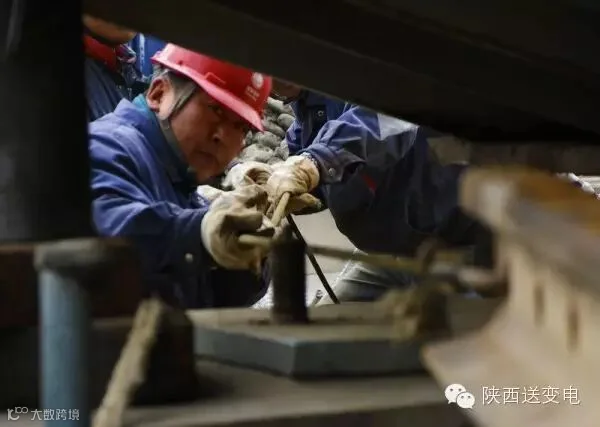

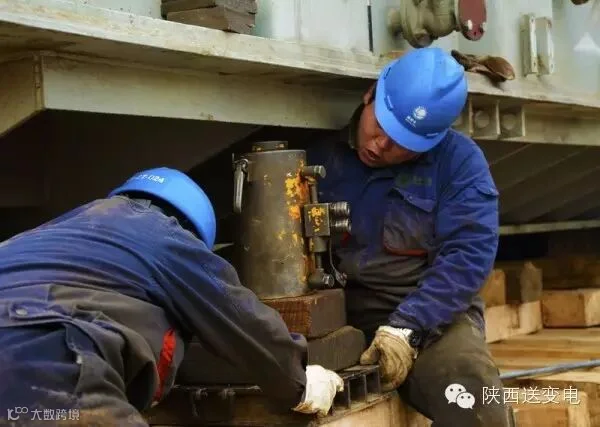

“移出变压器油池可费了大劲了。”变压器基础四周是一米多深的油池,本来由卵石填充铺垫。旧变压器移出时,变压器下方的所有位置都由道木密密铺垫起来。“油池底层跟主变基础不一样,吃重就陷下去了。”当变压器着力点一离开基础,立刻下陷,造成了前高后低的倾角。虽然角度并不大,但对于130多吨的庞然大物来说,换算之后推力的增加却是10倍以上的增加。最折腾人的是,用千斤顶将变压器顶起来了,下陷的地面也跟着回弹起来了,让道木还是没法顺利地增加进去……

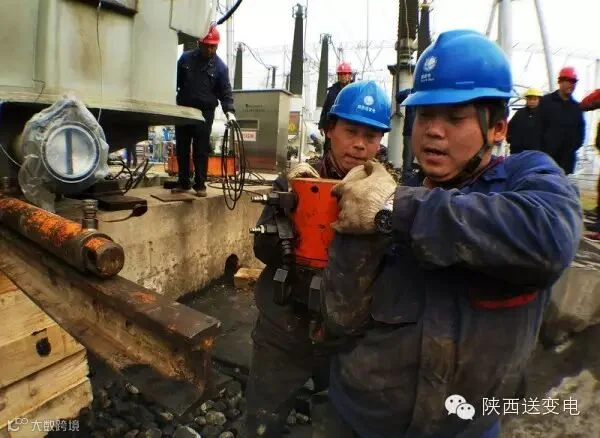

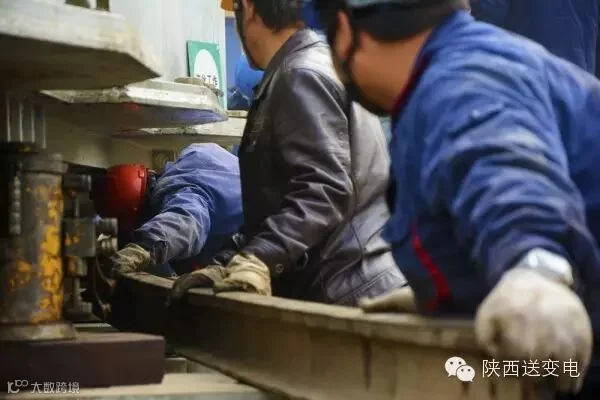

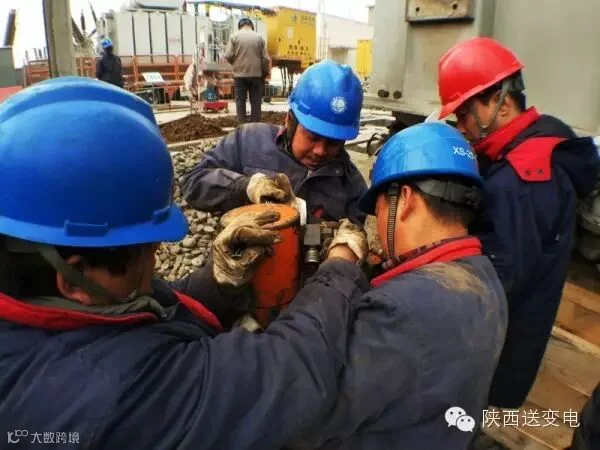

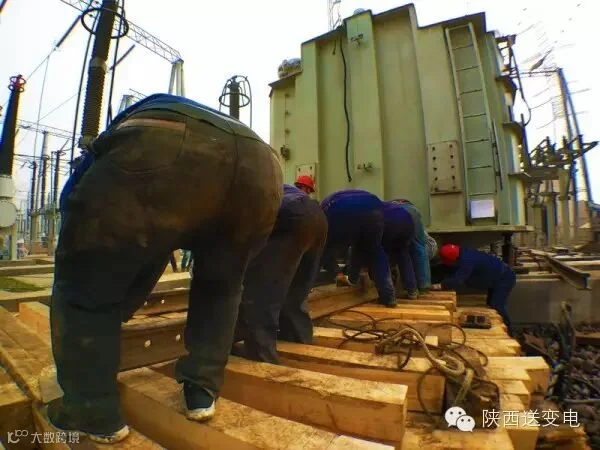

“1600多根道木都铺进去了,还是不够。”使用这么多道木铺垫,这在张战生他们的变压器现场倒运经历中很少遇到过。从运输必经的30米通道横穿的,直接在地面敷设的高压电缆,是安全防护的重点,绝对不能让电缆承受一点儿压力。因此,更多的道木和钢板就是为了抬高整个运输通道的高度,平稳安全越过高压电缆。道木不够,只能将铺垫油池的300多根再搬运过来。尽管新变压器就位时还得搬过去。


“来,再加把劲就上车了。”

呼喊的是队长刘志华老师傅

在场的每个人都很疲乏了

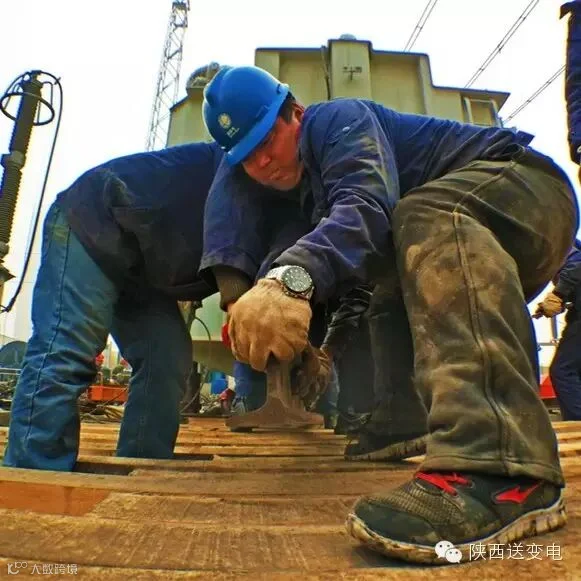

“12月31号就开始了。一个周连续下来,人都……”张战生很心疼他的每个兄弟,理解他们坐下来喘气的沉默。听见队长一声喊,“大宝”霍丙寅仍是启动得最快,180多斤的身板是他的负担,也是他力量的源泉。他能将道木竖着举起,憋口气一个人就能将四个人抬的千斤顶抱到位置。他从来不会舍不得力气,说话慢吞吞,发力却最积极。一声憨厚的号子,道钢向前蹿了近一米。

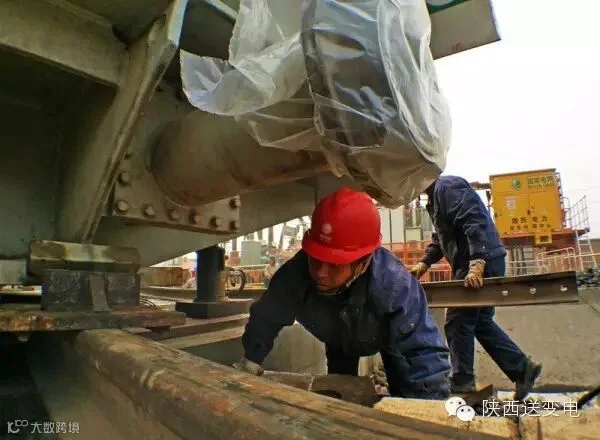

晚上7点多,旧变压器终于上了平板车。一刻没停,立即绑扎固定,点火发动,要给新变压器腾出道路。


“明天起才是一场恶战。”新的变压器比原有的还重50吨,而且现在的位置和运输通道还有近一米的落差,旁边还有电缆沟道,运输期间还要一样要经过脆弱的高压电缆、会下陷的变压器油池……



1月8日,耗费整整一天,新变压器挪到了道木和钢板铺成的通道口。

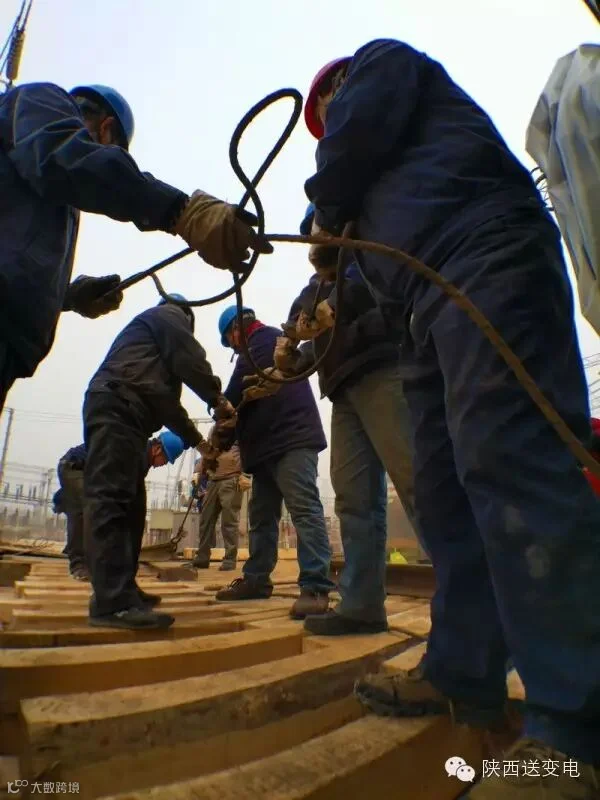

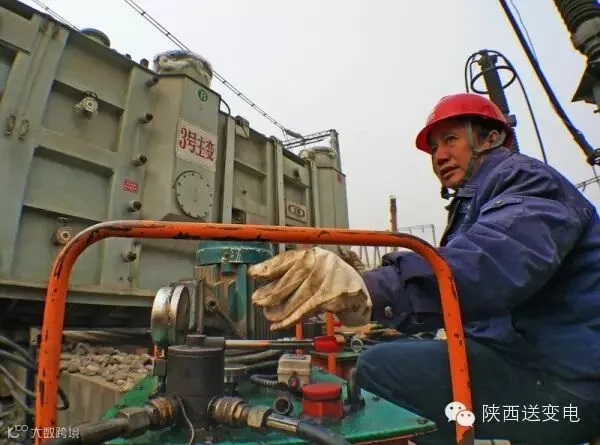

19日,在更换了两套更大压力的推进器后,整整一天,170的新变压器抵达基础。

1101125分,与基础的中心对位完成,运输任务结束。而1600根道木,20块钢板还要装车清场。



图文:高浪舟

编辑:杜妍

想了解西安南郊330千伏变电站抢修任务的最新情况,请关注陕西送变电微信订阅号:


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
