宁夏固原, 古之重镇, 丝绸之路必经之地。
陕西送变电工程公司承建的750千伏太六平工程就驻扎于此,施工人员正为了把清洁能源从空中源源源不断送出而奋战。
六盘山上运输难 图文:阴西鹏
耐打击才是铁

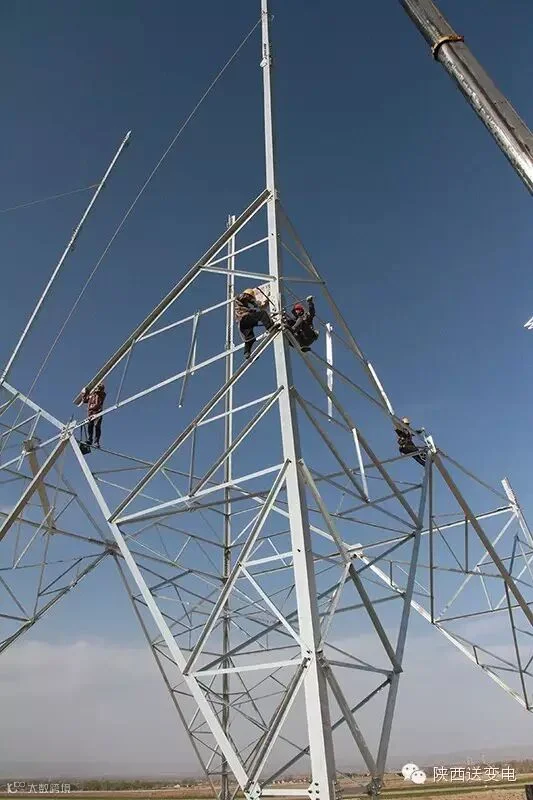

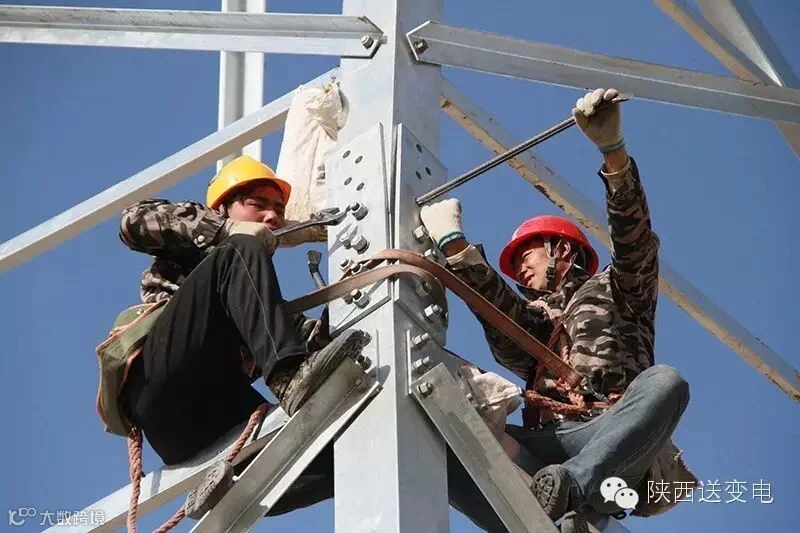

陕西送变电公司施工的宁6标段线路全长70.2千米,新建铁塔119基。线路从六盘山750千伏变电站出线,向南延伸。长度折为两个单回35.1千米,两条单回路并行架设。目前已完成基础浇制111基,组塔43基。
固原地区气候条件恶劣,特别是冬季施工在零下20多摄氏度,基础开挖、浇制都降低了效率,加大了施工风险。
“回想基础浇制的情景,真让人感慨。”项目经理杨朝辉说。山上运输材料到晚上8点多,要回到驻地是一段山地,要摸黑下山。迎着烈烈寒风回到驻地,饭已经热几回了!又冷了几回!
而晚饭后,保护防冻基础值班组又要出发上山,保护成品基础。
用索道解难题 陕西送变电公司承建的宁6标段沿线地形复杂,山地占91%,泥沼占3%。这段地形就在六盘山上,地势险峻,为全线路施工最艰难地段。
山里气候变化大,春、夏季多大风、雨、冰雹、泥石流。施工难度更大,地质多是大青石,人工无法用洛阳铲开挖,只能采用打钻机、发电机等,工器具人拉肩扛到山上施工。

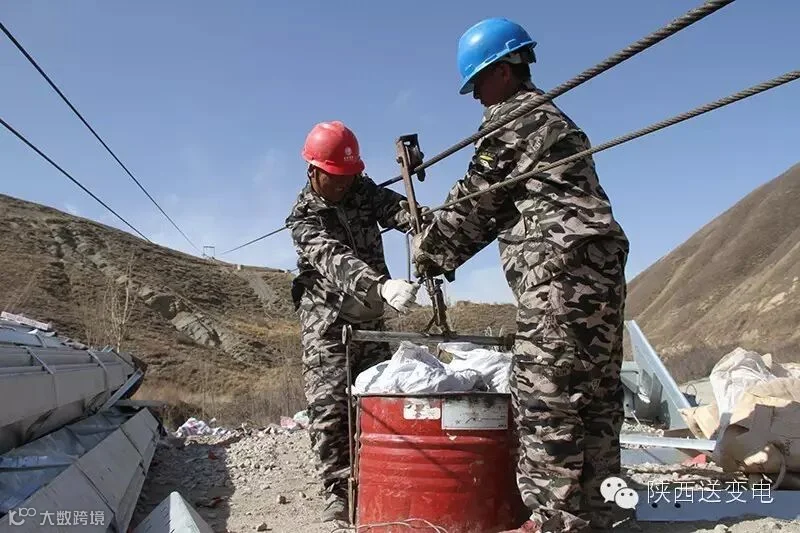

“山上运输难,搭建索道是破解难题的关键。”项目总工胡家俊说。山高路险,山沟间距沟深坡度大,山顶上地方有限,索道运输材料不能覆盖到所有塔位,人工运输成为必然选择。

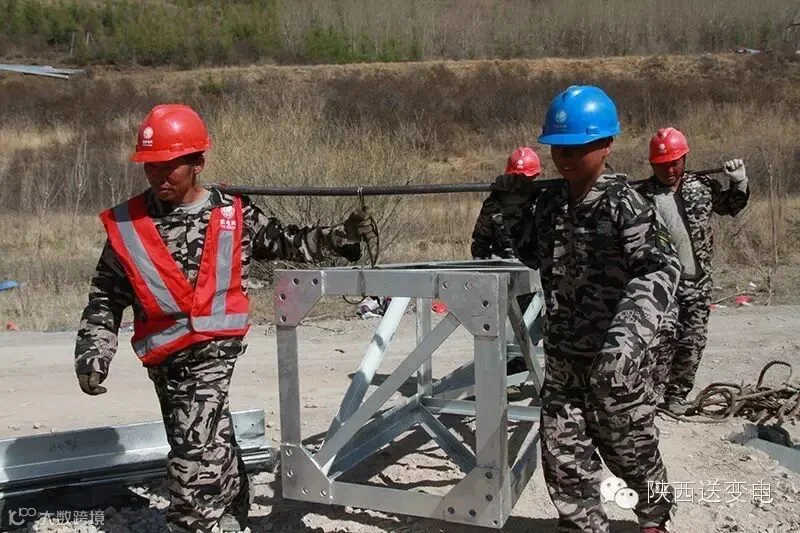

不远处,施工人员在抬起主材时慢慢移动着脚步,号子、喊声响彻整个山间。
回中道路险,萧关烽堠多。六盘山间,陕西送变电公司6标段正在抓紧施工,筹备大型带电跨越、张力放线等工作。
编辑:杜妍
