在各级领导的周密部署、精心组织和各部门的密切配合以及项目部全体施工人员的共同努力下。洛川750千伏变电站 7118洛横II线高抗A相更换工作于2017年4月20日顺利完工,并于23时08分提前投入运行。

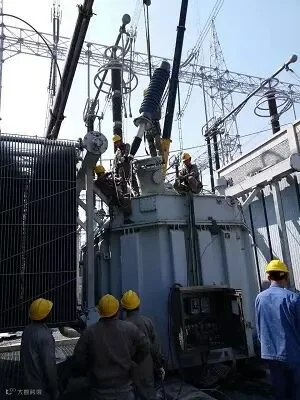

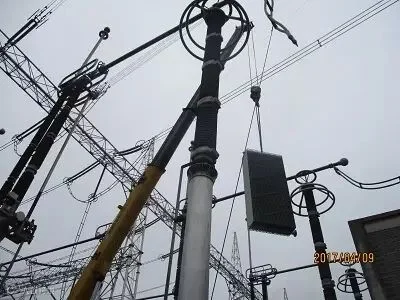

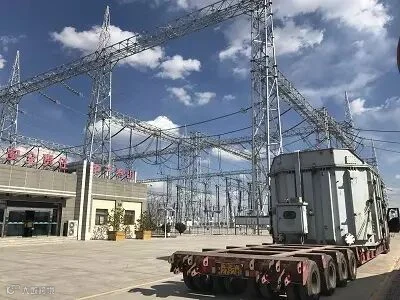

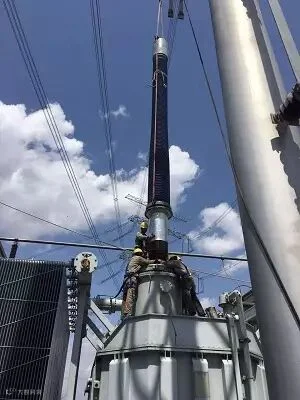

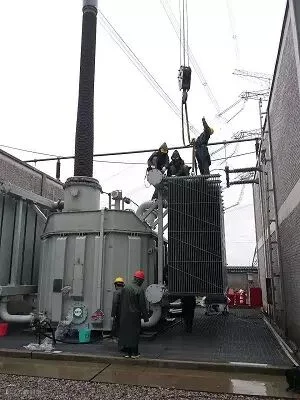

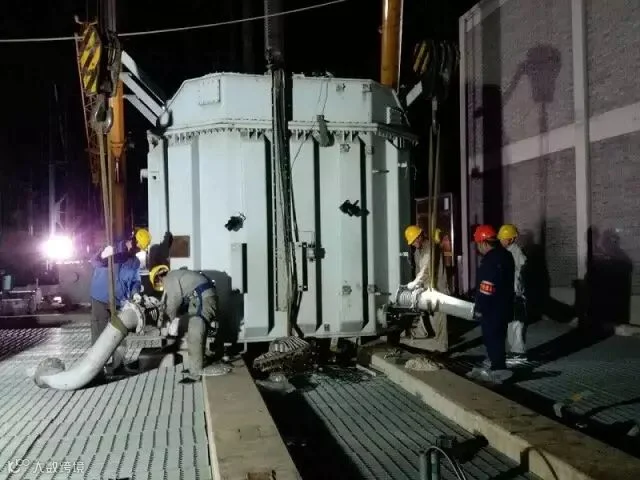

本次工程工期初定为16天,停电时间由4月6日至4月21日, 但因施工区域 涉及近电作业,不利于安全施工的问题,直至4月8日,运维人员才对工作票进行了许可,施工工期缩短为14日天 。在施工期间,该工程又频繁受到大雨、大风等恶劣天气的影响,给施工带来了极大的困难。在时间紧、任务重的情况下,项目部全体施工人员凝心聚力,攻坚克难,昼夜加班、冒雨施工,提前完成所有工作,于2017年4月20日23时08分恢复7118洛横II线运行。
END
【感谢变电施工分公司陈静供稿】
