世界最高特高压塔组立过半!

世界最高特高压塔组立过半! 山东送变电公司
2022-04-20
1

世界最高特高压塔组立过半!

螺山长江大跨 组塔高度超185米!




这里,就是螺山大跨越工程,工程是南阳荆门长沙特高压交流工程跨越长江、连接湘鄂两省的重要节点。工程采用耐-直-直-耐跨越方式一档跨越长江,左岸位于湖北省洪湖市螺山镇东侧,右岸位于湖南省临湘市江南镇西侧。


工程是新时代特高压升级版样板工程,建成后将成为华中多能互补电网配置平台的重要组成部分,同时加强华中电网网架结构,保障系统安全运行,显著提升湘鄂断面省间电力交换能力和电网安全水平。


其中,线路全长 3.9 千米,

新建铁塔 基。

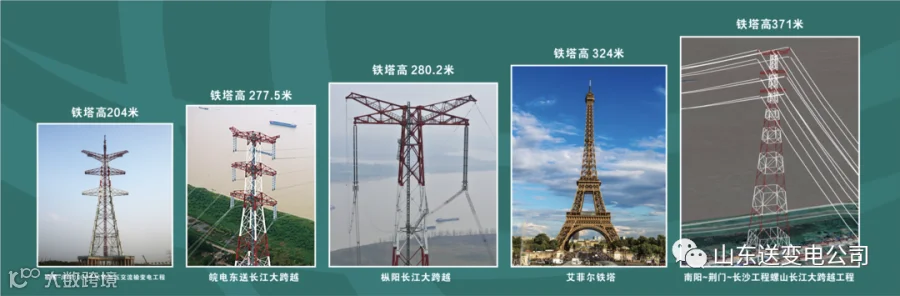

跨越塔全高 371 米,

单基塔重 4400 吨,

这是世界上

高度最高、总量最重的特高压铁塔;

跨越长度 241

这是世界特高压工程

最长距离的跨越。


今天,这里正在续写

特高压电网建设新的奇迹


现在,我们一起以时间线为主轴

探访这个“钢铁巨人”

的成长故事

让它告诉我们一个

关于创新与汗水

的建设故事



01

2021年5月31日

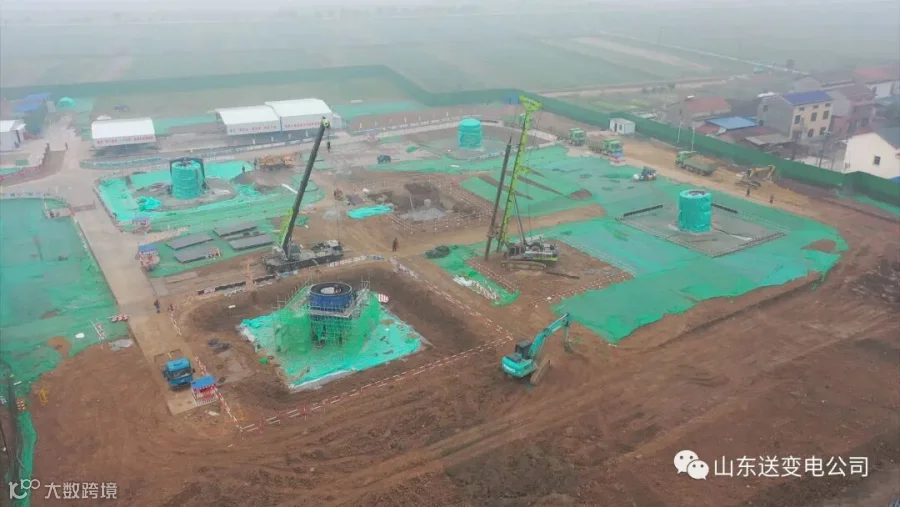

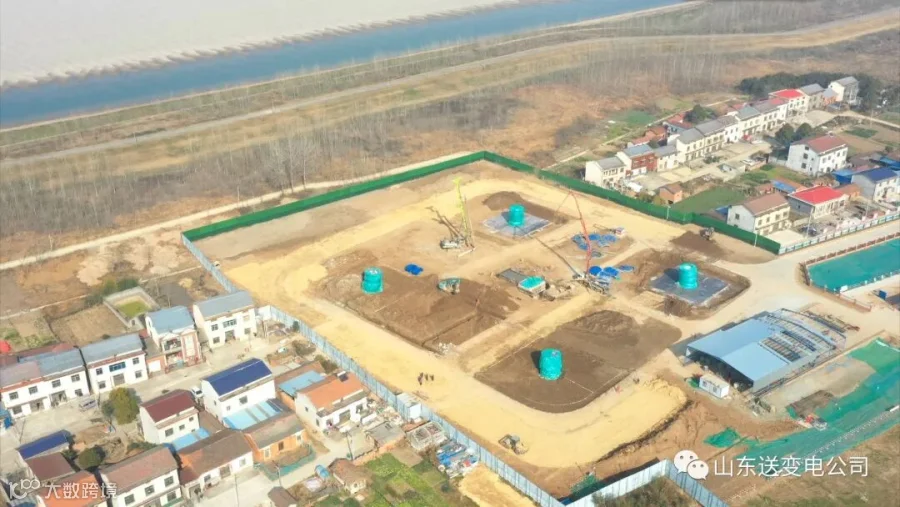

螺山长江大跨越工程N4154锚塔基础开挖。

02

2021年10月25日

螺山长江大跨越工程N4154R锚塔组立施工开始,标志着该工程正式进入组塔阶段。



03

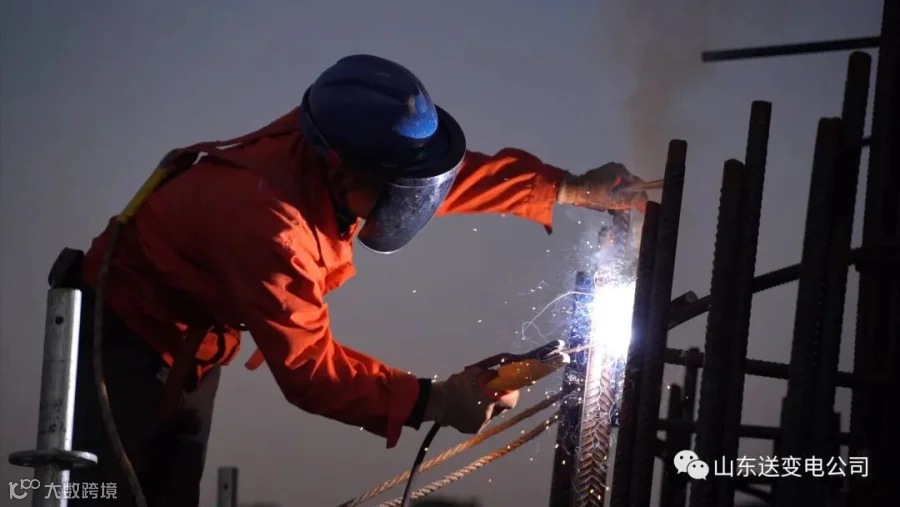

2021年11月22日

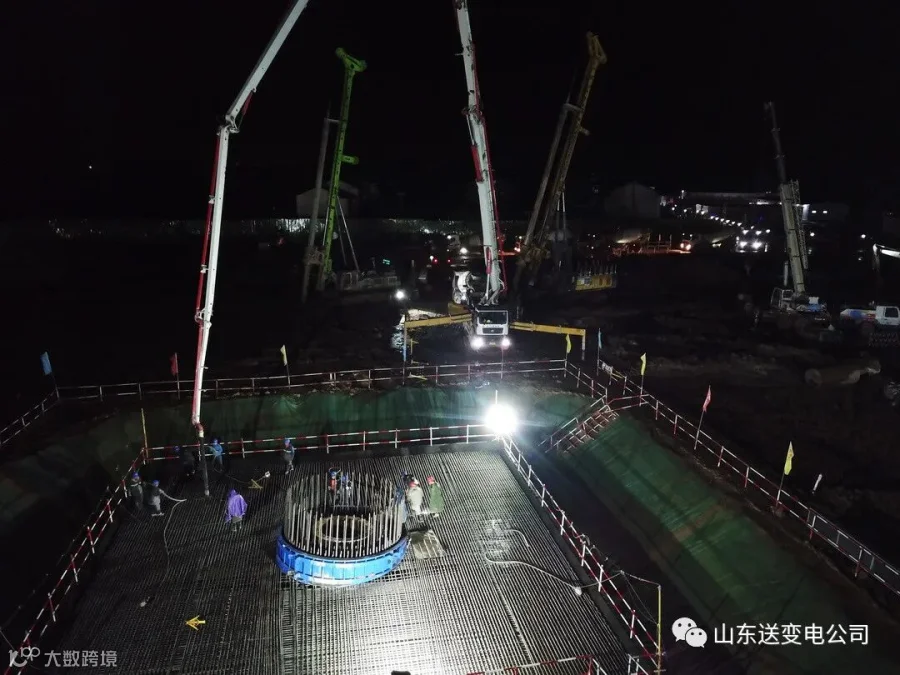

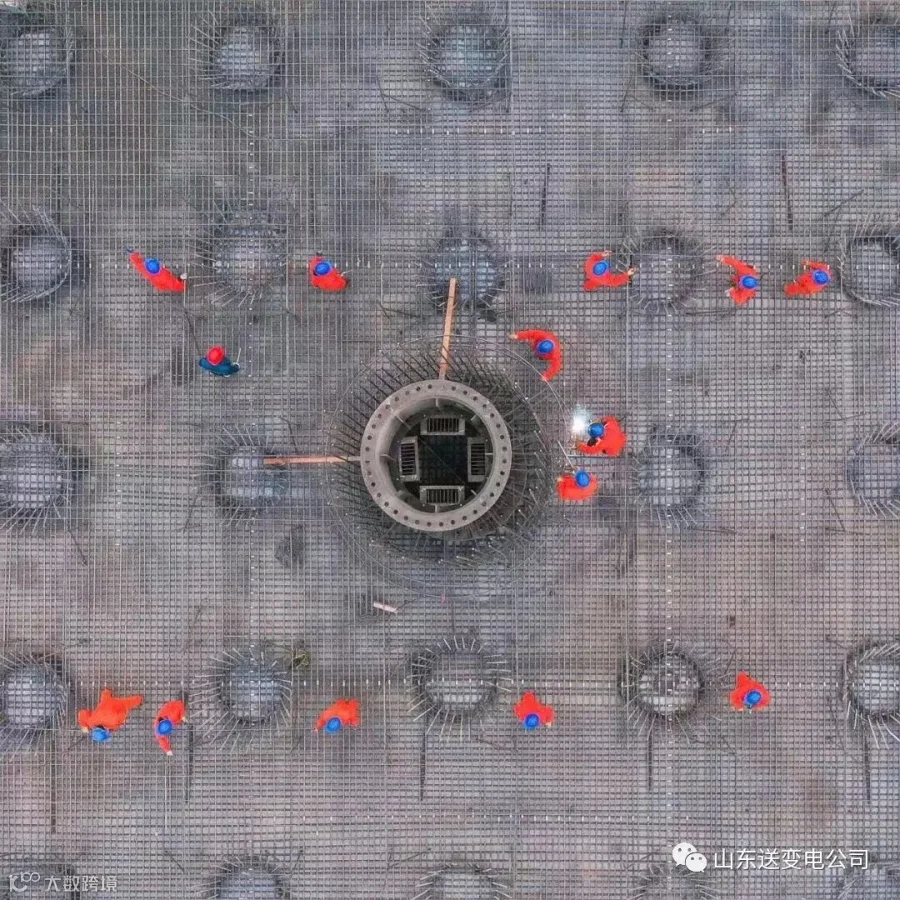

螺山长江大跨越工程首个跨越塔承台——N4153号钢管D腿承台混凝土浇筑完成,371米“钢铁巨人”迈出成长重要一步。


04

2021年12月21日

螺山长江大跨越工程完成4基锚塔组立。

05

2021年12月27日

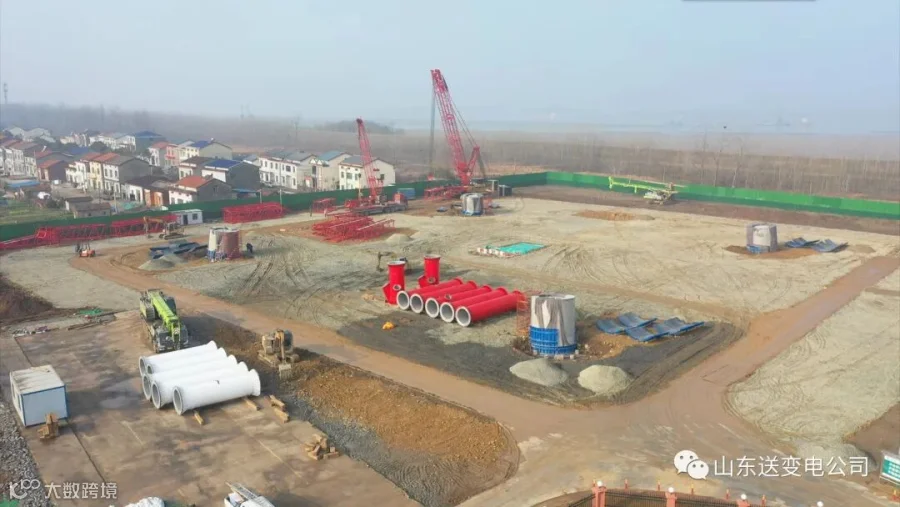

螺山长江大跨越工程完成大跨越铁塔基础施工。


06

2022年1月5日

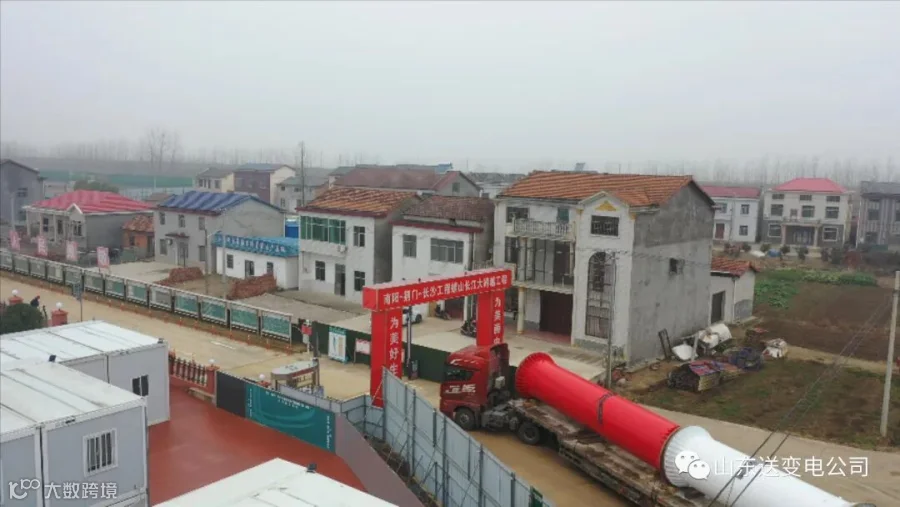

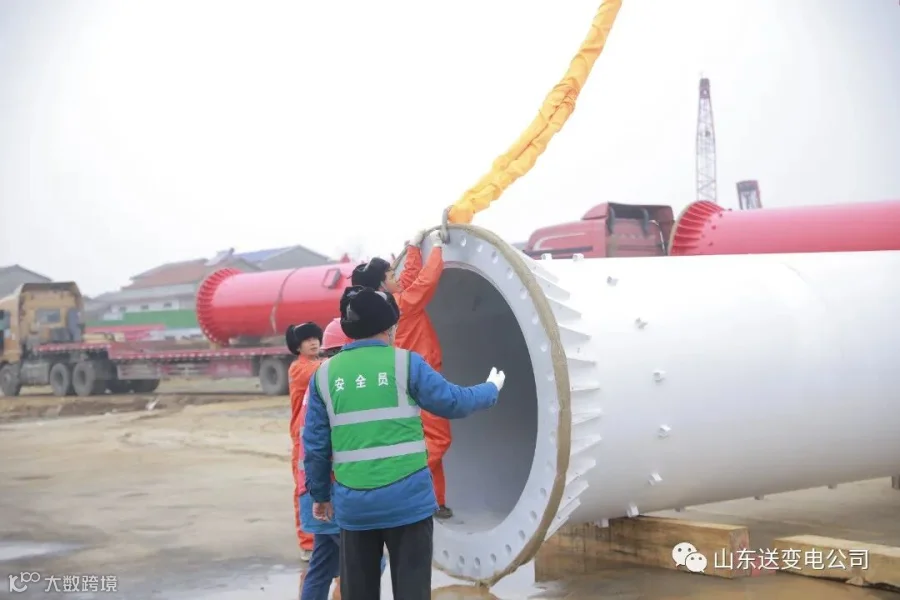

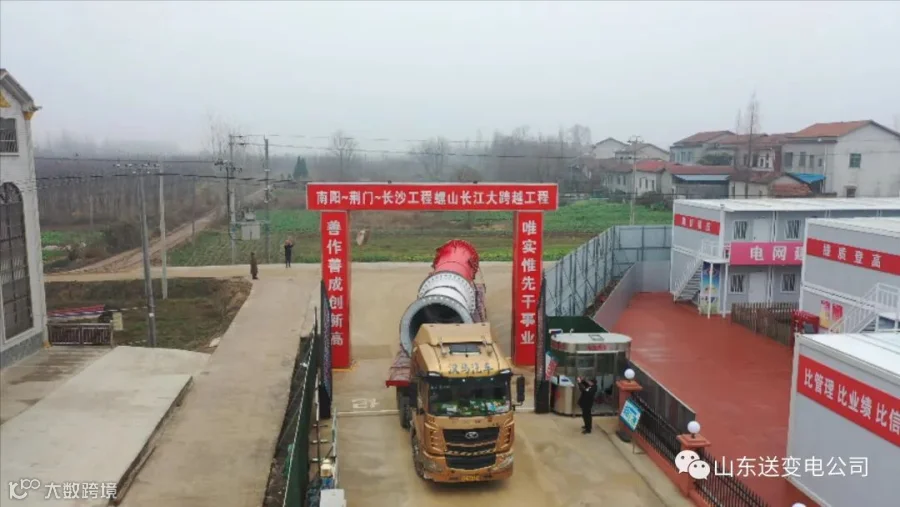

螺山长江大跨越工程湖南侧跨越塔N4153塔材开始运抵现场,为跨越塔开始组立提供了物资筹备保障。




07

2022年1月22日

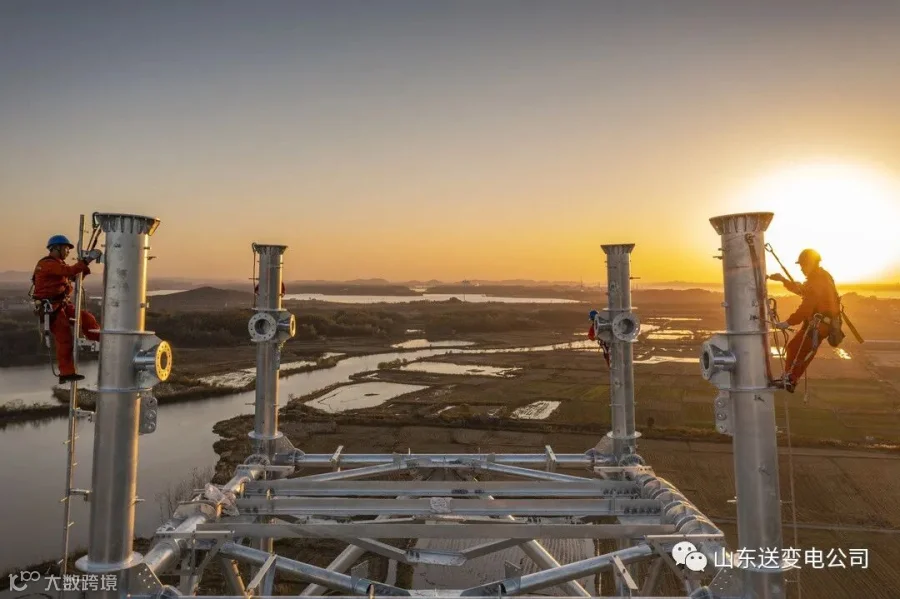

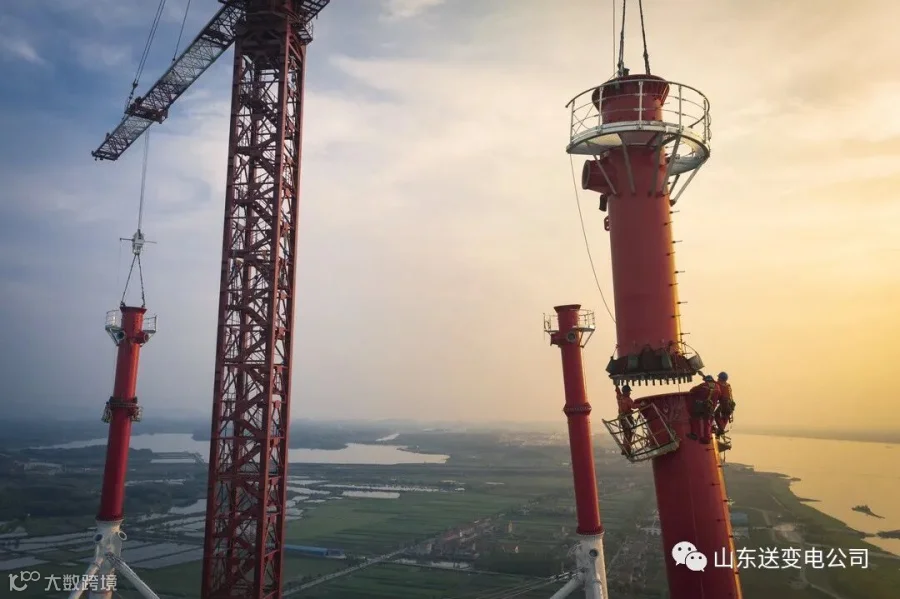

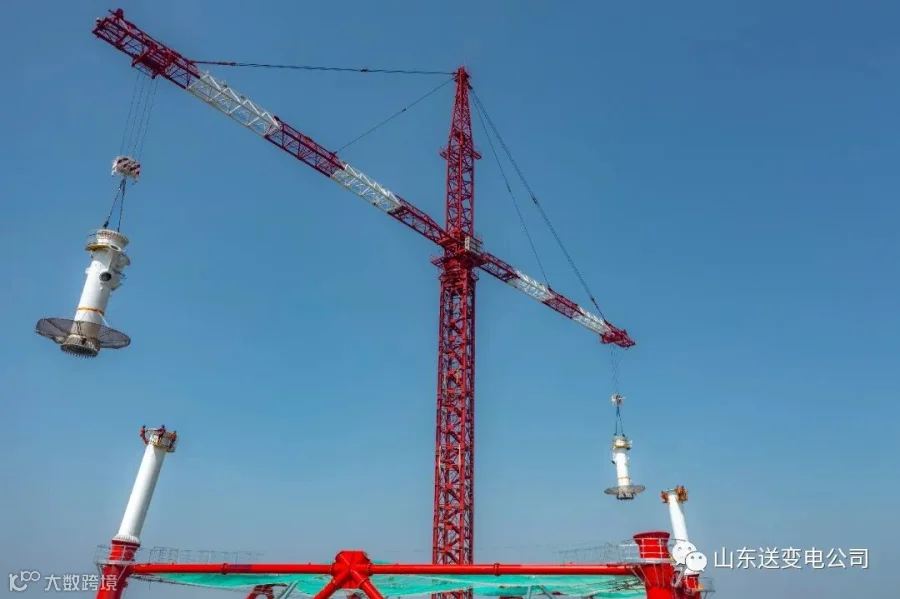

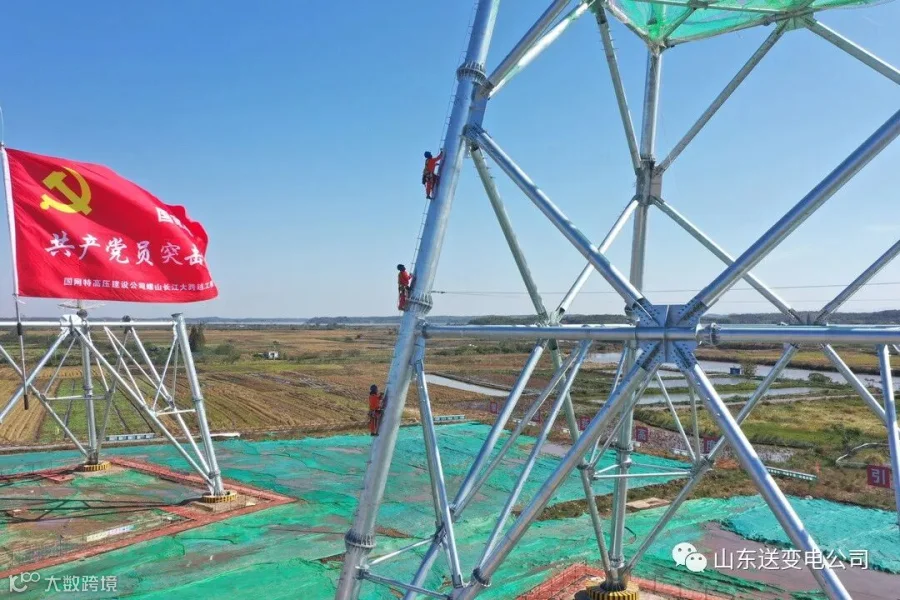

螺山长江大跨越工程跨越塔开始组立。

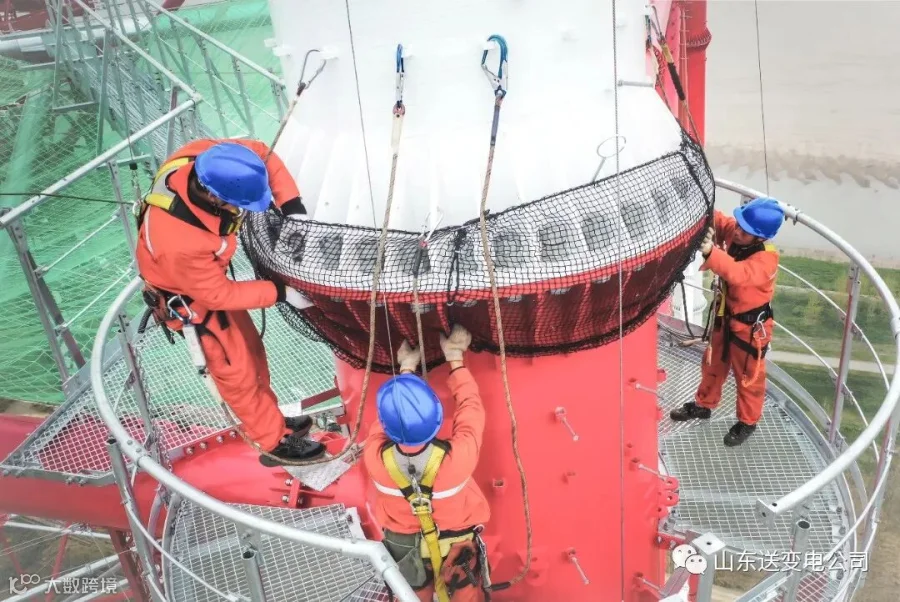

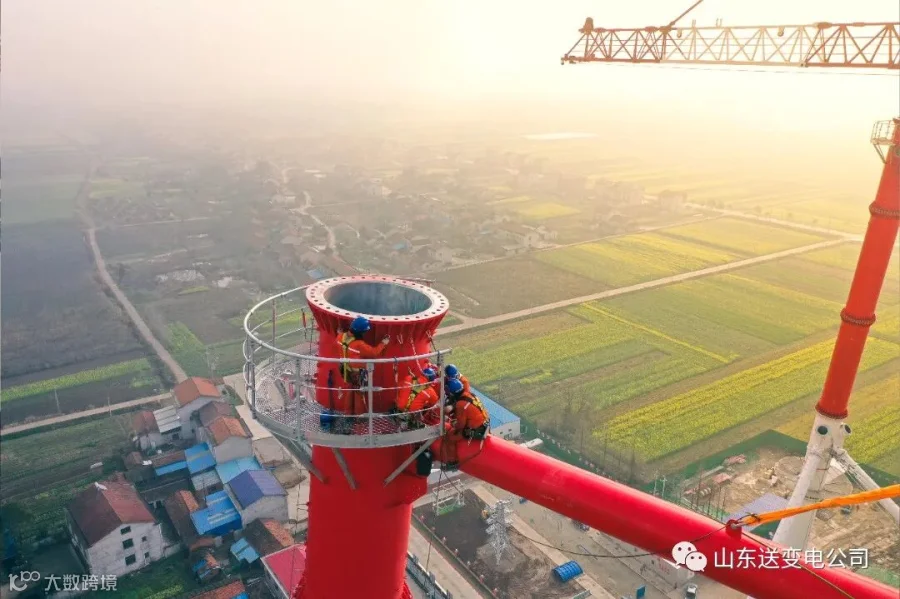

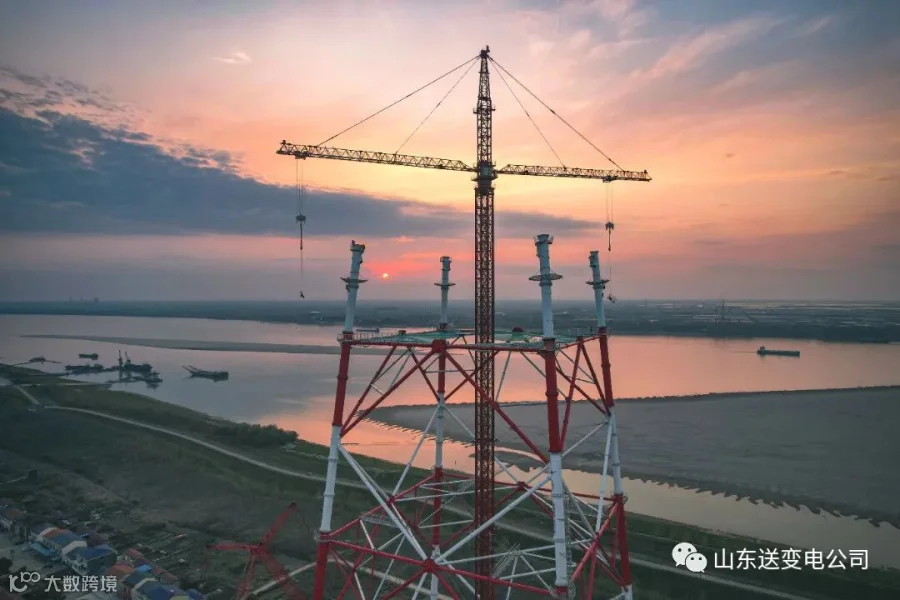

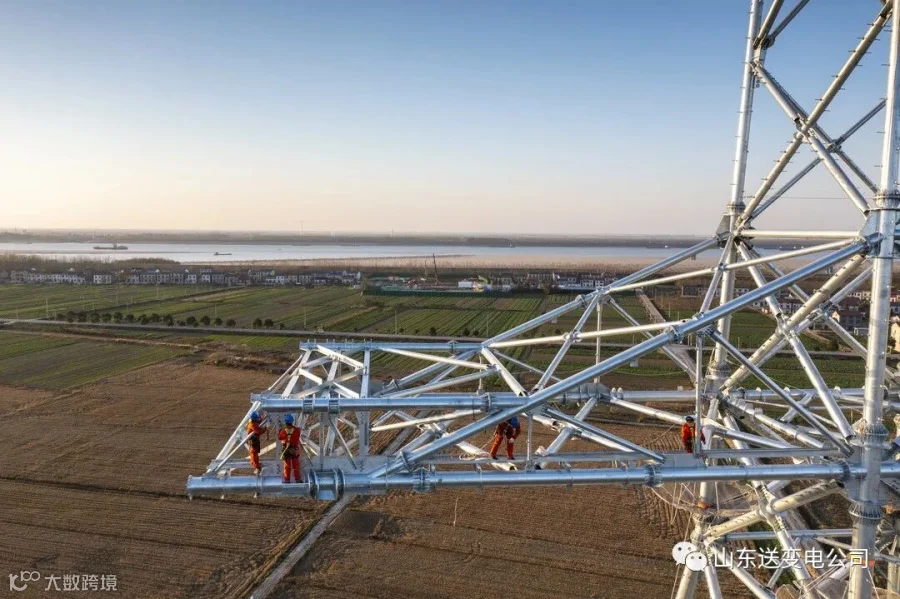

建设过程中,山东送变电公司送电二公司项目部认真落实公司相关要求,通过严格施工方案策划、狠抓管理工作落实、强化建设过程考核,结合超高跨越塔工程组立特点,创新引领,精细管理。应用大数据、云计算强化现场管控,搭建基于现场感知技术的全过程监控平台,融入倾斜摄影、生态感知、远程指挥等先进管理理念,利用数字化“新基建”手段助力打造新时代特高压建设样板工程。

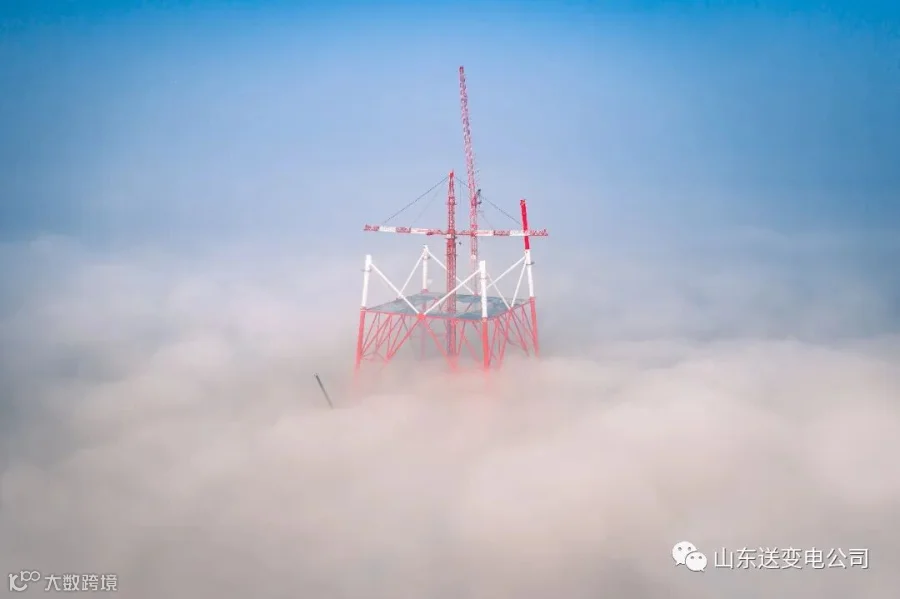

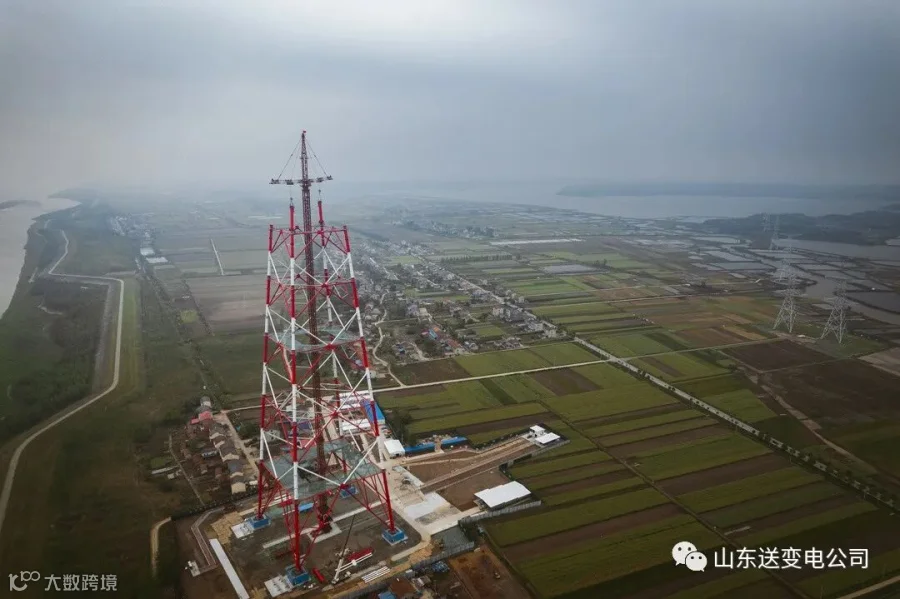

截至 4月20日,湖南侧跨越塔高度已达 203 米。



下一步,项目部将安全作为落脚点,总结前半程组塔经验,为后续工作添动力,力争7月完成铁塔组立施工。高质量完成“二牵三”跨江架线方案,逐项落实架线施工准备,争取8月开始架线施工,9月完成架线施工,10月具备投运条件,实现“工程目标零偏差”。


我们相约,金秋十月

银线横跨滚滚长江

飞虹腾跃涛涛江面

铁塔与螺山互相望

呵护江上过往行旅

联鄂接湘

赋能美丽华中平原

照亮夜晚星空




文 / 图 视频:李宜江 牛孜强 李振方

编辑排版:田林晗

【声明】内容源于网络
0
0
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
内容 1282
粉丝 0
山东送变电公司 展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
总阅读327
粉丝0
内容1.3k
