我叫“高端”防火墙 陕西送变电工程有限公司
2020-10-27
2
导读:在陕北的黄土高原上,风力发电机的环绕之中,我是最“墙”大的仔!!!



“高端”防火墙



我是“高端”防火墙。10月19日,我终于完成了从图纸到实体的蜕变,傲然挺立在陕北的黄土高原上。风力发电机的环绕之中,我是最“墙”大的仔!

说到“防火墙”,可能大多数人脑子反应的都是电脑那个windows系统软件,却压根都想不起这仨字直接的字面意思。对,我就是字面所指的“防止火灾用的墙”,实体的,不仅能让你仰望,还能让你触摸的庞然巨物。


我的全称是“极Ⅱ高端阀厅防火墙”。陕西送变电公司的工程师和师傅们一手打造了我,他们都自豪地叫我“高端防火墙”。


啥玩意儿?干啥用的?


我系出名门,是陕北±800千伏换流站最重要的建筑之一。陕北±800千伏换流站是陕北-湖北±800千伏特高压直流输电工程的送端换流站,站址位于陕西省榆林市东北府谷县田家寨乡,黄土高原近边缘区,孤山川与石马川之间山坳中。该项目的建设将构筑起“北电南送”的“高速路”,工程建成后,将实现西北煤电基地电能直供中部地区负荷中心,每年有400亿千瓦时从陕北能源基地送向湖北,实现大范围内的资源优化配置,缓解湖北地区能源供需矛盾,满足湖北地区电力需求及经济发展。对于国家“中部崛起”战略的实施、加快陕北革命老区经济建设都具有重要意义。


在换流站里,我位于极Ⅱ高端阀厅与极Ⅱ换流变压器之间,与我的双生兄弟极Ⅰ高端防火墙同为站内规模最大的整体混凝土建筑。


在陕西电网,没谁比我们更“墙”大!我们兄弟俩是最高、最长、最帅、最高端的防火墙。

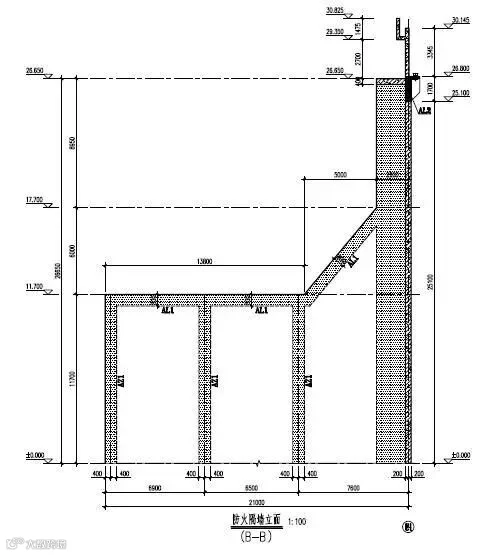

我的身板儿分为纵墙和横墙两部分。纵墙厚400毫米,长94米,高26.8米,算上顶部阀厅女儿墙部分,总高30.145米,约10层楼。纵墙将阀厅内最金贵的换流阀系统与6台换流变压器隔离。横墙厚350毫米,长21米,高11.7~17.7米,共7道,间隔12米,将6台换流变压器独立分隔。


这么大阵仗,是考虑在极端情况下,换流变压器发生意外爆炸、燃烧时,能将火情控制在最小范围内。没错,我就是实实在在的防“火”墙。




切!


看到这儿,你也许“切”的一声,以为我这“高端防火墙”的名号,只是个连谐音梗都算不上的无趣术语?

好吧,王建国赢了。


可是在筑造我的陕西送变电公司的工程师看来,我的形体高大宏伟有份量,表面清爽平滑有质感,骨骼清奇坚韧有强度,是名副其实、高端大气上档次的“高端”防火墙。

作为陕西送变电承建的第一项如此“墙”大的防火墙工程,工人师傅们倾注了极大的热忱与心血。在丰富的专业施工经验的基础上,面对新任务、新挑战,他们积极学习兄弟单位先进经验,博采众长。同时又不拘一格,脑洞大开,勇于创新,拿出当年在750千伏南山变电站“争鲁班”“创国优”的劲头,不断优化施工方案,统筹作业流程,提高工艺水平,提升产品质量,充分展现了他们70年电力“铁军”血脉传承的独具“匠心”。


——在他们的“匠心”中,我是真正的“高端”防火墙!


有多高端?自行脑补!

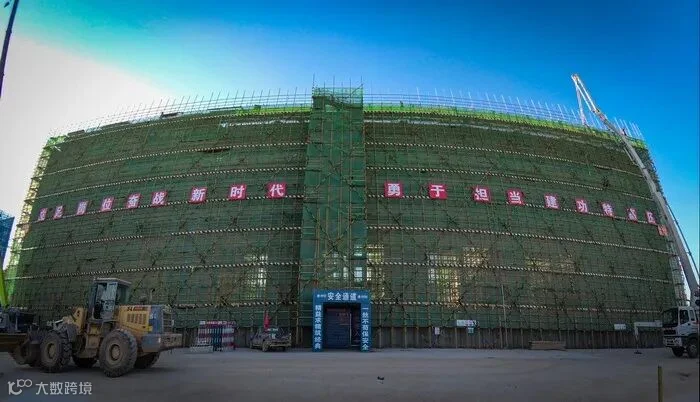

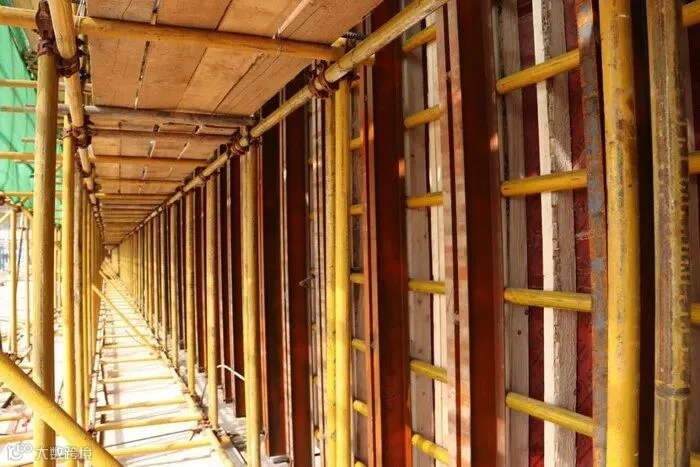

整个防火墙分为12段采用流水线工艺施工浇筑,每施工段均一次连续施工完成。模板采用15毫米厚的全新木制模板。

“以前防火墙施工采用组合钢模板,经济投入大,前期准备时间长。本次采用全新玻璃钢覆面木模板,14号槽钢主龙骨,木方及钢管组合次龙骨,不但保障了模板的刚度,而且保障了成品表面的平整光滑。”项目总工白颖浩说。

防火墙又薄又高,模板的校正、加固才是时候展现真正的技术。墙两侧模板就位后,在模板上纵向设置木方,木方外设置钢管加固,外龙骨双槽钢采用对拉螺栓将模板固定,确保模板间距尺寸准确,最后紧固。之后根据防火墙轴线,沿墙体拉一条通长直线来校正模板上口平直度,利用铅垂线按总高度控制校正垂直度。最后用短脚手管连接加固模板和脚手架,调节固定模板的垂直度、平直度和稳定性,将模板校正。最终,模板水平直线度不大于2毫米,垂直度不大于3毫米。

好啦好啦,这一堆精准却无趣的术语我也不懂,你就感受一下这烧脑的繁琐,想象一下过程的纷乱就行。

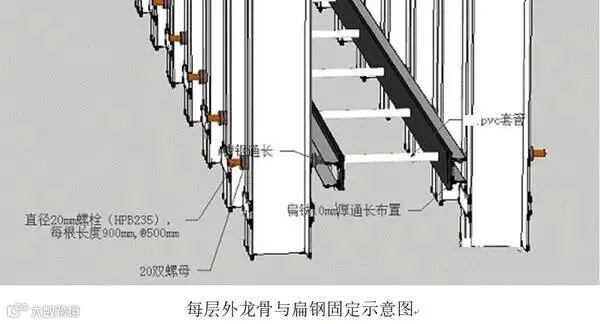

再补一句,每个浇筑段之间的采用扁钢作为每层分隔带,模板对拉螺栓设置在分隔带内,后期分隔带处理完成后,使整个防火墙足球场大的表面上,看不到一个螺栓孔。

你就说我靓不靓?“墙”大不强大?


“增加的投入和复杂的工艺,就是为了那不动声色的震撼效果。”白颖浩谦逊而又自信地说。


“我怎么这么好看?我怎么这么‘墙’大?”

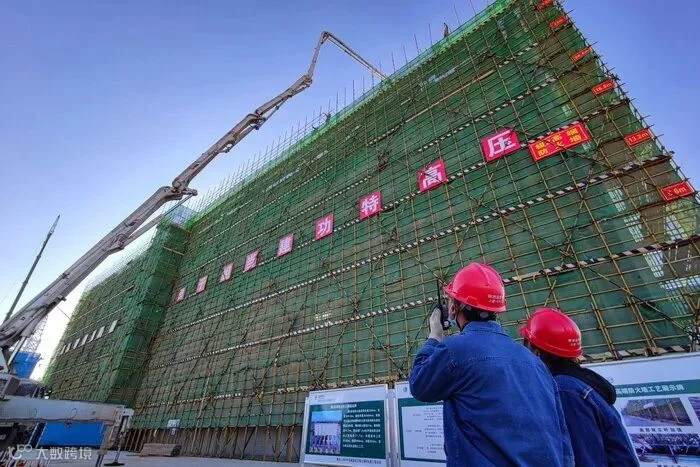

每段连续浇筑180立方米的混凝土方量已经是一项巨大的挑战了,更难的是这么大方量还要分布在94+21×7=241米的施工线上。而且是在厚度只有0.4米的薄墙里。随着墙体的升高,模板安装、混凝土浇筑、垂直度控制都会越来越难。


白颖浩他们学习研究以往换流站防火墙施工工艺,利用力学计算软件分析计算受力情况,通过试验选择施工材料。面对模板及木方次龙骨固定成整体,重量大,高处作业人工搬运困难,效率低的情况,他们大胆创新,将模板提前在地面分块组装,然后用吊车起吊组装。总体成本可控的情况下,提高了安全水平和作业效率。

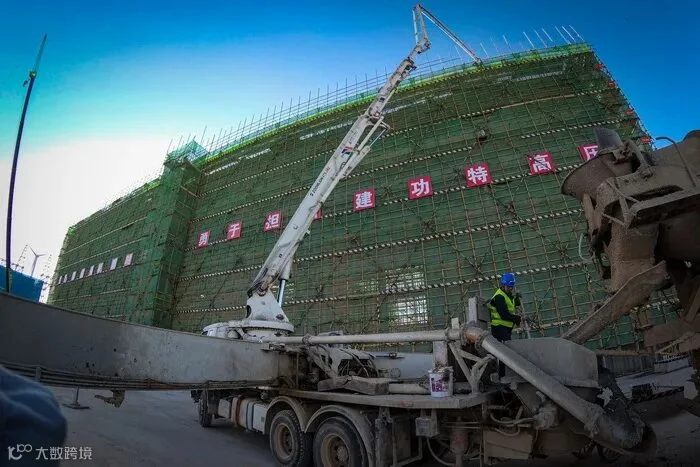

要保证强度和工艺,241米必须同时浇筑。现场调配3台混凝土泵车同时作业。为保证商混方量连续供应,首选的商混站距浇筑地点2公里,另外还后备了一家商混站防止意外供料不及时。

浇筑过程中,加设斜向挡板导引防止混凝土外洒,持续观测模板状态保证垂直度在控。为避免防火墙清水混凝土结构收缩裂缝的产生,浇筑完成后坚持少扰动、晚拆模、勤浇水、严覆盖的原则进行养护。拆模过程中严禁野蛮施工伤及混凝土表面及棱角。模板拆除后的成品混凝土采用薄膜包裹,避免墙面污染。

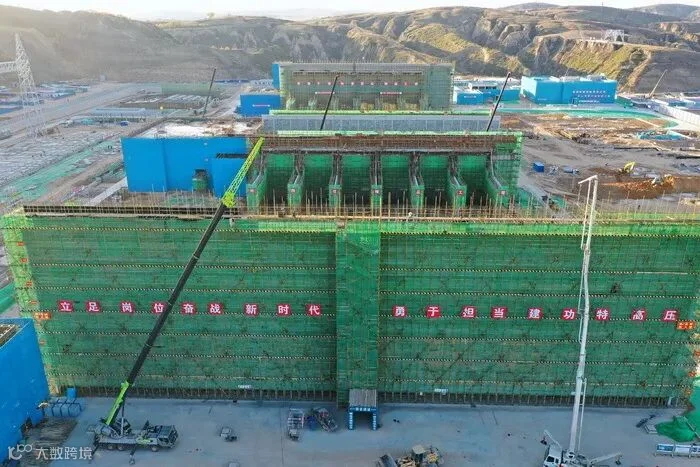

前6段浇筑约需9-11个小时,后6段需6-8个小时。浇筑连续作业,工人分两班,轮班上岗。从支模到拆模,安全员、质检员、机械操作、电焊工、电工、架子工等160余名施工人员在现场齐心协力,步调协调,忙上忙下。历时4个月,才把我打造成真正的“高端”防火墙。

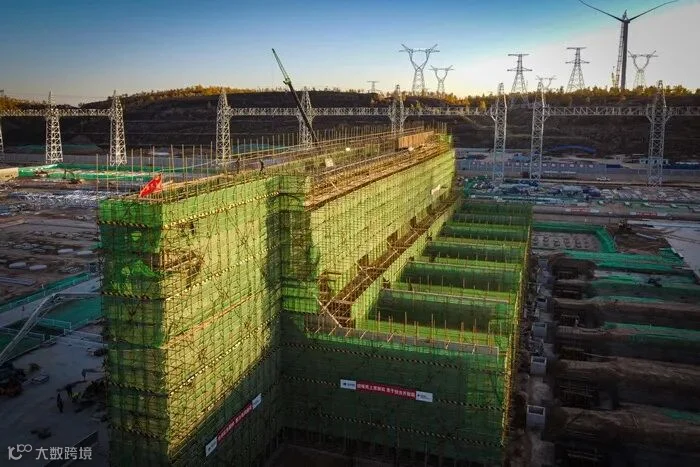

10月19日凌晨,第12段浇筑完成。尽管包围我的脚手架、安全网还暂时不能拆去,工人师傅们还要在我头顶进行阀厅女儿墙的施工。可当朝阳从黄土高原广漠的地平线上升起,我毫无遮拦地挺立在阳光之下,诸多白净窈窕的风力发电机远远环绕,我还是迫不及待地骄傲一句:


“我怎么这么好看?我怎么这么‘墙’大?”


哦,因为我是“高端”防火墙!


·END·


图文|高浪舟

视频 | 雷泽浩

编辑|赵家萱






【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
