导读:第一分公司项目团队在神木750千伏输变电工程线路工程(π接段)店塔9号铁塔组立施工现场紧张而又有序地进行店9铁塔组立工作。

深夜笼罩大地,凛风呼啸陕北。10月16日晚上,神木750千伏输变电工程线路工程(π接段)店塔9号铁塔组立施工现场,陕西送变电工程有限公司输电施工第一分公司项目团队正在迎寒风,战黑夜,紧张而又有序地进行店9铁塔组立工作。

神木750千伏输变电工程线路工程(π接段)分为店回、A回、C回三条线路,其中店回、A回接入750千伏店横线,C回接入750千伏清横线。本次π接段施工肩负着将750千伏店横线和750千伏清横线π入神木变的职责,是神木750千伏变电站的主要电源线路。


根据停电工作安排,10月15日停电,10月18日便要进行店回线路参数测试,有效施工天数仅有四天,施工压力极大。而本次店9铁塔组立更是店塔电厂侧接入神木750变电站的核心,对整个开π起着决定性作用。

为确保在有限工期内顺利完成店9铁塔组立工作,项目部超前策划,精心布置施工力量。开π施工前为减少高空作业时间,提高组塔施工效率,施工项目部多次组织集中讨论,项目总工王楠翔与技术人员数次折返现场进行实测,最终针对店9铁塔选择停电前地面组装、停电后整体吊装的施工方案,同时修筑扩宽1.5公里道路,确保130吨吊车顺利进场作业。


夜间陕北黄土梁上的风呼啸劲吹,气温骤降,考虑施工进度及施工安全,店9铁塔组塔班安排两个作业层班组,轮流开展施工。


“现在全省电力建设口的眼睛都看着我们,工人可以轮流休息,但我们管理人员必须坚守岗位,保障进度、安全、质量,我们必须给公司和省公司交上一份满意的答卷!”分公司经理在现场反复强调着。

而另一边,项目经理黄鸿斌也在不断鼓舞士气:“兄弟们,施工内容繁多、程序复杂、组塔、拆旧、架线同时进行,停电和测参时间已卡死,面对时间紧任务重,我们必须争分夺秒把施工任务拿下!”

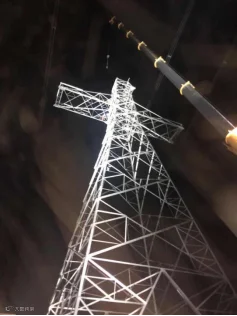

23时50分,随着最后一根塔材安装完成,历经2天1夜的店9铁塔组立工作终于完成。所有坚守在现场的战士们,疲惫的脸庞上都映出了灿烂的笑容。


战斗已暂时结束,战士们也已回家,而陕北的寒风仍然吹佛着大地,似乎仍在诉说着陕送铁军的故事……



【感谢第一分公司王楠翔供稿】

编辑|赵家萱



官方微博

微信订阅号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
