2021年1月31日,由陕西送变电工程有限公司变电施工分公司承建的榆林330千伏变电站增容扩建工程(第一阶段),3号主变、3303断路器、1103断路器经五次冲击顺利投入运行,主变及开关运行状态及信号信息正确,核相正确,带负荷测试合格,标志着该工程第一阶段投运工作的顺利完成。
根据2020年榆林电网运行方式,若符合增加,榆林变存在过载限电风险。2020年榆林主变下网最大负荷为278.64MW,此时榆林2台150MVA主变满载,为满足榆林地区电力负荷日益增长的需求,缓解周边变电站的供电压力,满足榆林地区电网运行安全可靠的需求,故急需增容扩建。本工程总建设规模较大,将分三个阶段逐步完成,根据工期及施工要求,按照计划如期完成第一阶段,对于提升榆林地区电网构架负载具有重大意义。

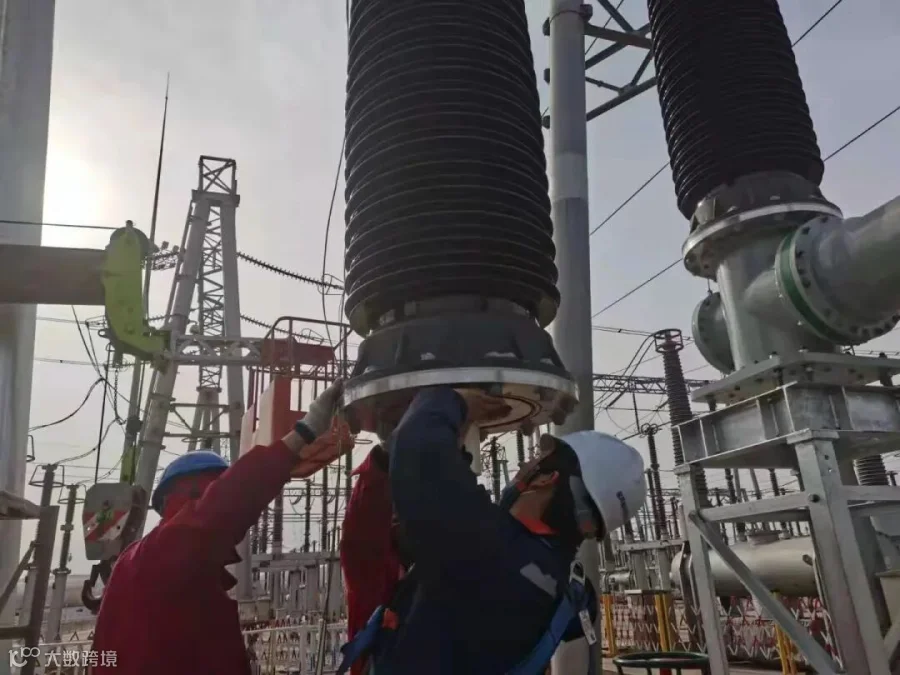

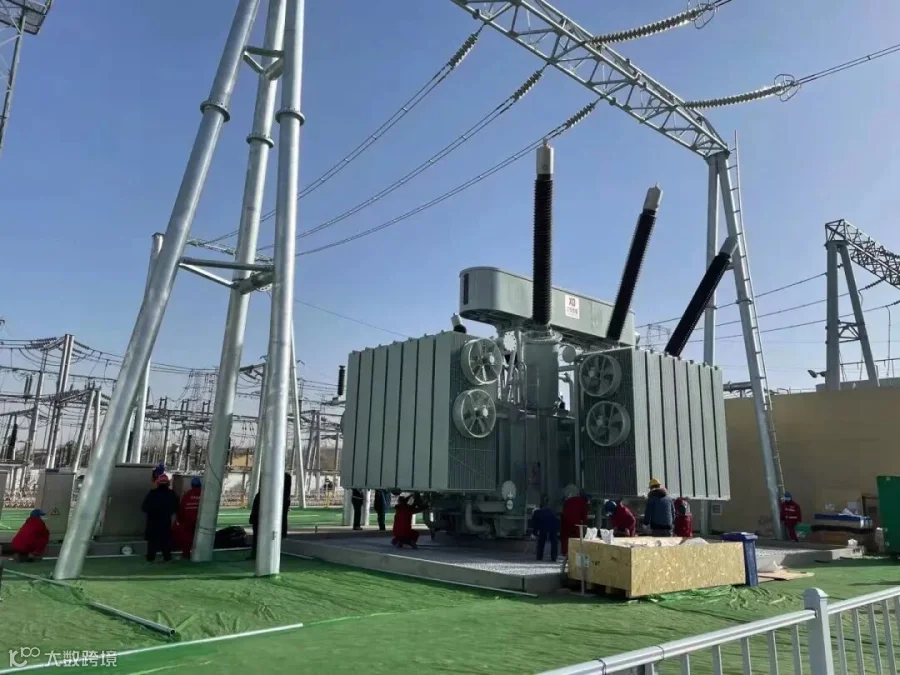

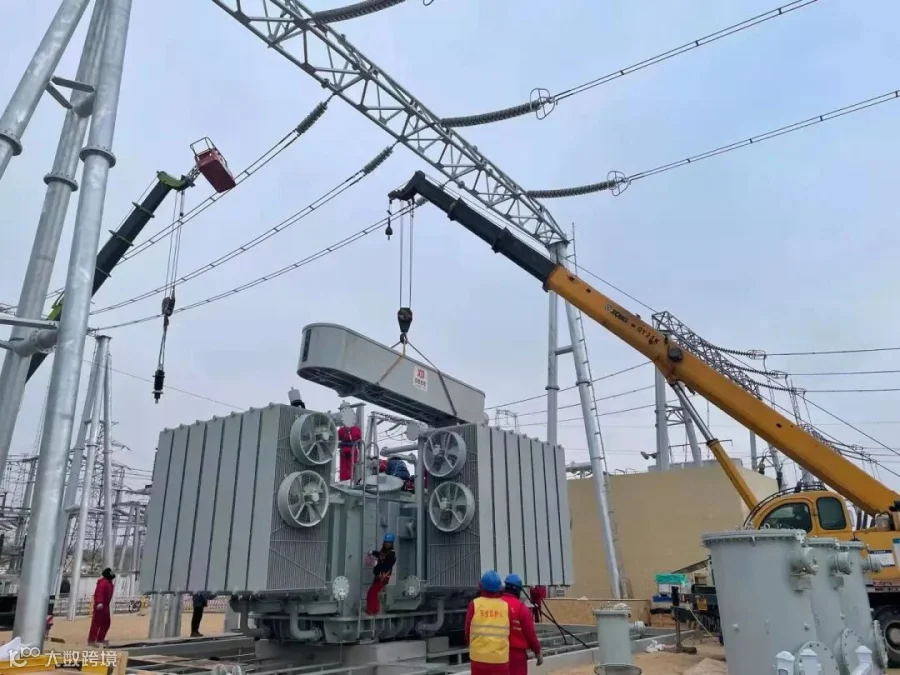

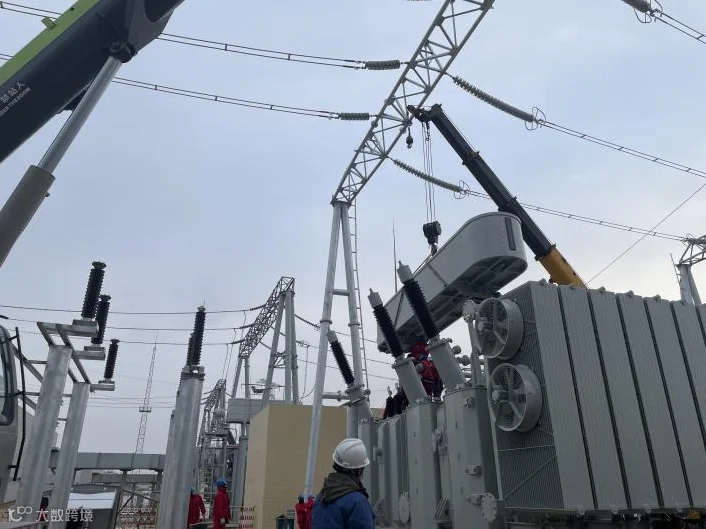

本工程施工时间为寒冬,自2020年11月15日开始施工,气温最低时低至零下27度。再加上陕北地区风沙较大,给现场施工带来了很大的困难,同时存在设备到货迟、产品问题多等诸多困难。针对以上问题,项目部合理安排施工工序,严格落实各项措施,并在施工过程中,对高空作业、套管吊装、防火等重点环节进行严格管控。最终,在公司的正确领导和各职能科室的全力配合支持及全体参建人员努力拼搏下,现已完成3号主变安装、110千伏进线间隔改造、330千伏进线间隔HGIS安装及相关设备接入。本工程取得了阶段性的胜利!
不积跬步无以至千里,项目部全体人员定当坚持不懈,让陕送“铁军”精神旗帜愈加鲜艳,脚踏实地安全生产,坚信未来可期!在农历新年临近之际,向公司献礼!
【感谢变电分公司弋于森供稿】
