“激情点燃神木变 担当作为干精彩”响亮的口号从神木330千伏变电站春季开工现场传来,刚开春神木变就迎来保护改造工程、开关大修工程、主变增容工程、配电装置改造工程等六个工程,停电时间紧,施工任务重,变电施工二班神木项目部在公司领导的正确领导下,在公司各部门的大力配合下,以按时完成投运任务为目标,在神木变掀起凝心聚力攻坚克难的高潮,科学管理、规范行为、标准施工,确保安全和工期的全面精细化管理。
神木330千伏变电站属于榆林北部供电区域枢纽中心,2000年12月投产。南联大保当330千伏变电站、沙井330千伏变电站,北联麟州330千伏变电站,东联郝家330千伏变电站和上郡330千伏变电站,用电负荷重,主供神东矿区、神朔电气化铁路,锦界工业园区,是神华电厂上网变电站,是陕西电网的重要枢纽变电站。本期施工主要是大修开关设备、更换老旧的母线及线路保护装置,更换老化的绝缘子串,因此本期大修及更换设备施工,极大地提高了供电可靠性和供电质量,为周边的能源基地发展打下坚实的基础,为振兴地区经济发展、维护西北电网稳定具有非常重要的意义。

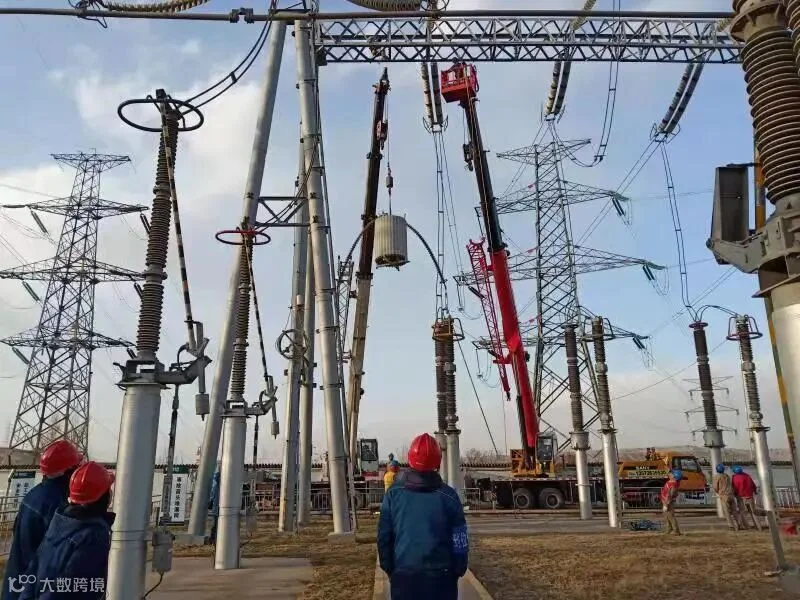

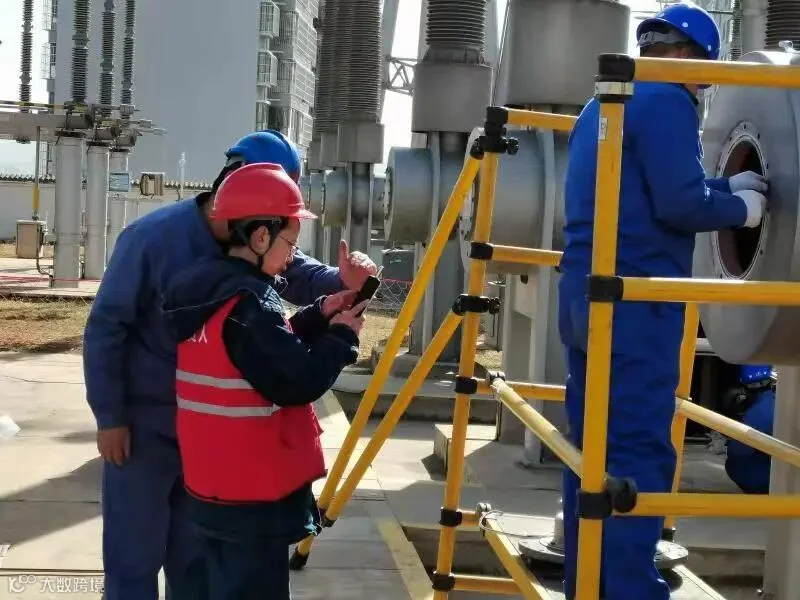

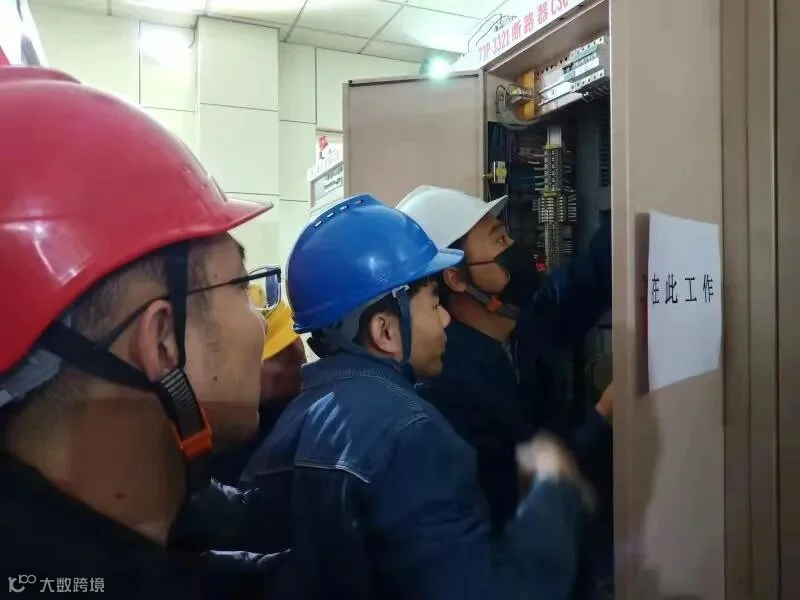

本期施工停电自3月27日至4月2日,时间紧,施工任务重,在一周的时间内主控楼保护室要同时完成两面母差保护屏、两面线路保护屏更换、调试、传动,330千伏设备区要同时完成3330开关大修、调试、传动、信息核对及绝缘子串更换、阻波器拆除,可以说是点多面广,牵扯单位众多,协调工作比较难,由于330千伏 I母停电,仅靠330千伏 II母带电维持电网平稳运行,属于高电网风险等级,稍有变故就会引起电网系统震荡,损失大量负荷,因此在施工前公司安派精干的技术人员、安全人员现场勘查、编写专项方案及二次安全措施,防止人身伤害事故及电网事故;因此在人员安排环节,变电施工二班派出6个施工班组同时施工,分别进行母差保护更换、线路保护及断路器保护更换、3330开关大修、330千伏 I母电压互感器搬迁、线路绝缘子串更换及阻波器拆除等工作。
这次施工是一场展现企业实力和个人风采的舞台,施工项目部坚定信心、统一思想、提高认识、强化施工计划管控,确保安全优质高效的完成施工任务。
经过高强度紧张施工,2021年3月21日23时30分330千伏Ⅰ母母差保护投运,保护装置动作正确,参数报文信号正确,标志330千伏Ⅰ母母差保护更换工程及330千伏Ⅰ母电压互感器搬迁工程顺利完成;2021年3月26日17时50分3330断路器及神郝Ⅰ线投运,神郝Ⅰ线核相正确、带负荷测试合格,标志着330千伏 3330断路器大修工程及神郝I线保护更换工程、神郝Ⅰ线拆除阻波器更换绝缘子串工程顺利完成。
【感谢变电施工分公司李小林供稿】
