12月17日,气温显示为-18℃,陕北榆林地区已天寒地冻,但由陕西送变电工程有限公司负责施工的陕北换流站配套项目站外水源工程施工热度不减,项目部全体施工人员不畏严寒,有条不紊,坚守和忙碌在19千米作业线上。

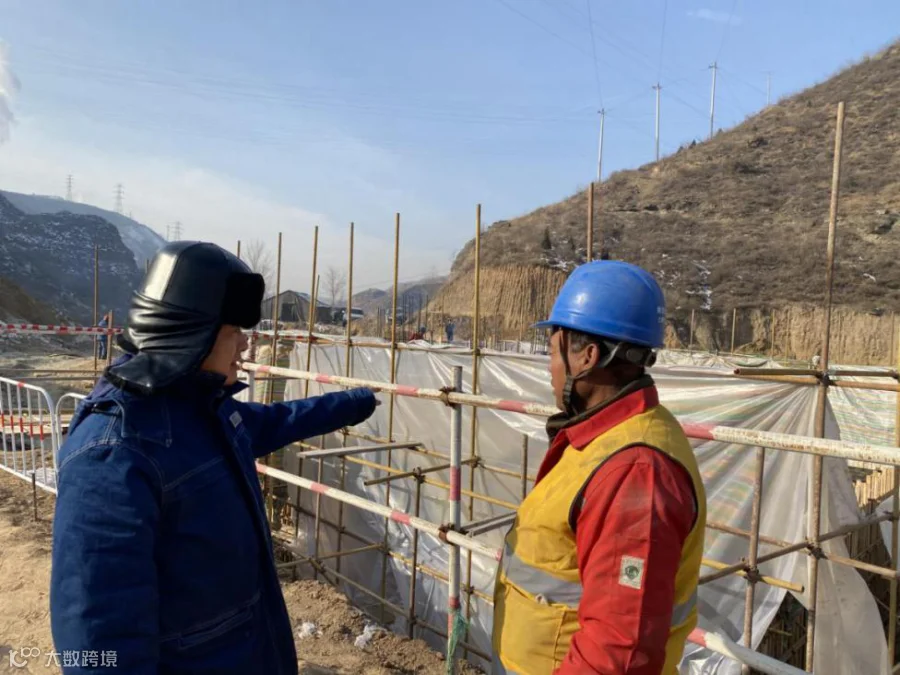

陕北换流站配套站外水源工程地形复杂、沟槽开挖量大、施工作业点场地狭小,再加上当前极度低温严寒,对施工进度形成巨大挑战。项目部组织专题会议,在加大协调力度的同时,不断增加人员和设备投入,想方设法加大施工力度。施工过程中,项目部坚持每天召开现场碰头会,第一时间解决施工难题,避免出现因施工难题阻滞施工计划的局面。在合理抢抓工期的同时,项目部确保冬季施工各项措施严格落实,管理人员跟班到位,对重点工序全程监督检查,时刻加强安全质量管控。
正值冬季河水干涸的有利时机,项目部集中力量对长达近九公里的河道区域进行突击施工。河道施工场地狭小,管道开挖包含对流水进行封堵截留、清理河床淤泥碎石、石板层破碎等多种工序。当前施工现场早上最低气温-21℃,中午十一点了还徘徊在-18℃左右,施工难度相当大。
据了解,站外水源工程铺设补给水管线全长约19千米,管材采用加强型防腐的DN150无缝钢管,埋地敷设。目前管线开挖完成7.58千米,管道焊接完成6.02千米,管道回填完成2.92千米。一级泵站水池及泵房进行±0.00以下混凝土浇筑,高位水池计划19号浇筑混凝土。项目部正全力以赴,合理调整施工方案,采取分段施工多点开花的有力措施,全力推进工程建设。
【感谢土建分公司姚军供稿】
编辑 | 职茵
