导读:1月13日,由第一分公司负责承建的平利330千伏输变电工程(线路工程包二)项目验收工作圆满完成。

1月13日,由第一分公司负责承建的平利330千伏输变电工程(线路工程包二)项目验收工作圆满完成。

平利330千伏工程输变电工程线路工程共新建单回线路78.396千米,其中新建双回线路2×5.082千米,涉及2个施工标段,途径安康市旬阳县、汉滨区和平利县。该工程的建成,将保证安康地区水电的电力送出,是一条为清洁能源外送而建立的电力线路,可满足当地的经济发展及负荷增长需求,提高供电可靠性。

平利330千伏输变电工程线路工程包二起自汉滨区伍家湾村,止于拟建330千伏平利变段,线路位于安康市汉滨区、平利县境内,线路全长42.623千米,杆塔79基。地形山地占比为80%。设计气象条件最高气温 40度,最低气温零下30度。

自开工以来,项目部人员积极主动与地方政府沟通,全力应对复测定位,基坑掏挖带来的施工问题。特别是2020年,项目部同时开展疫情防控和工程建设工作,保证现场施工进度和安全质量。面对青苗协调难,设计变更施工难度大等诸多制约工期不利因素的影响,公司领导干部亲自抓在一线,同项目部多次专题研讨,优化实施方案,努力克服困难,有序推进项目建设,并顺利完成竣工验收工作。

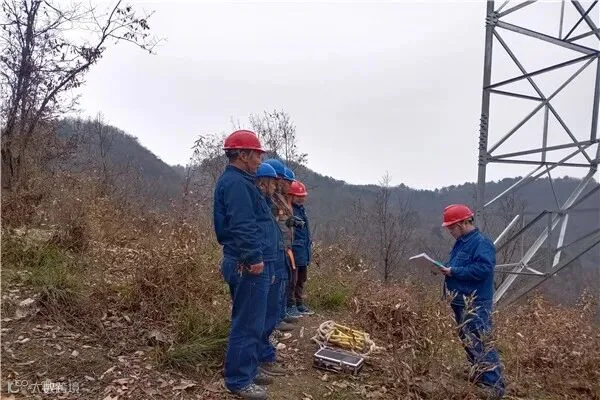

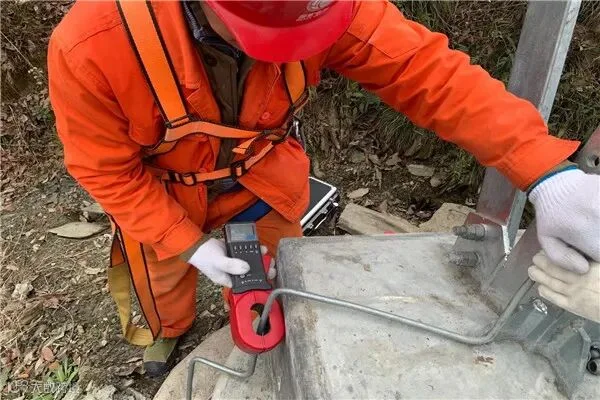

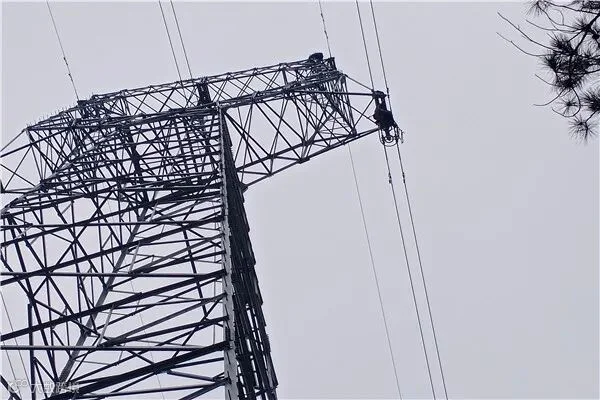

验收工作由国网安康供电公司输电运检中心组织进行,成立杆塔验收组、测量组等7个小组,及时开展复检验收工作、优化验收人员、加强风险管控,以“严、实、细”的工作作风进一步提高工程验收质量。进行安全交底,将责任落实到人,严格按照验收规范执行,对每一基杆塔、线路通道及导线检查都做到精准把控。

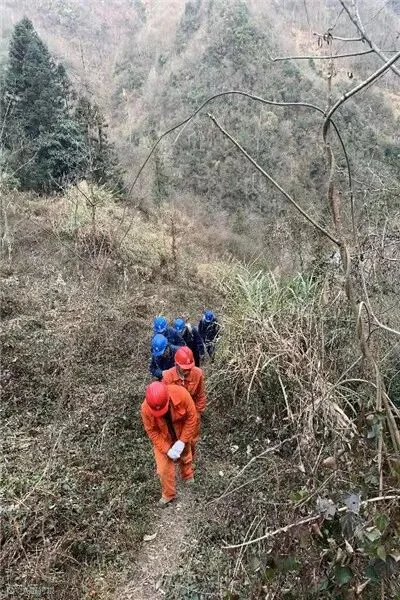

此次验收工作,54名复检人员历时5天,直面陕南地区地形条件差、昼夜温差大及工期紧张等诸多困难,圆满完成了此次验收工作,展现了“只争朝夕,不负韶华”国网人和陕西铁军的风采。



 【感谢第一分公司高远供稿】

编辑|赵家萱


微信订阅号

官方微博


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
