陕北换流站750千伏配套送出工程线路部分1标全线贯通

陕北换流站750千伏配套送出工程线路部分1标全线贯通 陕西送变电工程有限公司
2021-08-31
1
导读:8月26日,随着最后一根地线顺利牵通,由输电施工第三分公司负责施工的陕北换流站750千伏配套送出工程(线路部分)1标顺利完成全线贯通。

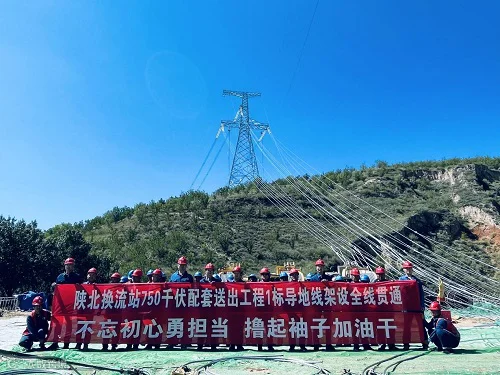

8月26日,随着最后一根地线顺利牵通,由输电施工第三分公司负责施工的陕北换流站750千伏配套送出工程(线路部分)1标顺利完成全线贯通。

陕北换流站750千伏配套送出工程,主要为促进陕北能源基地电源的开发,满足陕北~武汉±800千伏特高压直流工程的需要,缓解湖北区域供电压力而建设。本工程分为两段,一段为新建榆横-神木III回750千伏线路,该线路由榆横750千伏变电站间隔向北出线,经党庄、贾家沟村,向东继续跨过榆溪河进入榆阳区,在杏树梁处向东北方向跨过两回110千伏线路、榆佳高速后接入分界点J1115#杆塔,线路长度54.7千米,新建铁塔103基,其中耐张塔29基,换位塔1基,直线塔73基。另一段改造榆横至神木变Ⅱ回榆横变进线双回路段750千伏线路,回改造线路平行原同塔双回线路的南侧走线,经过党庄、贾家沟后,在榆溪河东侧沙梁上与原Ⅱ回线相连,线路长度16.1千米,新建铁塔31基,其中耐张塔9基,直线塔22基。

在接到施工任务前期,输电施工第三分公司精心策划、统筹安排,在疫情形势缓和之初第一时间组织项目管理团队奔赴陕北地区,按照政府要求严格执行防疫制度,全面排查复工人员信息、开展线路复测,准备开工策划文件,按照业主工期目标详细制定施工计划,于2020年3月28日正式开工。

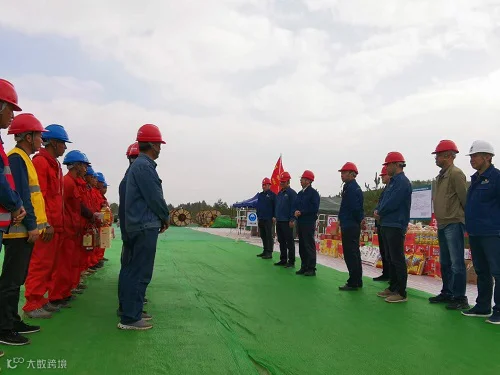

由于本工程改造段榆横至神木变Ⅱ回榆横变进线双回路段750千伏线路需在2020年10月底具备带电投运条件,新建段和改造段同时跨越包西铁路、榆蓝高速、2条110千伏线路,摆在陕送人面前的是一场硬仗。为此项目部合理规划工期,提前配合属地公司解决现场青苗协调问题,办理铁路、高速、电力线路带电跨越手续,在施工高峰期投入9个基础班组和10个组塔班组,架线班投入2套“1牵6”设备。

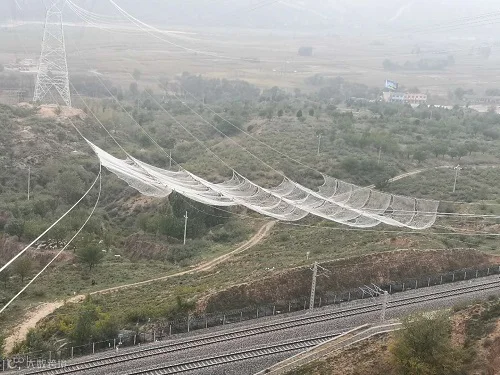

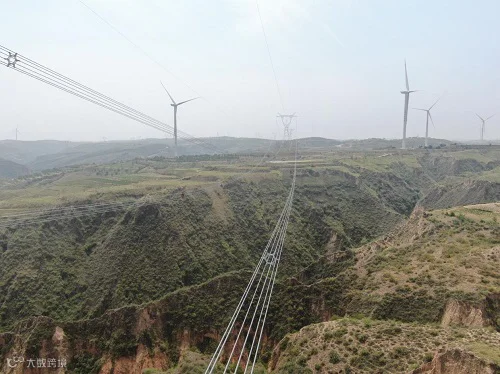

跨越施工期间,4级风险4处,多道工序相互穿插,所有参建人员心里的弦一直紧绷,每天紧张的施工结束后回到项目部开会安排第二天的工作任务,确保现场安全始终处于可控,在控状态,保证工程质量,保障施工进度,经过20多天的奋斗顺利完成新建段和改造段跨越施工,完成封网作业8处,为改造段10月底顺利投运攻下最后一道难关。

自工程开工建设以来公司高度重视,分管领导多次督导现场施工。施工项目部积极主动出击,加快协调推进工程安全有效推进,根据公司指示相继开展“党员带头无违章、党员带头反违章”活动,设立党员先锋岗,组织全体施工管理人员签订“安全生产责任书”。通过一系列紧抓安全促生产的活动,确保工程始终处于可控、能控、在控状态,营造出一个积极、和谐、安全的施工环境。历经500多个昼夜的艰苦奋斗,每个日夜都充满了挑战,每一公里线路都挥洒下参建人员的汗水,每一处跨越施工都印证着陕送人的智慧,“不忘初心勇担当,撸起袖子加油干”,第三分公司将再接再厉、再创辉煌,为建设优质坚强电网贡献力量。


图文 | 张磊

编辑 | 韩武良


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
