9月29日,洛川750千伏变电站电子式互感器改造工程正式开工,陕西洛川750千伏变电站于2011年投运,是国网公司第一代敞开式智能试点站,是目前唯一采用750千伏电子式互感器的智能变电站,也是延安电网与陕西主网联接的枢纽站。在陕北电网新能源送出的第二通道中,关系着延安电网的安全稳定和陕北新能源消纳能力。
洛川750千伏变电站电子式互感器改造工程作为国网公司、西北分部以及陕西公司2021年重点实施项目,陕西送变电工程有限公司变电施工分公司将承担本次改造项目的电气施工及试验、调试工作,工程计划9月29日至12月16日分四阶段停电改造,历时79天。

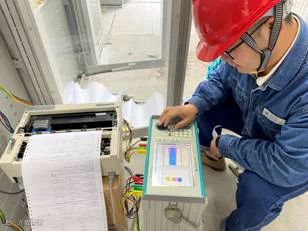

为了缩短停电时间,降低停电期间的电网风险,陕送公司项目部、调试中心多次与省检公司对接,完成方案修改五十多版,确定了在停电前完成新保护小室修建、新装二次设备调试及信息对点、“国产芯”保护安装调试等工作。
在变电施工分公司强有力的领导下,施工、调试上下齐心,坚持“计划不调、任务不减、目标不变”总目标,提出创造性措施安排施工、调试重心,将不受停电计划影响的工作往前干、往完干,尽力减少停电期间工作,保证本次改造工程顺利有序实施。
