【使命必达】变电二公司:曹州1000千伏变电站主变扩建工程第一阶段顺利投运

【使命必达】变电二公司:曹州1000千伏变电站主变扩建工程第一阶段顺利投运 山东送变电公司
2026-03-31
2

3月29日,500千伏5043开关并串成功,标志着由变电二公司承建的曹州1000千伏变电站主变扩建工程第一阶段顺利投运。

曹州1000千伏特高压变电站位于鲁西南菏泽地区,是我国北部、西北部电源电力经特高压电网输送至华东地区的重要支撑点,也是山东交流特高压扩大环网的重要组成部分。本期扩建一组3000兆伏安主变,在现有供电能力的基础上扩容一倍。工程的建设对提高电网供电能力、缓解地区用电紧张状况、提升电网安全稳定水平等方面具有重要意义。5043开关顺利并串标志着主变中压侧配电装置施工完成,同时也标志着工程建设通过了第一阶段的考验。

一次集公司合力的成功试炼

曹州站500千伏母线3月16日至3月29日停电,正值曹州站建设高峰期,同时也是电网春检繁忙期。公司对本工程工作高度重视,公司领导、部门多次到曹州站勘察现场、分析计划、落实安全措施、协调资源,有力促进了各项工作的有序开展。5043开关扩建期间,不停电区域的土建施工和电气安装工作同步紧张推进,五个班组、五个作业面同步开展,涉及三级风险作业4项。面对“工期紧迫、环境复杂、近电作业、资源调配”四大挑战,参建人员坚持高标准管理、高质量施工,科学制定节点计划,合理统筹人员安排,时刻严格把控作业安全及工程质量两道关卡。历经13天的攻坚,在3月28日提前交付生产运行,为29日送电做好了充分准备。本次停送电工作,是一次集公司合力的成功试炼。

一次施工工艺及安全管控的阶段提升

曹州站500千伏组合电器为从上向下斜拉母线、刀闸、CT、断路器垂直多层布置结构,相对于平行结构,扩建安装更为困难。为了将前期设备拆解范围降到最低、减少设备质量隐患、缩短安装工期,项目部优化了安装工艺,采用了从下向上倒装工艺。通过停电前多次现场勘察,项目部设计加工了设备支撑工装,克服了悬挂对接上层设备持力不足和吊装障碍两个难点。

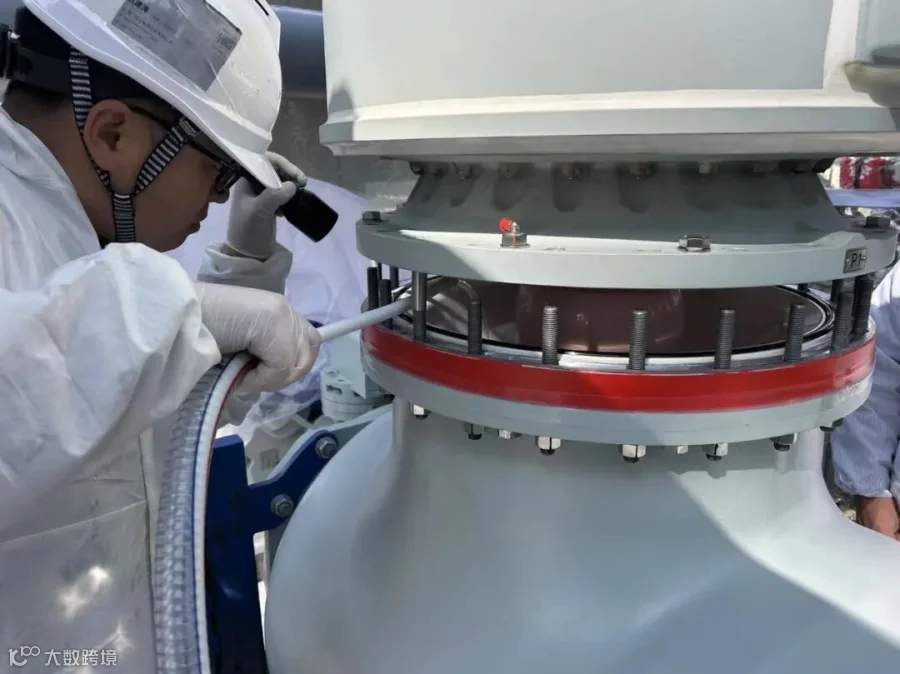

在一次专业施工中,充气设备解体检修“停工待检卡”得到有效应用,通过班组级、管理级双层管控,从流程上杜绝了“压力气室拆解伤人”等高风险因素。在二次专业施工中,项目部吸收和借鉴了多个以往工程的管理经验,采用新上设备施工、运行设备施工、带电系统接入调试分阶段管控;落实班组监护、项目管理监护及运维检修人员监护、到位人员监护的分级管控模式,管控措施精准到端子排,全面防控电网风险。

一次党员先锋带头的前线战役

坚持党建引领,坚持党员带头。主网停电计划,尤其是特高压的停电计划,对区域性电网的检修计划有着牵一发动全身的影响。工程现场积极开展“区、岗、队”建设,严管理、亮身份、常督促、细考评、树典型,推动党员在现场更好发挥先锋模范作用。管理人员、党员朱思峰,深刻落实“安全第一、唯一第一”安全价值观,认真参与现场勘察、提出方案风险点、审核作业计划,严控“近电作业、高空坠落”等较大风险点,严查“安全工器具、超范围作业”等典型违章,被称为现场安全的“黑脸包公”。一次班班长、党员王洪泉,带头不违章,带头扛重担,凭借自身丰富经验和责任担当,克服各种不利因素的影响,以辛苦付出练就技术自信,在规定的时间完成组织交代的任务。自开工以来,两次特高压停电计划均刚性执行,争做让组织放心的电网建设从业者。

下一步,全体参建人员将全面坚持“高严细实、稳精优先”工作方法,持续发挥“四种力量”,完成好该扩建工程后续施工任务,为工程安全优质高效完成各项目标任务奠定坚实基础。(钟灿)
