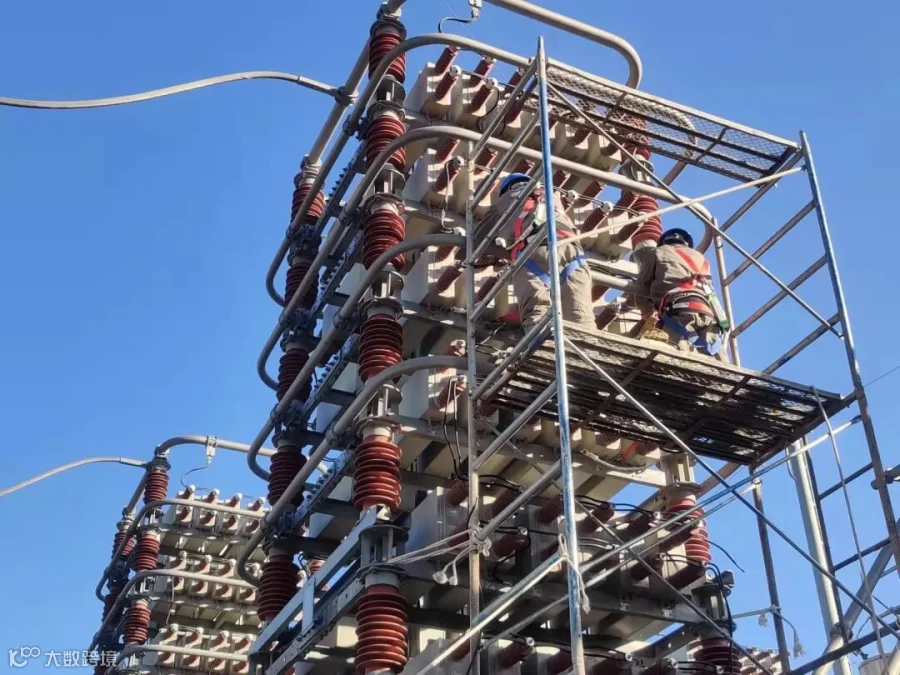

11月11日,是2021年度宝鸡±500千伏年检工作开展的第五天。在第二大组交流滤波器场内,滤波器电容器塔更换连接线、防鸟罩的工作正在如火如荼地进行,目前换线工程进度已经完成了80%。

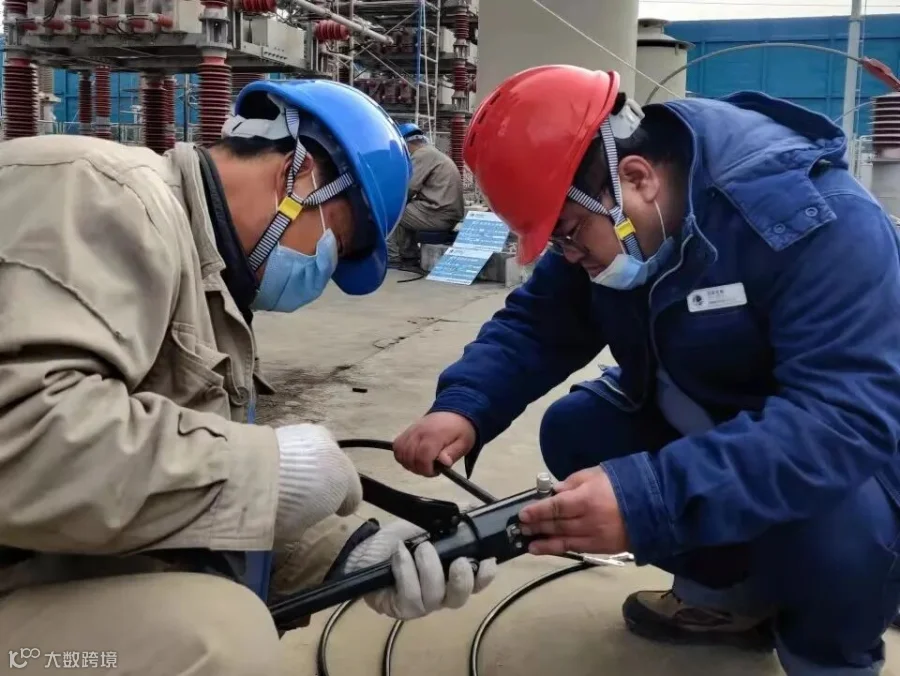

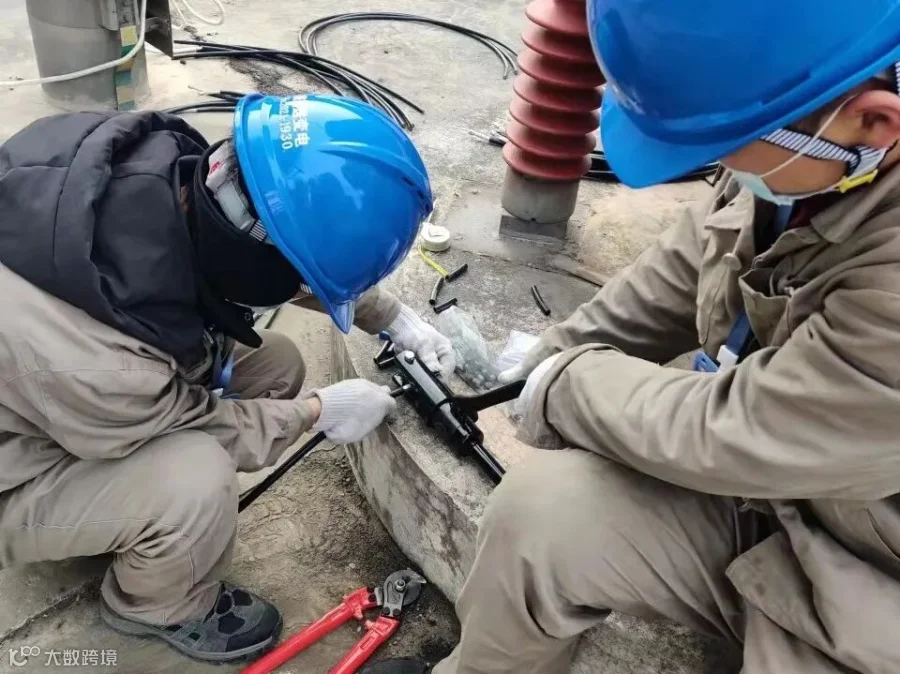

第二大组交流滤波器电容器塔连接线及防鸟帽的更换工作作为本次年检的重点工作之一。在年检开始之前,负责此次换线工作的电缆班对施工方案进行多次审核修订,对所有施工人员反复交底。面对停电检修时间紧、未知因素多、高空作业安全风险管控的困难与挑战,电缆班班长张元杰说:“今年技术方面变化很多,不仅改变了引线的压接方式,在力矩方面也有了新的调整。幸好公司10月底组织电缆班员工去西容厂进行了专业培训,充分掌握换线工作的技术知识难点,解决了技术性方面的问题。”电缆班班长张元杰说。
自11月7日年检开工后,为严控施工作业进度,张元杰每天带领40个班员,按照引线剥切、引线压接、引线拆除更换等不同工序合理分工,优化工作流程。在每天的班后会上,对任务完成情况以及工作中存在的问题进行全面总结,找准问题,及时制定措施,并安排好次日工作,完成全过程跟踪、闭环管理。“今年工作量属实不小,通过专业培训工作效率得到了进一步提升。去年60人完成的工作量,今年仅用了40多人。工作饱满且充实,就是有时候回去顾不上洗漱,倒头便睡着了。”技术员任俊臣笑着说。
目前年检工作已经进入白热化阶段,变电分公司全体参战员工的目标只有一个,那就是以责任担当、攻坚克难的工作态度,以只争朝夕、不负韶华的精神风貌,强化计划管控和施工组织,提升政治思想高度,助力宝鸡年检任务顺利完成。
【感谢变电分公司任俊臣供稿】
