甘迪尔(红庆河)变电站扩建工程完成停电切改作业

甘迪尔(红庆河)变电站扩建工程完成停电切改作业 内蒙古送变电公司
2022-06-10
2


       6月8日,经过项目部全体人员努力奋战,甘迪尔(红庆河)变扩建乌审I、II回500千伏出线间隔工程顺利完成停电切改作业,较计划提前了六个小时。

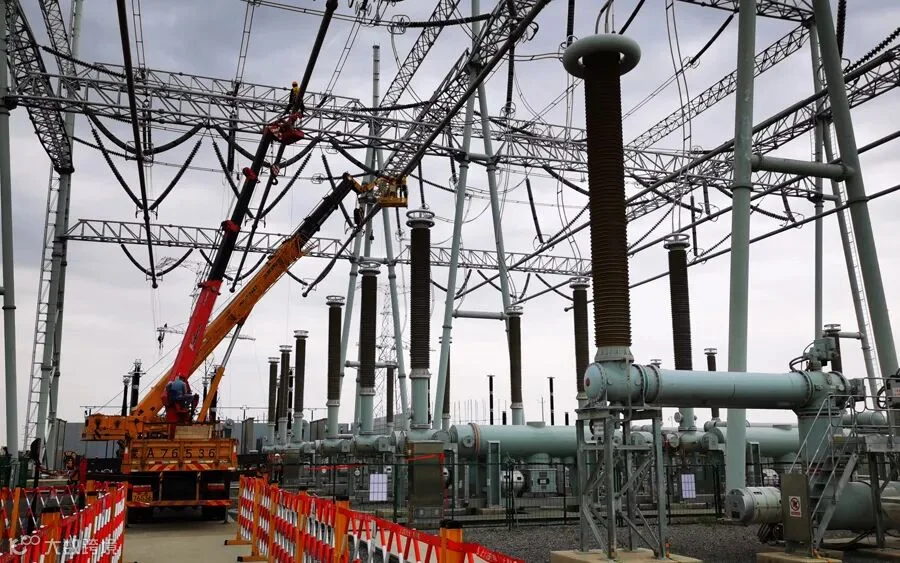

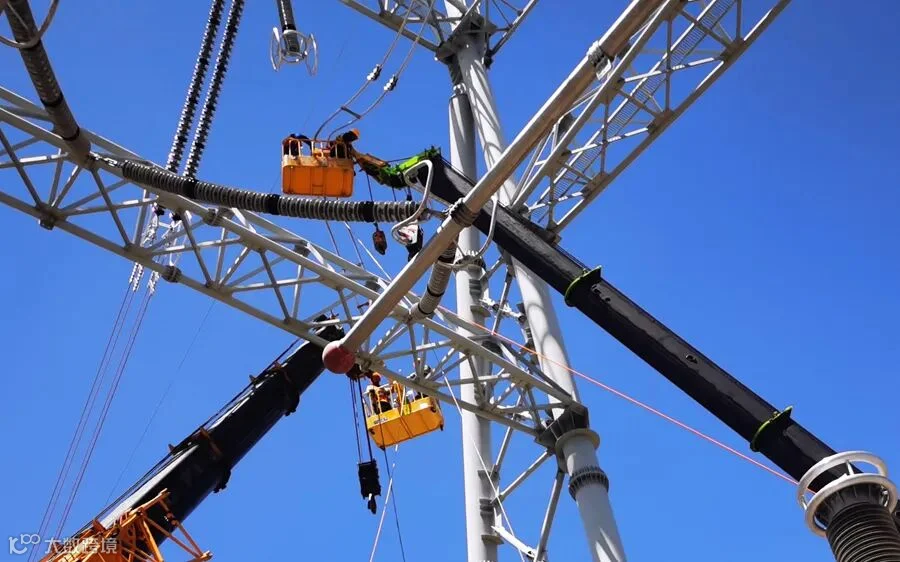

       该工程停电分两个阶段,6月3日至6月5日Ⅰ号母线停电,6月7日至6月8日2号母线停电,共持续5天。此次施工停电时间短,任务重,点多面广,危险性高,共涉及28个带电柜体的121根电缆穿入和接线工作。

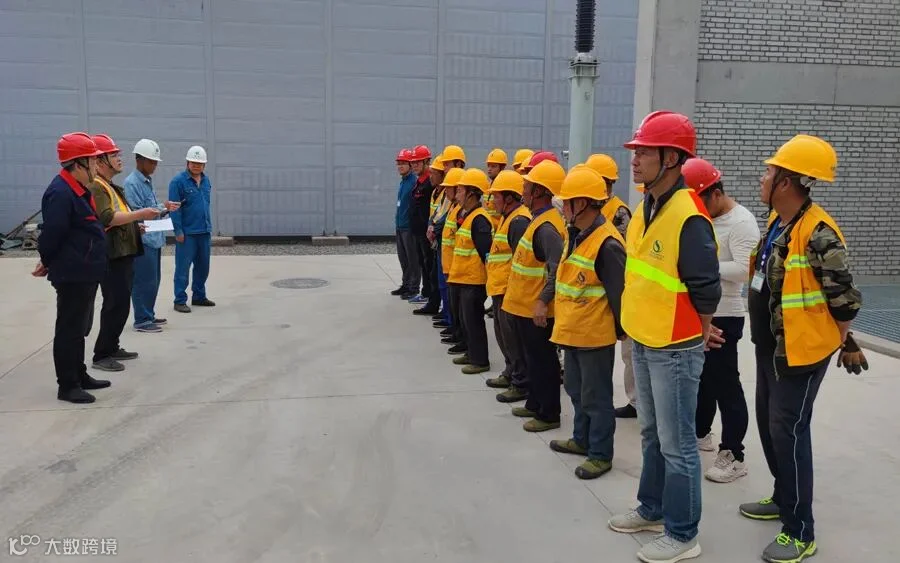

       此次施工正逢端午节节日和高考保电。为保障任务如期进行,乌审500千伏变电站工程项目部多名职工及时前往支援,为送电前的最后一次母线停电切改工作做好了充分准备。现场同时面临多个单位多个施工班组的交叉和衔接作业,任何一个环节出现问题就会严重影响后续工作。
       端午节当天,突降大雨,全体施工人员坚守雨中接着干。第一次停电时,由于特调单位的设备原因,耽误了半天的施工时间。项目部工作人员及时援助特调单位恢复引线,一直加班到晚上十点半才完成任务。
       在五天紧张有序的作业期间,全体施工人员紧盯安全,严把质量,确保进度,体现了送变电人团结协作、善打硬仗的铁军精神,为乌审500千伏变电站工程投运奠定了坚实基础。
