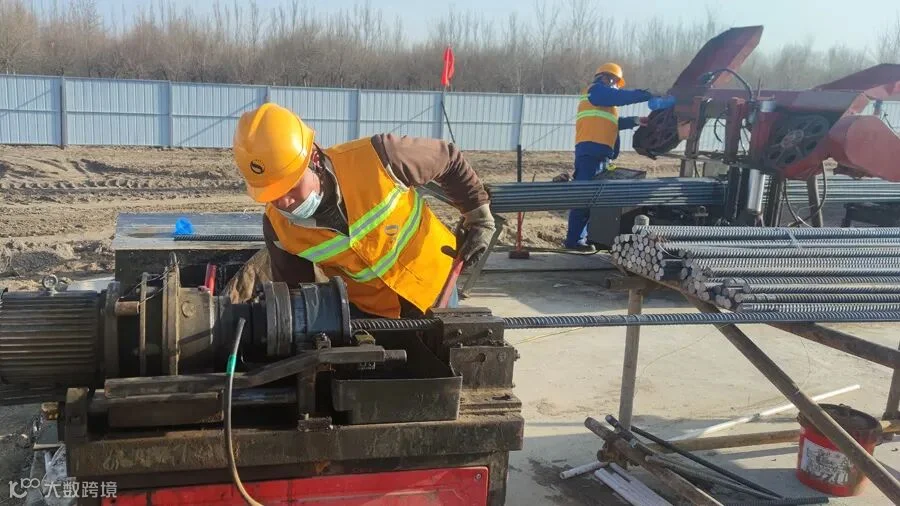

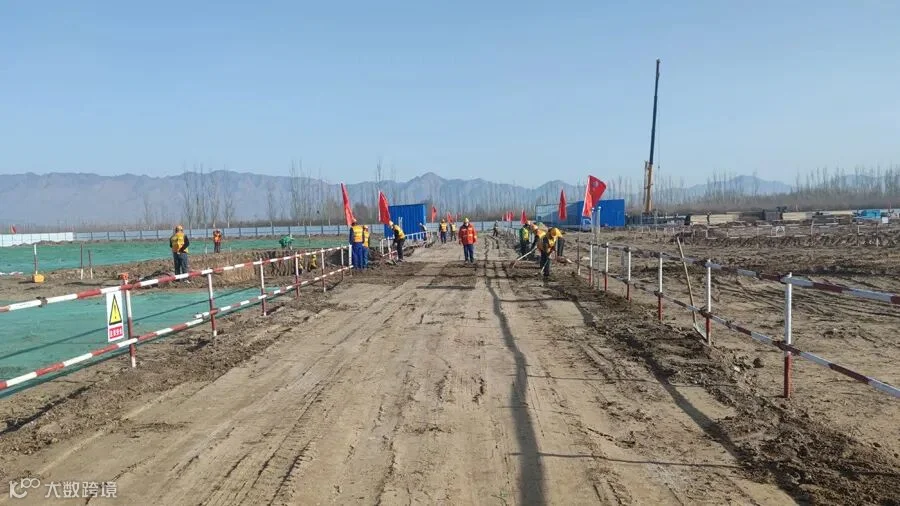

4月6日,由变电第一工程处承建包头英华500千伏变电站工程顺利完成主控楼基础施工。截至目前,该工程已完成主控楼基础浇筑、车库及警卫室、500千伏保护小室、综合保护小室基础垫层施工等工序,围墙基础开挖240米、基础钢筋绑扎200米、底板浇筑170米。

包头英华500千伏变电站工程是自治区重点招商引资项目的配套电网工程,被列入国家能源局电网主网架规划。本期建设1200兆伏安主变2台、500千伏出线2回、220千伏出线8回。工程建设对于优化包头电网结构、提高供电可靠性具有重要意义。

自3月15日开工以来,项目部全体成员积极配合地区防疫政策主动隔离、主动报备,克服人员机具调动困难、村民阻拦、图纸交付滞后等诸多不利因素,严格实行标准化建设和精益化管理,全面实现了安全、文明、绿色施工。下一步,项目部将有序推进各项工作,为工程顺利交付打下坚实基础。
