人间最美四月天。4月22日,由陕西送变电公司施工的元墩(杨家山)330千伏开关站扩建项目顺利完成110千伏区域及主变构架吊装,这是项目全体人员共同努力,克服疫情严密防控的困扰,在当前严峻形势下特殊时期的自我突破。
元墩(杨家山)330千伏开关站位于汉中勉县,本次扩建主要内容在原开关站内预留场地新增2台容量为360 兆伏安主变压器(#1、#2主变压器)及各侧主变出线间隔,110千伏出线12回,35千伏并联电容2×2×30兆乏。

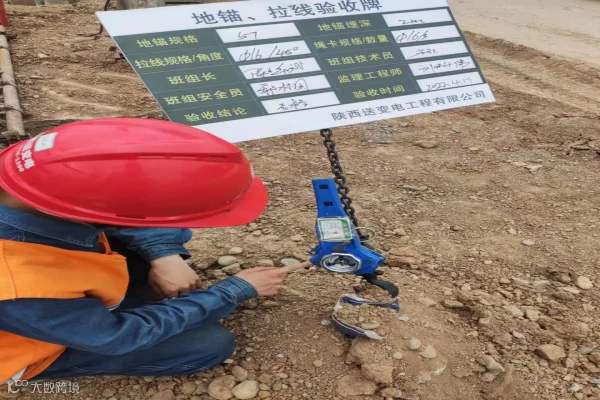

疫情的特殊情况给项目建设造成极大不便,项目在严格执行公司防控要求的同时不等不靠,积极筹划,决心在坚定信心的同时接受挑战,突破自我。在施工过程中与业主、监理等单位同心合力,及时沟通协调,仔细编制专项施工方案,严格执行“三算四验五禁止”要求,根据现场实际情况,因地制宜,对吊车站位选择、地锚、拉线、吊带等进行严格的计算。

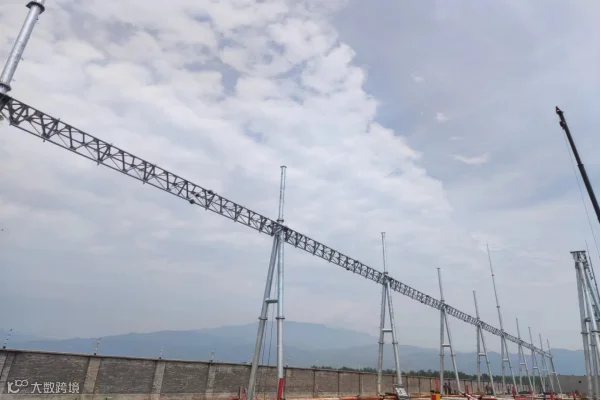

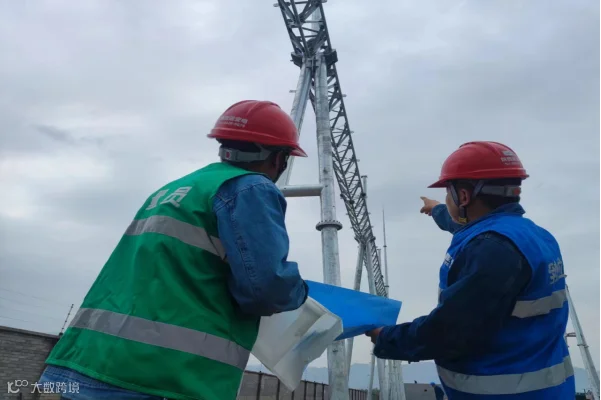

从19日开始,按预定计划实施作业工序,班前会进行了交底,对高空作业人员进行状态检查、血压测量,并对工器具、吊车进行了再次检查确认,确保吊装作业安全。本次吊装110千伏配电装置区构架共计28吊,16支柱腿、12榀钢梁,主变区构架共计8吊,5支柱腿、3榀钢梁。原计划4月23日完成,在经过项目全体人员的不懈努力下,节奏紧凑顺畅,提前一天半,于22日中午全部完成。
此次吊装项目严格实施标准化作业‘五步法’,既避免了作业过程中的隐患风险,也极大程度保证构架吊装的连续性,有效提高整体构架结构的稳定性。
【感谢土建分公司姚军供稿】
