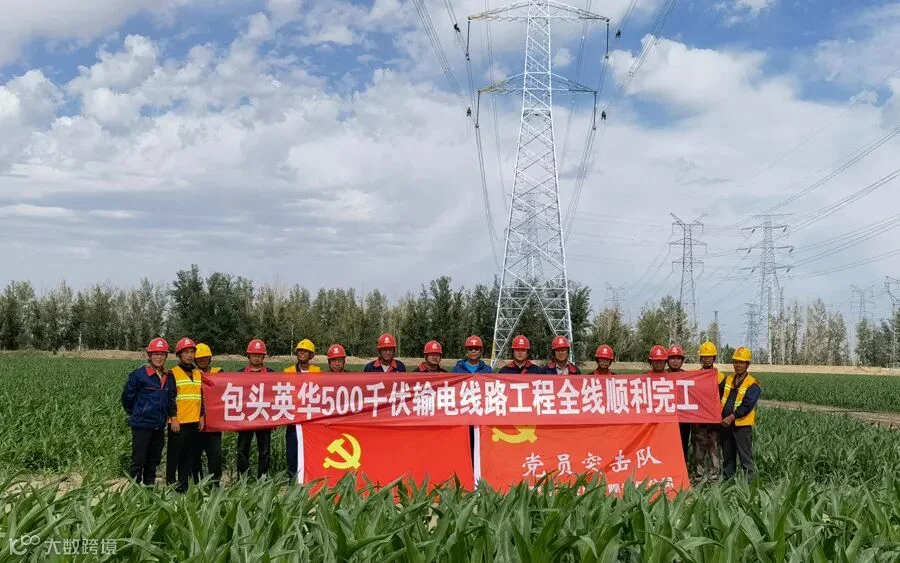

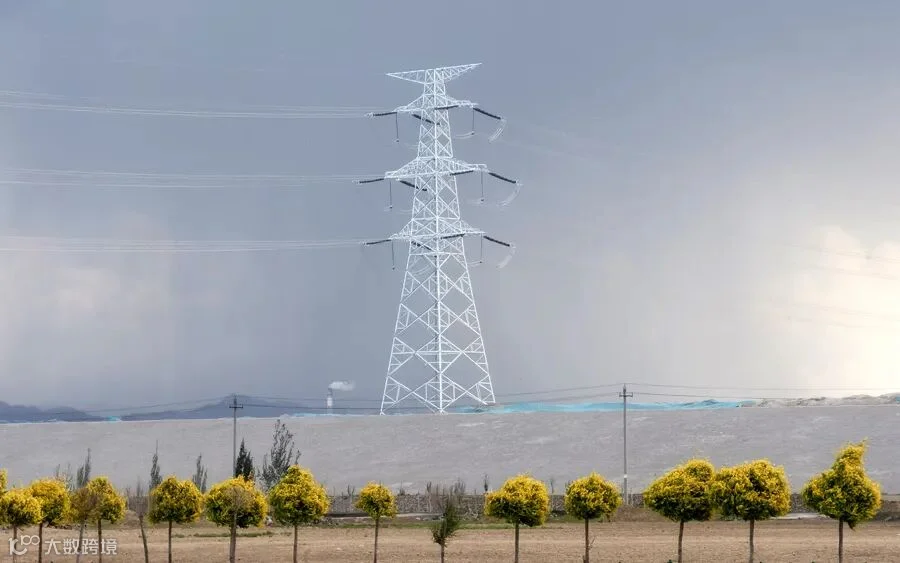

包头英华线路工程500千伏线路部分提前贯通

包头英华线路工程500千伏线路部分提前贯通 内蒙古送变电公司
2022-06-15
2


       6月15日15时16分,历经94天艰苦鏖战,由送电第一工程处承建的包头英华线路工程500千伏线路部分提前贯通并具备送电条件。
      英华线路工程包括梅力更变至英华变双回500千伏线路工程、英华变至通威二期变220千伏线路工程两部分。前者长度17.79公里,新建铁塔48基,其中直线塔30基、耐张塔18基;后者长度6.86公里,新建铁塔32基,其中直线塔20基、耐张塔12基,同塔双回路设计。线路途经包头市九原区和巴彦淖尔市乌拉特前旗境内。工程于2022年3月14日开工,计划2022年6月30日竣工,总工期109天。
      自开工以来,面对工期紧、任务重、难度大的三重压力,送电第一工程处配强一线管理人员、配足全线工器具、加大施工力量投入,以“日管控、日汇报、三天召开一次现场碰头会”的模式加强工程安全管理。项目部锚定计划工期目标,积极克服疫情期间人员机具调动不便、青赔工作阻力大、单基铁塔吨位重、跨越施工难度大和耕地灌溉、盐碱地形导致的机械设备、材料进场难及大风、雨天影响等诸多困难,以务期必成的决心全面掀起工程建设高潮。
      施工期间,项目部多措并举抢进度、抓质量、保安全,加班加点与时间赛跑,工期节点有力有序推进。3月14日首基试点浇筑,5月12日基础施工全部完成;4月22日首基杆塔组立,5月29日杆塔组立全部完成;5月14日首个架线区段成功出线,6月15日500千伏线路部分架线施工全部完成。架线施工期间,500千伏线路先后跨越220千伏11条、110千伏4条。220千伏线路成功跨越甘泉铁路。目前,220千伏线路架线完成6.275公里,仅剩T13-T16区段定于6月17日开始架线施工并跨越包兰电气化铁路,计划6月19日实现全线贯通。工程的安全、质量、进度、文明施工等方面均得到了业主和监理单位的好评。
       工程整体竣工后,对于提高地区供电能力和供电可靠性、提高内蒙古电网主网整体安全运行水平、推动包头地区经济发展具有重要意义。
