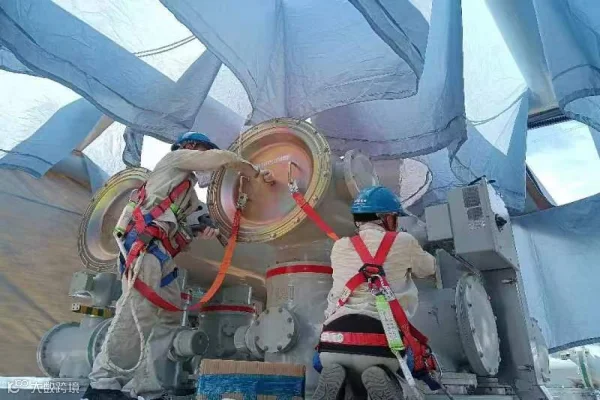

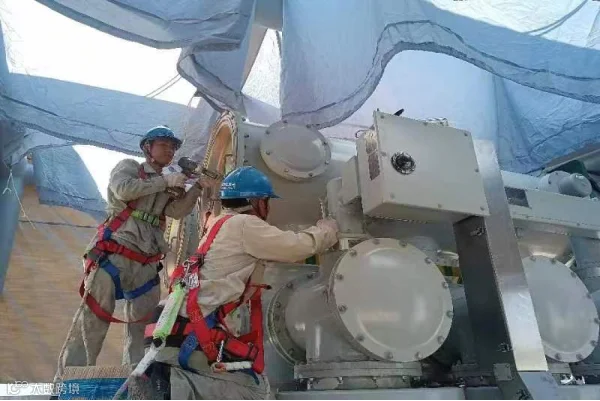

6月20日,咸阳西330千伏输变电工程(变电工程)现场各项建设工作正在稳步有序向前推进。目前主变压器及无功补偿装置安装已全部完成;电缆支架安装工作顺利结束;电容器组本体安装完成85%,现场正在紧锣密鼓的进行330千伏设备区、110千伏设备区HGIS设备安装及电缆敷设工作。
工程自2022年3月21日开工以来,公司多措并举强化现场安全管理。各部门之间相互配合,做到技术人员与施工班组无缝对接,对关键施工环节派驻安监部专责全程监督。科学倒排工期计划,合理调整作息时间,确保工程施工建设稳步推进。现场人员牢固树立“安全重于泰山”“质量就是生命”的工作理念,认真落实“十不干”“十条禁令”等要求,确保安全质量管理和施工进度齐头并进。
为确保施工过程中的安全、质量、进度等各项目标全面实现,班长王海龙,现场负责人陈文熠一方面紧盯现场管理,作业现场实行分片管理,增加现场检查和巡查频次,规避习惯性、重复性等违章情况的发生;另一方面与各工种负责人,每天召开碰头会,总结当天工作情况,梳理次日任务,及时解决消化现场疑难问题。“一定要把各项安全管理措施严格落实到位,在工程进度时刻保持可控、在控的状态下,优质安全高效地完成工程建设任务。”王海龙说。
咸阳西330千伏输变电工程预计9月份完成全部设备安装并带电运行。该工程投运后,将满足咸阳西部地区及周边电网负荷日益增长的需求,进一步提高该地区330千伏电网供电能力,保障周边区域可靠供电,优化陕西区域330千伏电网布局。
【感谢变电分公司孙佳供稿】
