导读:杨伙盘电厂750千伏送出工程连续封网作业的那一天

晓安

冬月十五

- 杨伙盘电厂750千伏送出工程连续封网作业的那一天-

12月8日,陕北黄土高原上,神朔铁路旁,破晓的气温零下十九度。

陕西送变电工程有限公司特殊跨越班班长张晓安和兄弟们从驻地赶到施工现场,今明两天,他要带领大家完成3处架线施工跨越安全网的架设。时间紧迫,前所未有。

这是榆能杨伙盘煤电一体化电厂750千伏送出工程架线施工的冲刺阶段。该工程是陕北~湖北±800千伏特高压直流输电工程电能外送的配套电厂750千伏送出工程之一。建成后对陕北地区乡村振兴、经济发展,以及中部地区电力供给、污染防治具有重要意义。

工程意义重大,面对酷寒低温、作业风险、疫情风险,国网陕西省电力有限公司高度关注,组织相关单位成立攻坚专班。陕西送变电公司参与施工的输电第一分公司和机具设备分公司现场联合成立党员突击队,在关键时刻,发挥党员先锋模范带头作用。多次被评为“优秀班组长”、“优秀共产党员”的张晓安冲锋在前。

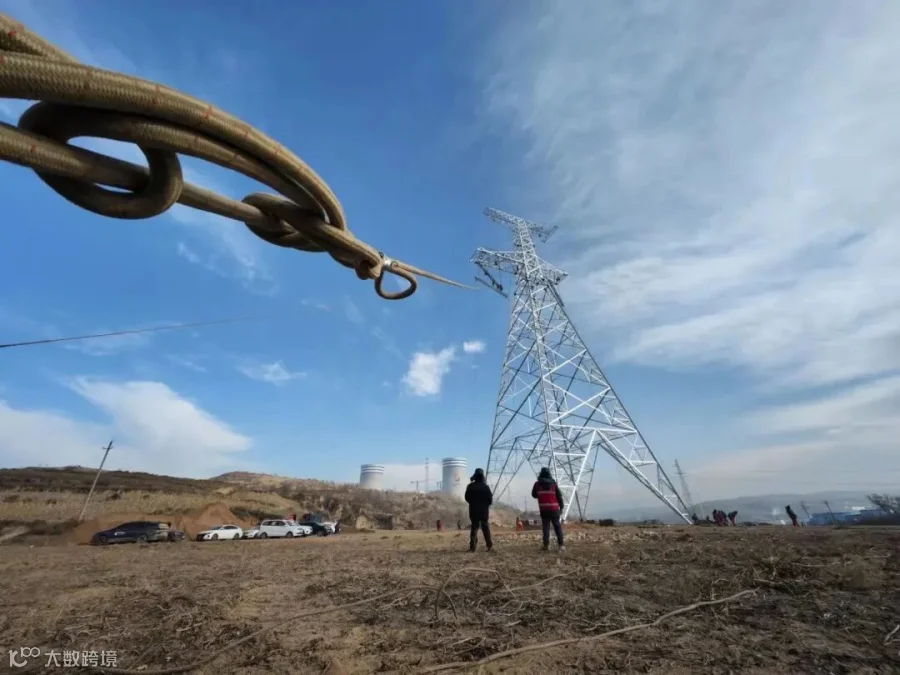

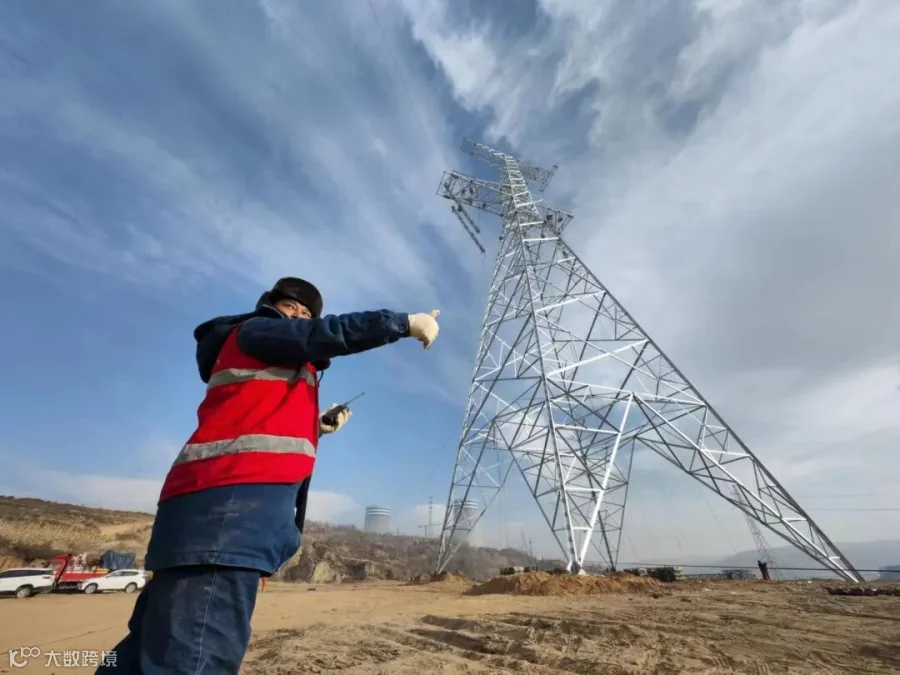

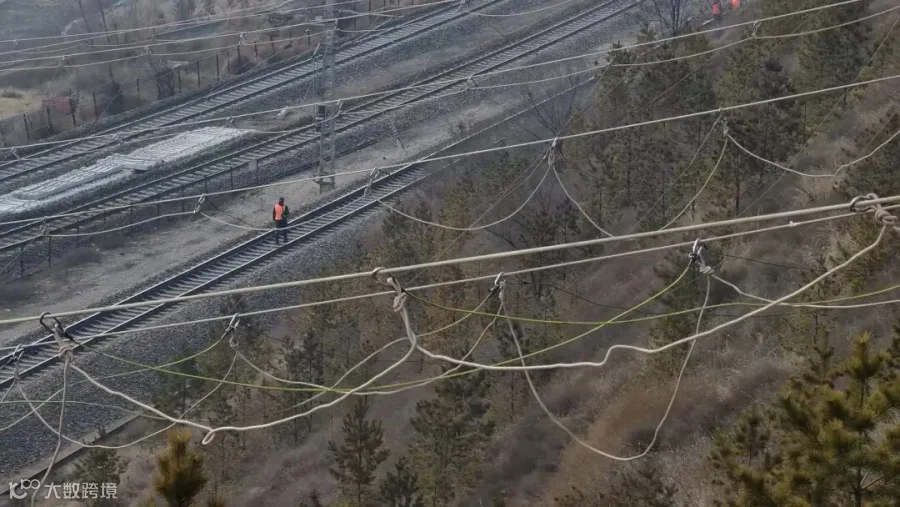

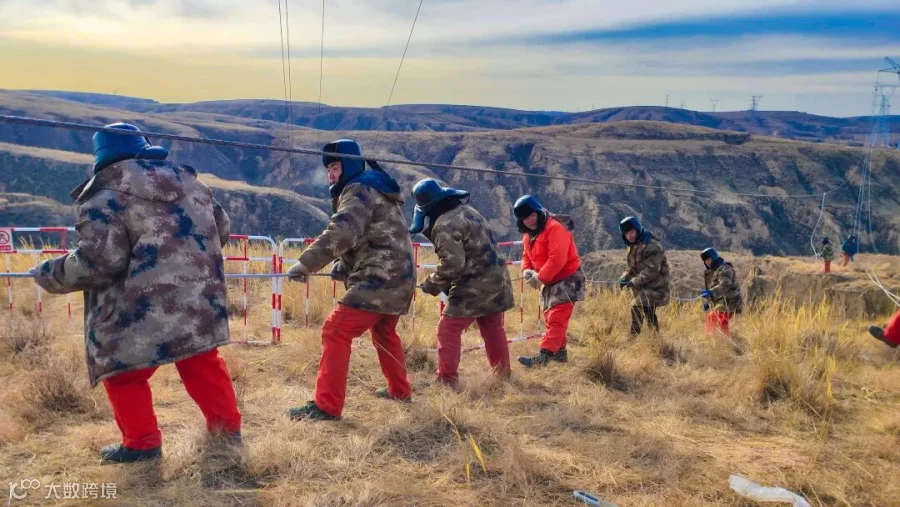

“两天,三张网,兄弟们咱们得抓紧呀!”寒冷的空气中张晓安对施工人员重申工作量。神朔铁路旁这两场架线施工马上就要展开,三张跨越安全网这两天必须先搭设好。第一张网在3004号与神朔铁路西侧之间,跨越35千伏苏矿Ⅱ线、35千伏店南线。第二张网在神朔铁路西侧崖畔与3005号之间,跨越沟壑里的神朔铁路,第三张网在3003号-3004号之间,跨越35千伏店南线。

+

+

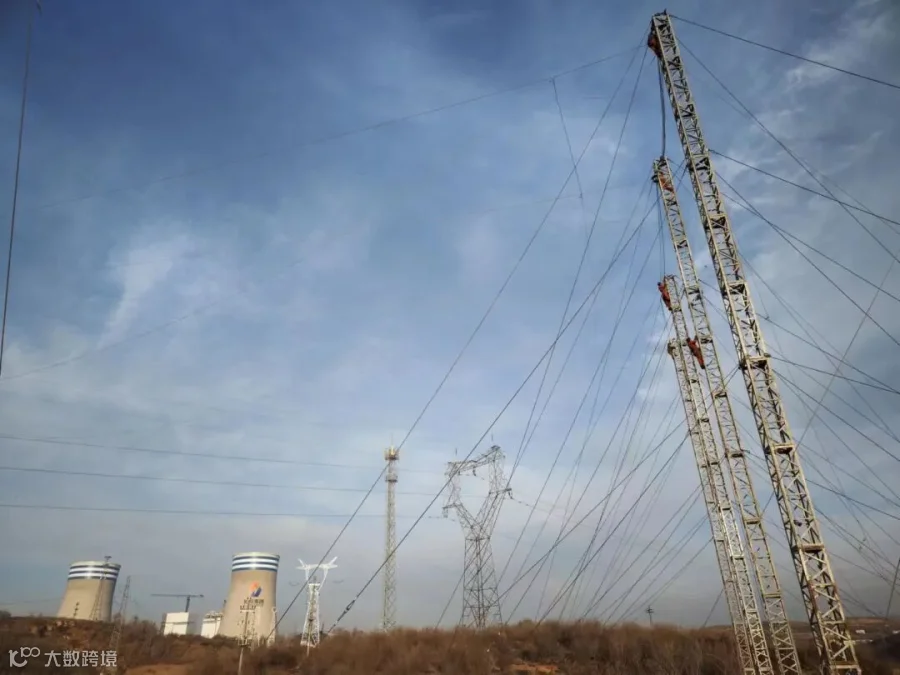

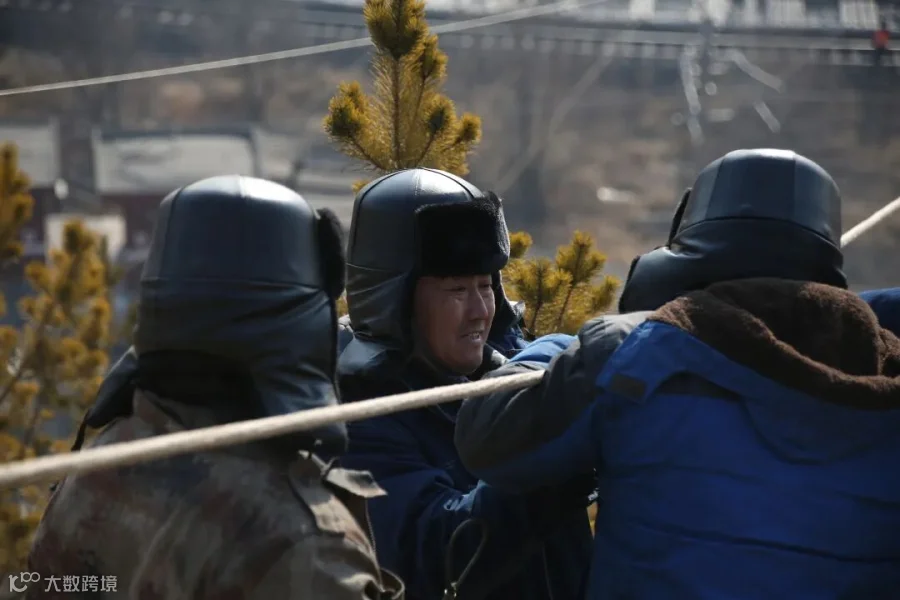

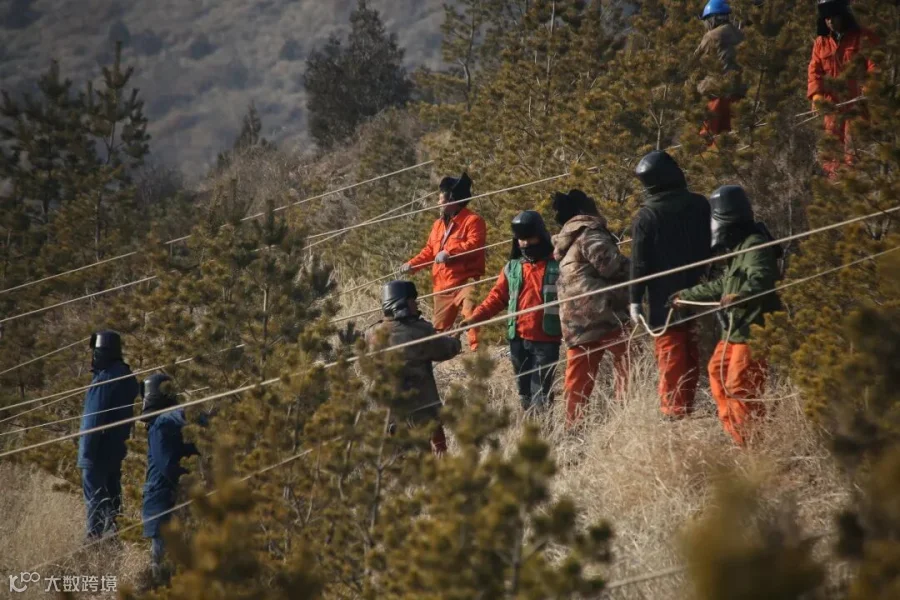

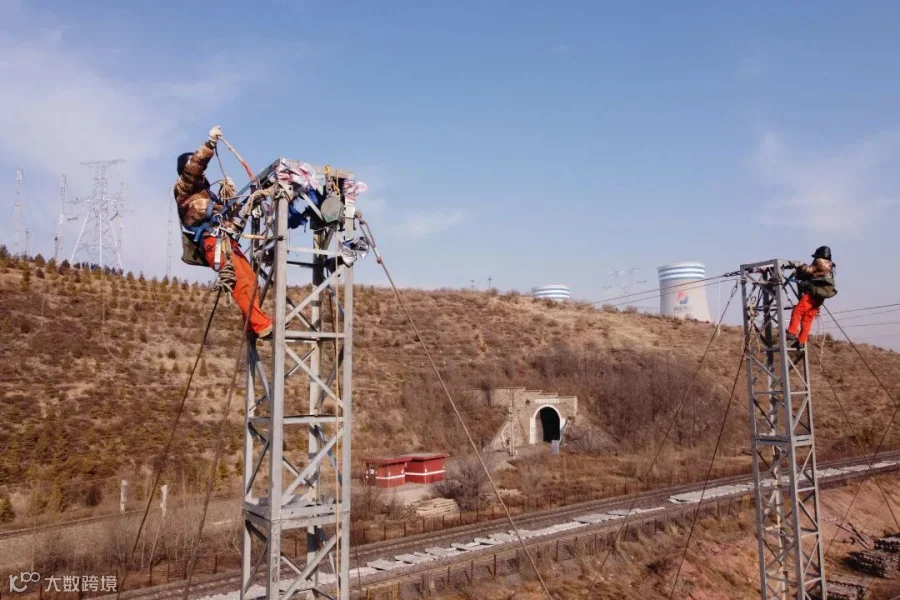

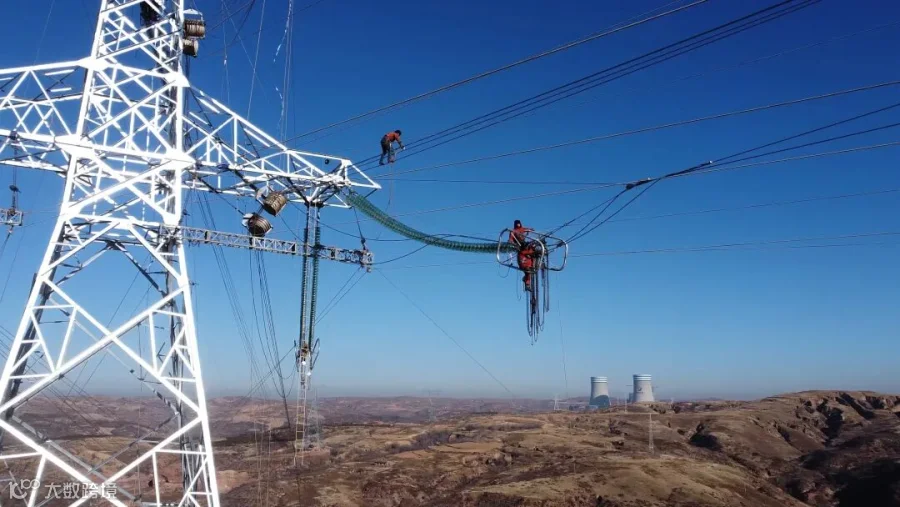

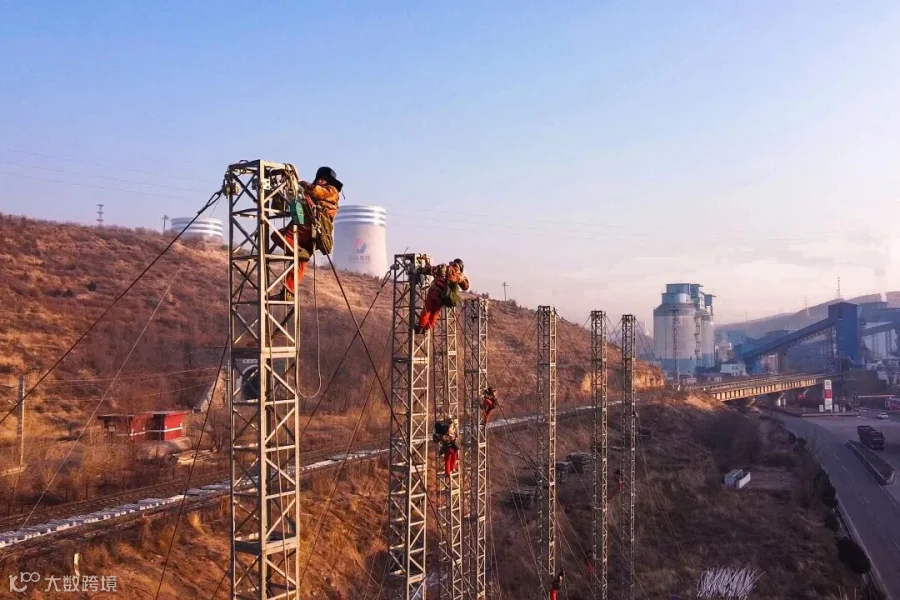

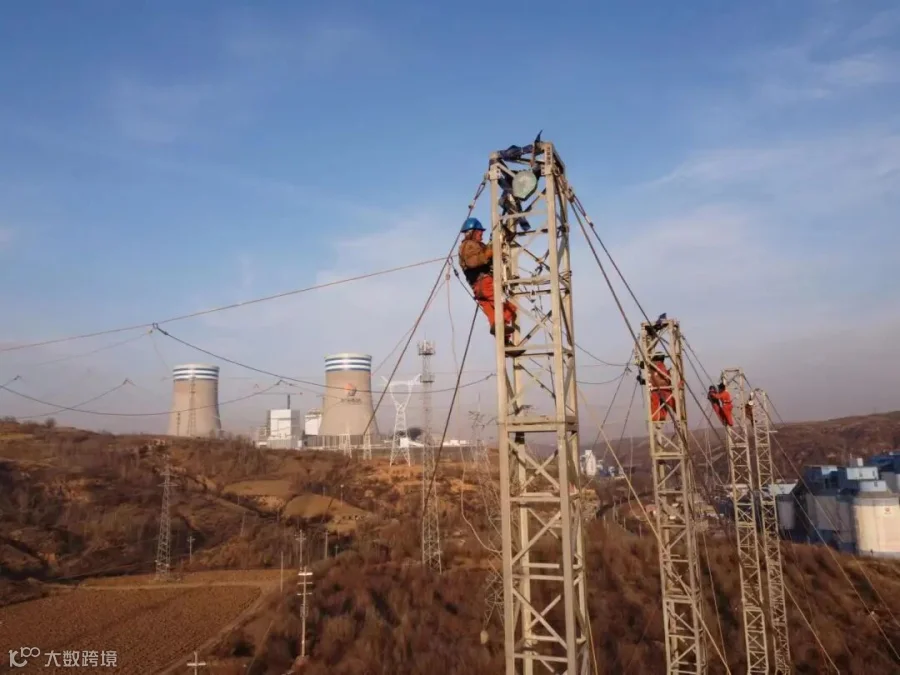

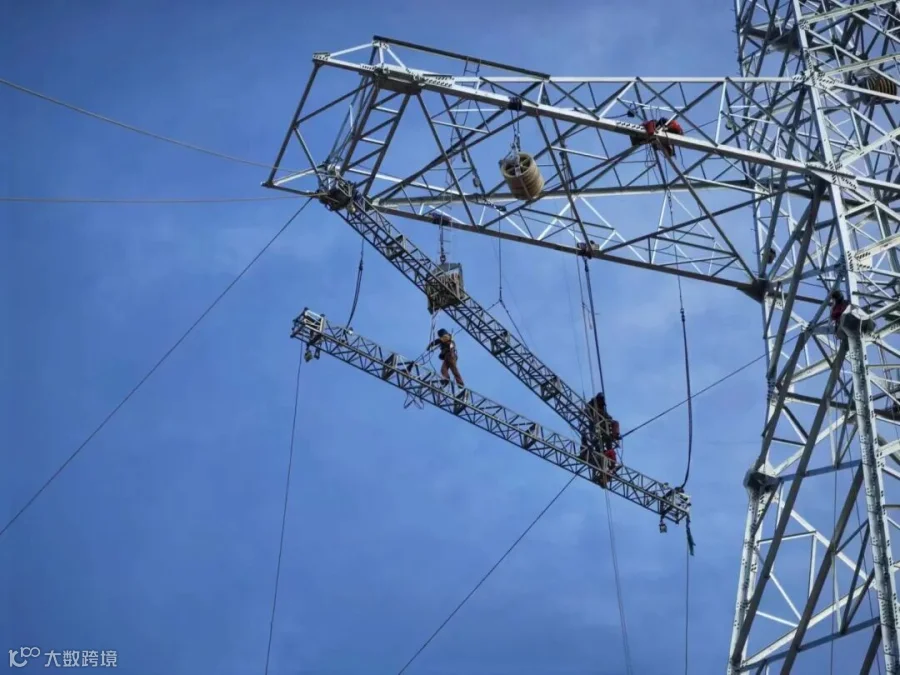

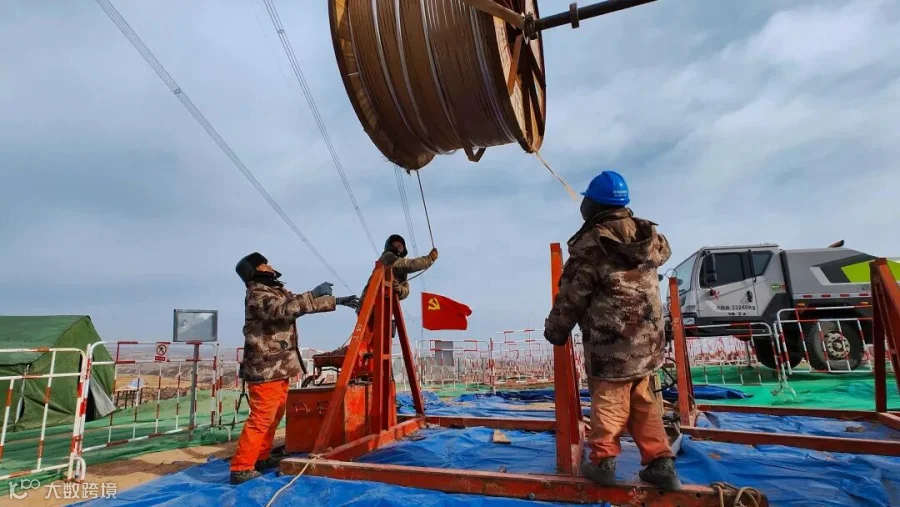

地面上寒风吹过,脸上就像刀子割。几十米高的铁塔上,是什么滋味就可想而知。坐在冰冷的钢梁上,高空人员在调整跨越网支撑横梁的位置。无人机在尘土中飞起,带着导引绳,越过被跨线路飞向对面的铁塔。一排竖立的跨越架顶上,高空人员同步释放着安全网的横隔绳。每一道工序都很繁琐,但每一步都执行得稳健有序。张晓安在几处关键作业点之间奔忙,好像根本顾不上寒风吹破了嗓子,总是急火火叮咛着大家技术的细节,喊着号子和大家一起收紧牵网的绳子。

17时不到,太阳下山,天色已黑,气温再次骤降到零下十几度。第一张网架设完毕,第三张架设了一半。大家劳累了一天正准备收工。

  +

+

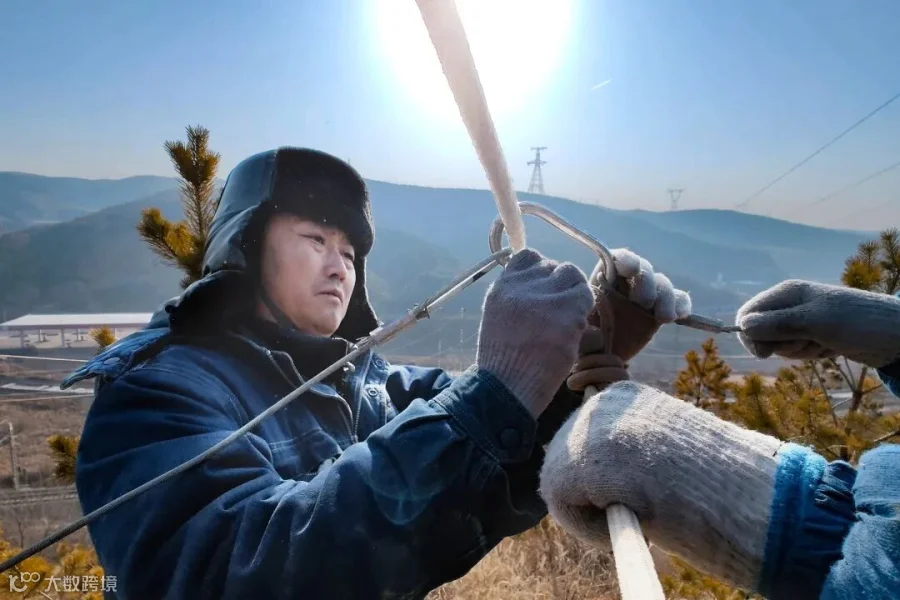

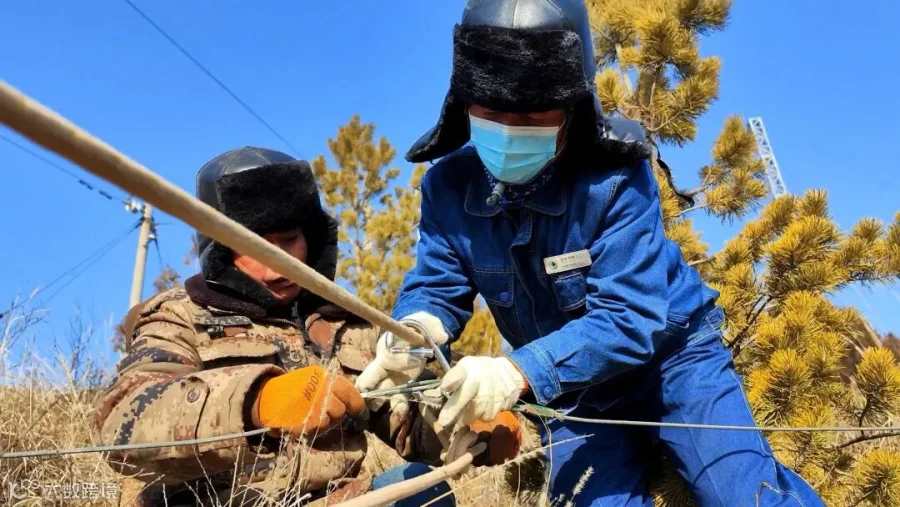

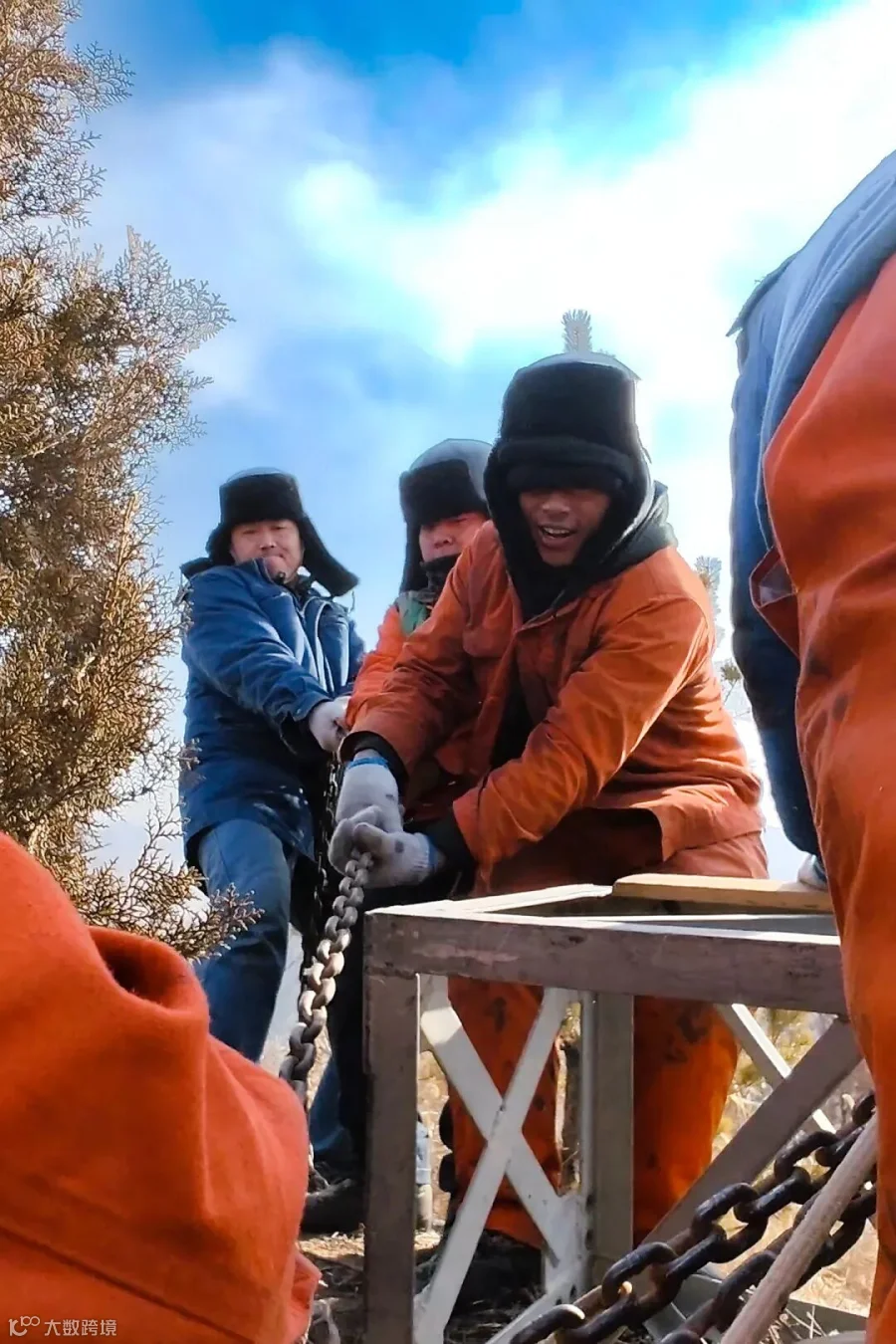

“兄弟们呀,咱把这两百米绳子准备好了再下班。”张晓安喊道。“明天跨铁路,时间有限,咱今天能提前多准备一点是一点!”说着,就跟大家一起为第二天的铁路跨越网准备绳索。

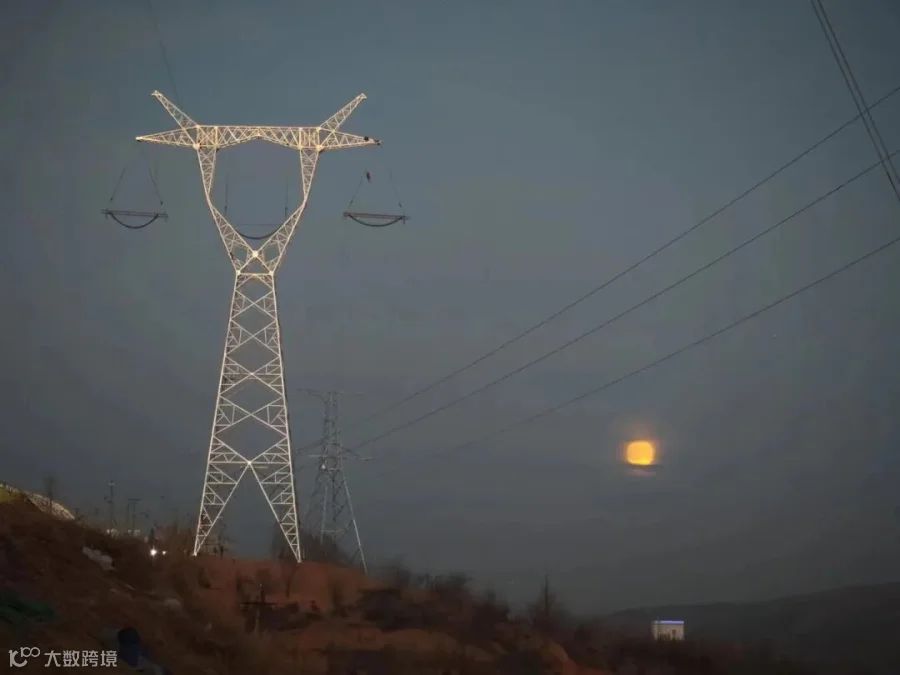

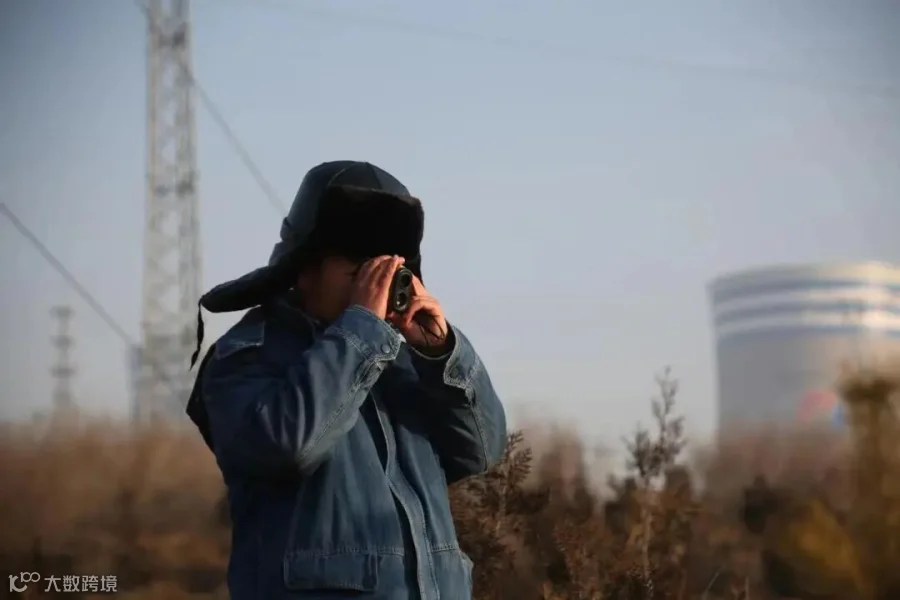

待到400个绳结全部打完,张晓安站在崖畔眺望铁路对面,身后的天边升起一轮黄润的圆月。

再看日历,正是农历冬月十五。

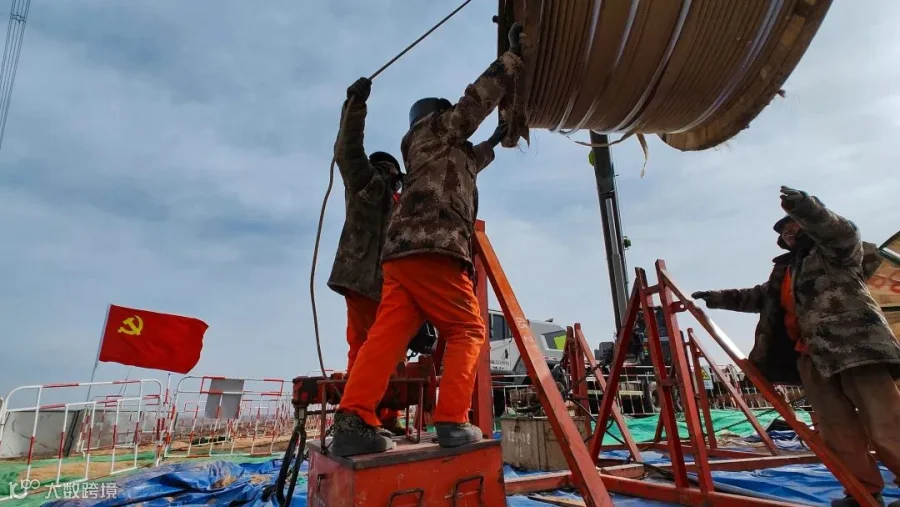

12月9日,跨越铁路封网作业在上午顺利完成,第三张网也在天黑前架设完毕。

The End

图文|高浪舟

编辑|赵家萱

微信订阅号

官方微博

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
