9月18日,330千伏西庄变综自改造工程正在紧张、有序的进行第二阶段停电工作。本阶段工作时间在9月14日至9月27日进行,在14天的时间内,负责此次建设任务的变电施工三班将陆续完成2号主变保护、测控、故障录波更换,1组开关机构大修,4组刀闸加装一键顺控,2号主变套管及母线桥绝缘化大修等工作。

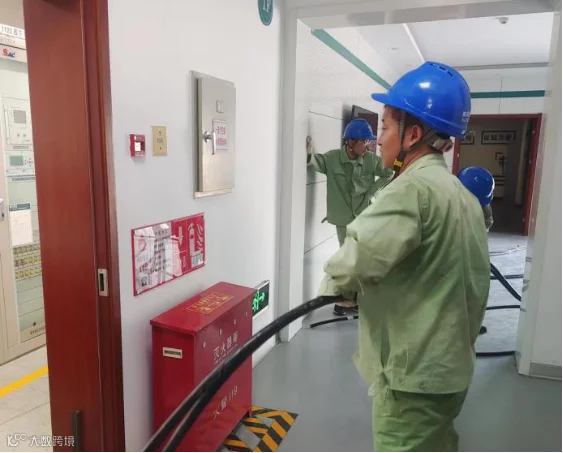

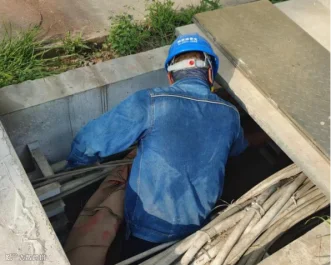

第二阶段改造工作量异常繁杂,自9月1日以来,项目负责人夏志峰、调试负责人赵琪每天根据工程进度情况,及时将次日工作计划进行优化调整,通过强化计划管控和科学施工组织,合理制定作息时间,白天正常施工,夜间合理加班,用时4天,带领仅剩的10名作业人员顺利完成保护更换工作与主变绝缘化大修两项重要工作。
由于站内2号主变停电,目前西庄变仅靠1号主变维持运行,安全管理一旦松懈,将会造成不良后果。项目部对现场安全提出“只增不降”的标准要求,严格落实各项风险点防范措施,严格执行既定工作计划及双辨识预控措施,扎实做好现场人员、工器具等全方位、全过程管控,全体人员思想同频、行动共振,确保安全防控和施工进度齐头并进。
下一步,变电分公司将从严从实抓安全,坚决守牢安全生产底线。要求各所属在建项目部坚持“十六字”工作作风,深刻领会国家电网公司104条严重违章释义,坚决杜绝各类严重违章发生,全力以赴压降重复性、习惯性违章,严把安全关,稳步推进各项秋检工作有序进行。
