近日,随着两个区段完成架线施工,由送电第一工程处承建的汗海至庆云II回500千伏线路工程一标段全面进入架线施工阶段。
该标段起于汗海500千伏变电站N1号塔,止于N109号塔。线路长度为50.136公里,铁塔共计113基。线路途经乌兰察布市商都县七台镇、小海子镇和兴和县赛乌素镇及察右前旗黄茂营乡,跨越220千伏线路3处、110千伏线路1处。工程计划于4月30日竣工。

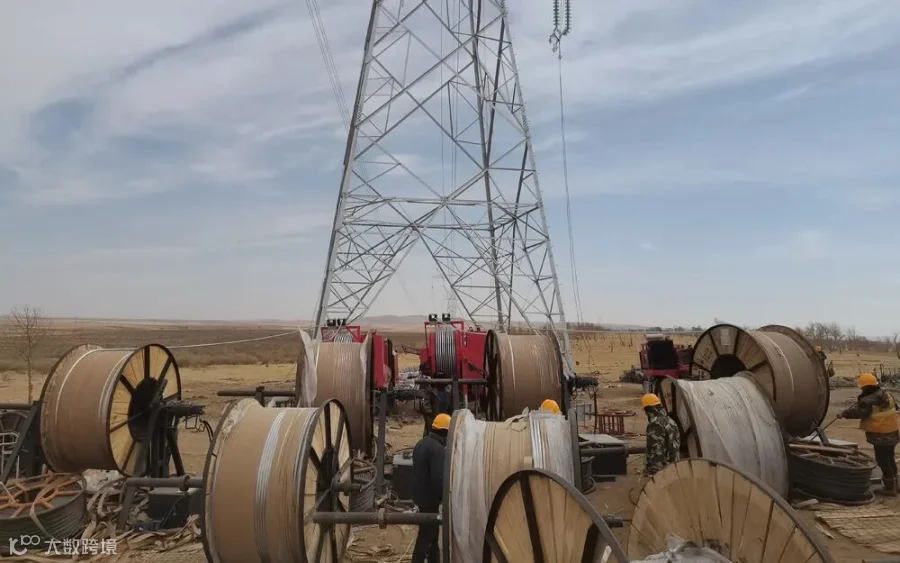

面对工期紧、任务重的严峻形势,送电第一工程处调派150余名精兵强将,协调两套牵张设备同步展开放线施工。项目部倒排工期,把施工进度由月精确到周,由周精确到日,实施挂图作战;同时根据地形、交通及跨越情况,合理划分架线区段。自2月17日复工以来,项目部坚持每日安全交底、安全巡查,在每个作业点设置专职人员,对施工进行全过程、全方位的安全质量监督,确保工程按计划推进。截至目前,基础浇筑105基,铁塔组立103基,架线23.729公里。
下一步,项目部将严格按照施工方案有序作业,加强三级及以上安全风险点的监管,抓实抓细过程控制,全力以赴跑出工程建设加速度,按期向业主交付满意工程。
