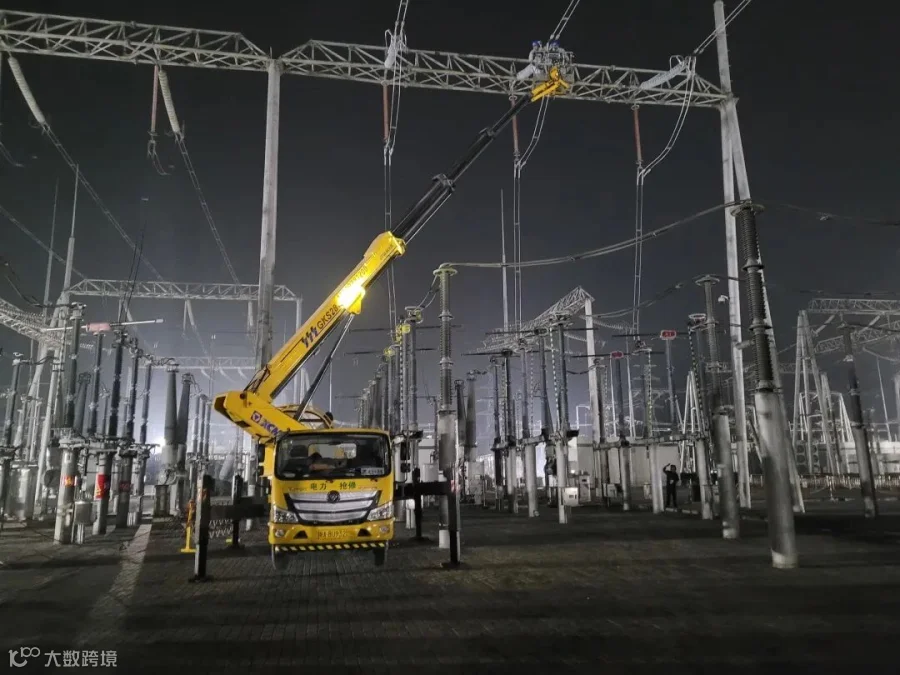

2月13日,由陕西送变电工程有限公司承建的330千伏彭王新建工程池彭Ⅰ、Ⅱ线于当日凌晨4时顺利投入运行,为关中北线电网解环工作打下了坚实的基础。

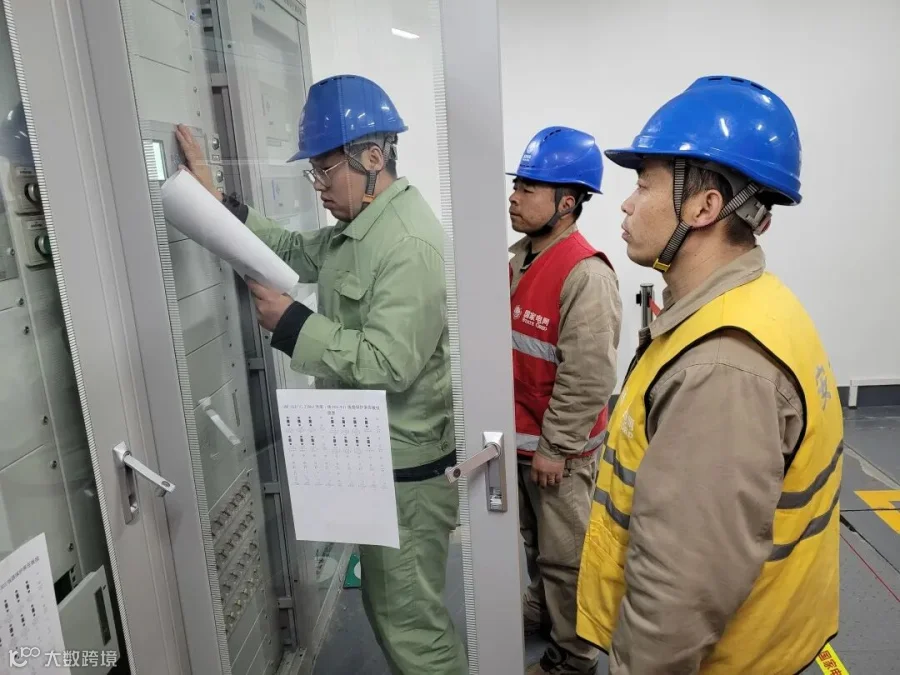

池澎I、II线作为关中北线电网的重要组成部分,该工程自2021年4月进场,历时近两年,先后完成更换3312、3310断路器及两侧刀闸,扩建3311断路器及两侧刀闸、池澎I线电压互感器、避雷器,更换3310、3312断路器辅助保护柜及测控,扩建3311断路器辅助保护柜及测控、池澎I线线路保护两套及测控等工作,同时更换池桃II线三套保护并更名为池澎II线,更换池聂线两套保护并更名为池正线。
工程位于咸阳市三原县西鉴村西侧,由于现场存在大量老旧设备需要拆除,施工环境复杂,交叉作业面广,给池澎I、II线工程带来了安全管控压力大、人员承载力不足、施工周期冗长等困难。尤其是该工程二次回路极为复杂,工作过程中安全风险大,需要进行多次检修任务。项目负责人与现场的施工、调试人员根据现场不同施工阶段,因时而变、随事而制,核对现场的实际情况,制定详细的施工节点计划并严格实施,扎实推进标准化作业,不断优化工程施工方案,同时严格执行安全管控要求,增加现场检查和巡查频次,以“一板一眼、一丝不苟、严精细实、专业专注”的工作作风,在有效的时间里全力以赴保证每项工作如期完成,多次受到省公司的表扬及咸阳供电公司、西咸供电公司的认可,为工程画上圆满的句号。
