“德义”双馨 蒙送铁军吹响项目投运集结号
内蒙古送变电公司

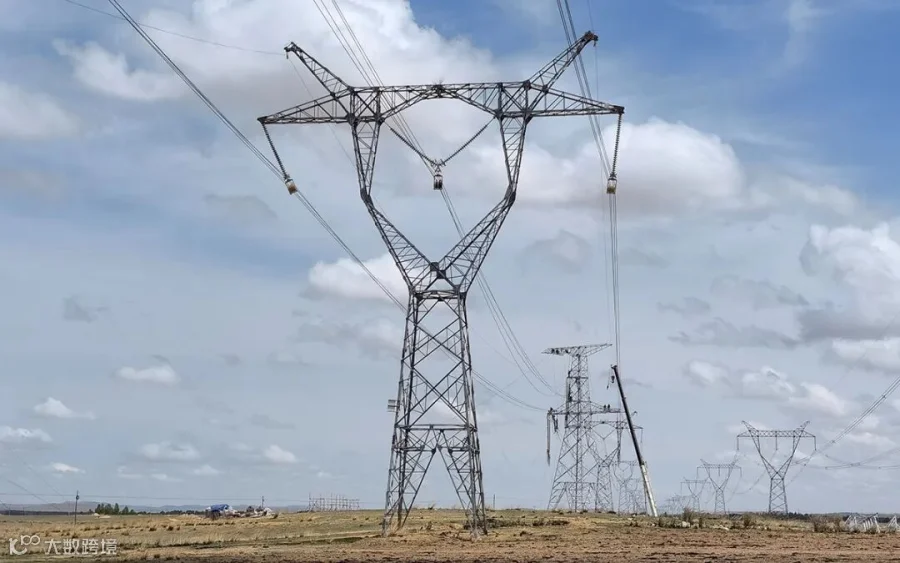

随着一场大风沙尘过后的艳阳高照,德义500千伏输变电工程展现出艺术气质与坚实品格。变电站巍然屹立,铁塔银线熠熠生辉。从一片荒凉到拔地而起,蓝天白云映衬下的崭新画卷令人不禁感慨,奉献精品后的蒙送铁军即将功成身退。奋战一线的送变电人团结协作、攻坚克难,再次以标杆形象向蒙西电网交付用户满意工程,为企业品牌注入“特别能吃苦、特别能战斗、特别能奉献”的厚重底蕴。
工程中标后,送变电公司以“揭榜挂帅”形式内部竞标,组建最强项目部,保安全提质量、促工期控成本,多管齐下探索项目管理,深入挖掘人才队伍潜能,保障多方共赢的目标圆满实现。2022年6月30日,德义500千伏变电站工程如期开工。项目部全体职工不讲条件、不畏艰辛,坚决服从上级统一指挥和实时调度,以“开局即决战、起步即冲刺”的气势,在乌兰察布市化德县城郊拉开了决战新建电网枢纽的大幕。
“揭榜挂帅工程是公司提升经营管理成效的试金石,必须在保证安全、质量、进度的基础上促进效益最大化。自变电第四工程处获得承建资格后,德义项目部全员结合各分项分部工程的预算指标、总体盈利指标,针对常规的管理手段、经验做法进行了分析改进。全过程精益管理已成共识,从人员、材料、机具三大项支出入手,做到节约为先、合理为要。待工程投运后,剩余的施工材料以及可以二次利用的项目部临时建筑材料也将充实到下一项工程建设中。”变电站项目经理段军说道。

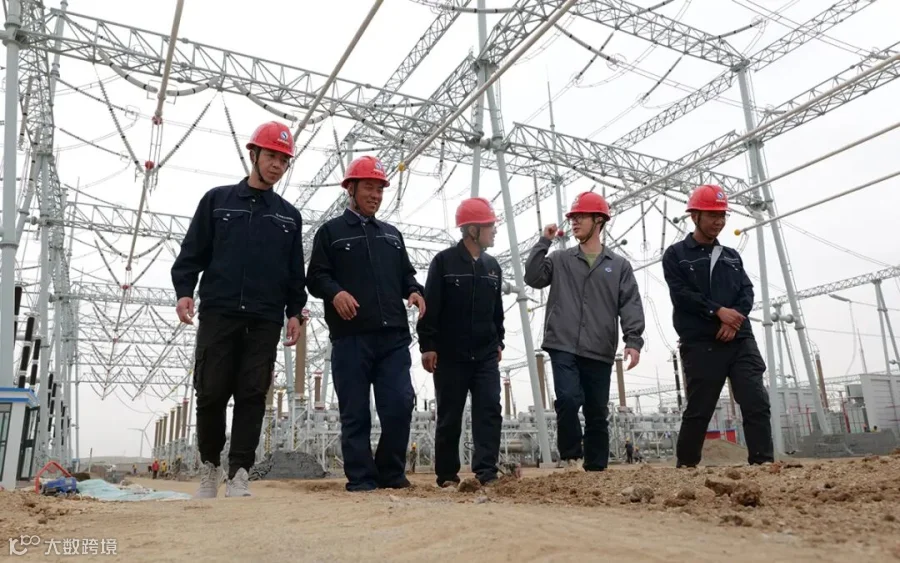

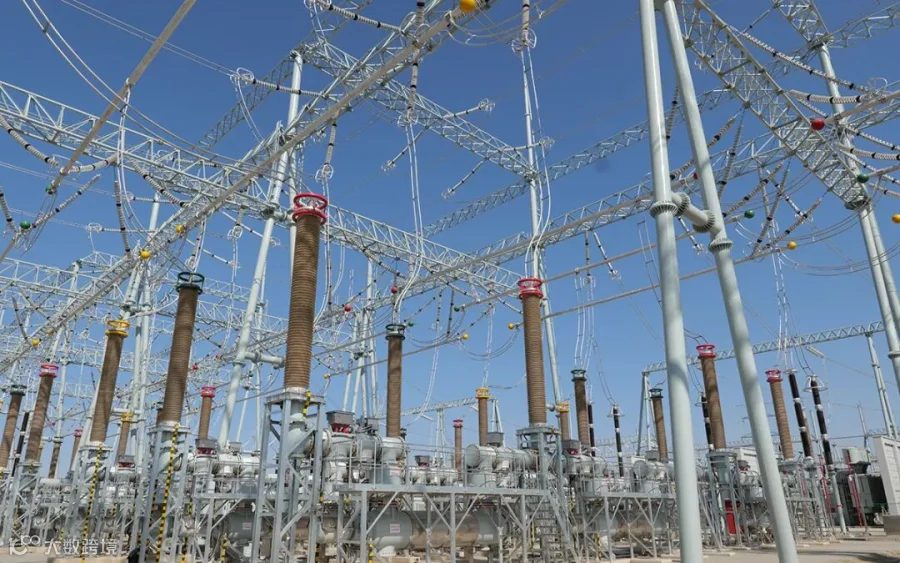

该变电站是蒙西电网第二座500千伏智能化枢纽变电站,本期新建1200兆伏安主变压器2组、500千伏出线4回、220千伏出线间隔10个。全站采用HGIS组合电器,其智能化特性对施工水平提出了更高要求。为此,项目部认真履行规划设计时争创国家优质工程的初衷,积极应用新技术、新设备、新材料,从而达到环保、节能、美观的预期效果,在实施标准工艺的同时最大程度地提升了科技含量。
据项目总工黄吉介绍,“变电站的围墙,主变、高抗防火墙均采用装配式建筑,且标准工艺应用率达到100%。按照中国施工企业管理协会发布的创优要求,现场施工须普遍运用‘建筑业十项新技术’、‘电力五新’。在此基础上,项目部基于传统施工方法改造,继续申报新的工法、专利、QC成果,以切实改善现场施工效能。其中要数站区接地网敷设的施工方法改造最为明显。在主控运维楼装修铺砖和外墙保温装饰一体板的安装过程中,项目部立足工艺质量保证,应用三维BIM技术进行预排版,得到了建设单位的高度好评。”
纵观施工历程,工期紧是最为突出的客观因素。项目部先后克服冬季施工、春节放假、疫情防控等困难赶超进度,于2023年2月迎来五百人大会战。两个月里,项目部精心安排、倒排工期,织密筑牢安全防护网,通过细化流程步骤、加强人员流动、优化工序衔接,使得高空管型母线安装、中间电气设备安装、地面基础施工齐头并进。科学统筹终于迎来胜利的欣喜时刻。5月15日,德义500千伏变电站工程第一阶段-220千伏系统及主变顺利投运。当前,以乔永刚为组长的调试班组正在全力奋战,联调联试500千伏线路保护相关的一二次设备,仔细排查每一个可能影响投运的环节,为月底第二阶段-500千伏系统及主变投运做着最后的努力。

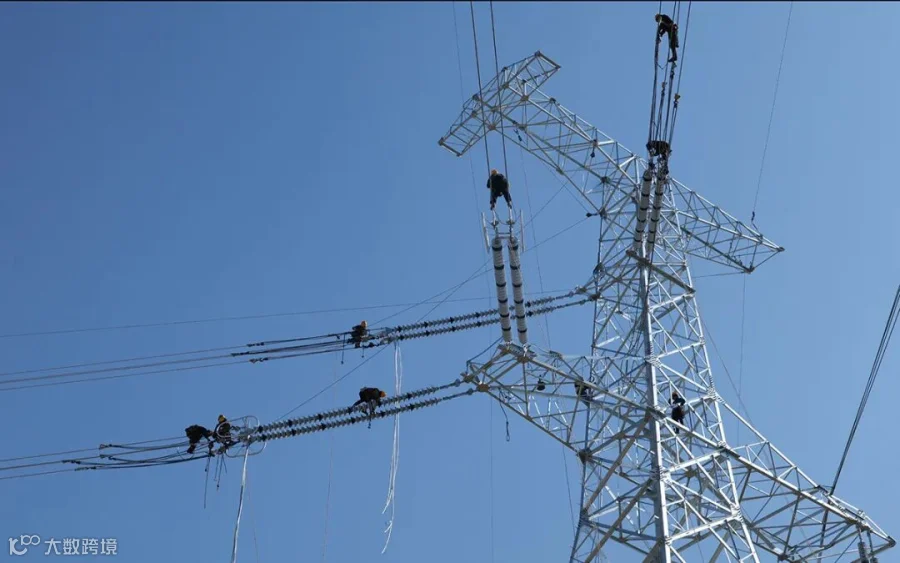

在变电站加紧施工的同时,由送电第四工程处承建的220千伏侧线路工程亦在紧锣密鼓地推进。线路分为嘉康线、兴嘉线、兴康线三段,总计长度为19.358公里,铁塔共计72基,于5月24日凌晨全部投运。“2022年,项目部仅完成42基基础浇筑。2023年3月6日复工后,项目部参照竣工期限及时调整施工计划,重新划定项目管理人员的职责分工高效作业,先后完成30基基础浇筑、72基铁塔组立及全区段架线。跨越施工共计72处,主要包括2处铁路及3处高速辅道, 2处220千伏带电线路、5处110千伏带电线路。” 项目经理赵磊回忆着当初的艰难。

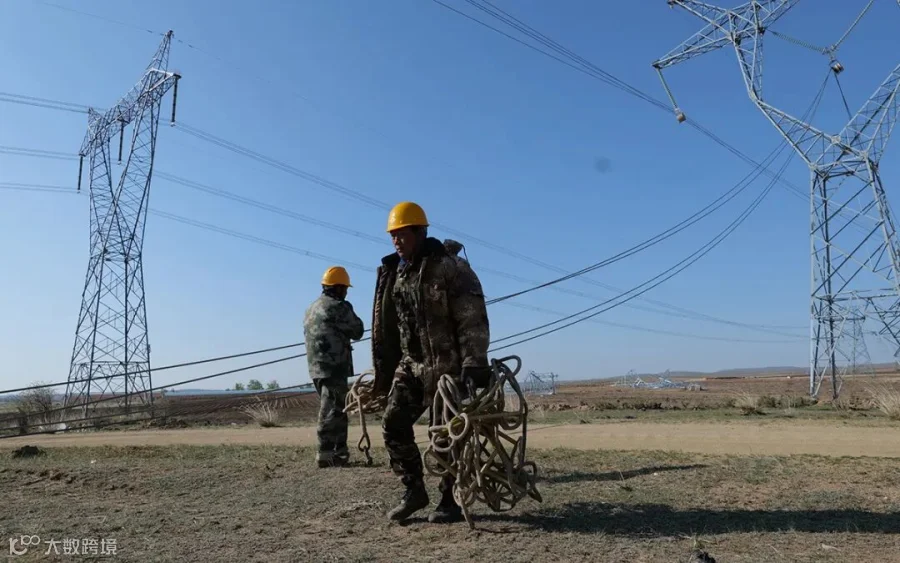

作为电流中转站,变电站的运行机理决定了进线与出线遥相呼应。由送电第二工程处承建的500千伏侧线路工程在焦急中熬过了大风天的等待。项目部组织50名施工人员迅速展开切改施工,用两天半时间具备送电条件。王新民长舒了一口气,“本次切改是将原有的汗海至白音高勒Ⅰ、Ⅱ回500千伏送电线路剪断,接入德义500千伏变电站。为了达到建设单位的要求,我们提前在地面对塔身进行分段组装,再用吊车按照由下至上的顺序分段组立。这期间,最大的安全隐患来自风力对吊装的干扰。现在恢复到合格的气象条件,终于可以按时完成任务了。”
德义500千伏输变电工程在满足化德地区风光储新能源并网需求的同时,对于增强内蒙古500千伏主网架稳定性具有重要意义。使命在召唤,热血在燃烧。下一步,蒙送铁军将以深入开展学习贯彻习近平新时代中国特色社会主义思想主题教育为契机,统一思想再出发,铸强内核再启航,责任为德、担当为义,奋笔在自治区经济社会高质量发展的蓝图镌刻下“能源”建设印记。
